      WAC1011

      Названия проекта WAC1011
      В наличии
      107 976 ₽
      Заказать проект
      Заказать
      Задать вопрос
      Подсказка для раздела “Проекты домов”
      Заявка на расчет сметы
      Подпиши договор на строительство и получи проект дома бесплатно
      WAC1011 WAC1011 WAC1011
      Extradom Все товары бренда Extradom
      Архитектурное бюро Extradom предоставляет каталог проектов частных домов из более 900 готовых проектов домов.
      Проект дома
      1 копия АР
      0 ₽
      1 копии АР, КР
      35 600 ₽
      1 копия АР, КР, ИС
      50 600 ₽
      2 копии АР, КР, ИС
      50 600 ₽
      1 копия + DWG (Планы и фасады)
      40 600 ₽
      2 копии + DWG (Планы и фасады)
      40 600 ₽
      Дополнительные услуги
      Дополнительно
      0 ₽
      Посадка на участок
      4 000 ₽
      Монолитная лестница
      12 000 ₽
      3D визуализация
      24600 ₽
      Дизайн интерьера
      158 000 ₽
      Комплектация
      Предварительная смета
      0
      Детальная смета
      35
      Полная смета
      70
      Стоимость строительства дома
      0 дней
      Время строительства
      0 ₽
      Цена за м.кв
      0 ₽
      Строительства
      №
      Наименование работ
      Скидки
      Ед Изм
      Кол-во
      Материалы
      За ед
      Сумма
      Работы
      За ед
      Сумма
      Итого
      Обследование участка
      №1.1.1 Нет
      1
      Нет
      Итого, по разделу:
      Итого, по подразделам:
      №1.2.1 Геология участка Пробы грунта 1шт 5000мм
      1
      Бурение скважины
      п.м
      5
      3650
      2
      Выезд геолага на места
      шт
      1
      7500
      3
      Лаборатория заключения
      шт
      5
      2650
      4
      Экспертное заключения об обследование
      шт
      1
      24500
      5
      Транпортные и расходные
      кт
      1
      8500
      Итого, по разделу:
      №1.2.2 Геология участка Пробы грунта 2шт 10000мм
      1
      Бурения скважины
      п.м
      10
      3650
      2
      Выезд геолага на места
      шт
      1
      7500
      3
      Лаборатория заключения
      шт
      5
      2650
      4
      Экспертное заключения об обследование
      шт
      1
      24500
      5
      Транпортные и расходные
      шт
      1
      8500
      Итого, по разделу:
      Итого, по подразделам:
      №1.3.1 Топосъемка участка Для дизайнера
      1
      Проведем полевые работы на участке
      шт
      1
      7500
      2
      Топографических план на основе полученных геодезических измерений
      шт
      1
      14650
      3
      Транспортные и расходные
      кт
      1
      2500
      Итого, по разделу:
      №1.3.2 Топосъемка участка Для проектирования
      1
      Проведем полевые работы на участке
      шт
      1
      7500
      2
      Топографических план на основе полученных геодезических измерений
      шт
      1
      12950
      3
      Транспортные и расходные
      шт
      1
      2500
      Итого, по разделу:
      №1.3.3 Топосъемка участка На строительство
      1
      Проведем полевые работы на участке
      шт
      1
      7500
      2
      Топографических план на основе полученных геодезических измерений
      шт
      1
      10000
      3
      Транспортные и расходные
      шт
      1
      2500
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Септик
      №2.1.1 Нет
      1
      Нет
      Итого, по разделу:
      Итого, по подразделам:
      №2.2.1 ЖБИ Однокамерный Септик 4 куб.м от дома 5000мм
      1
      Разметка привязки к местности
      шт
      1
      4500
      2
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      11
      4850
      3
      Разработка в ручную
      куб.м
      2
      2850
      4
      Установка ЖБИ комплекта
      шт
      1
      18500
      5
      Кольцо КС 15-9
      шт
      3
      4650
      6
      Плита перекрытия ПП 15-1
      шт
      1
      3900
      7
      Горловина КС 7-9
      шт
      1
      2500
      8
      Люк полимерпесчанный (3тн)
      шт
      1
      2660
      9
      Мастика битумно-резиновая ТехноНИКОЛЬ №20 20 кг
      шт
      1
      5789
      10
      Набор малярный Matrix валик 250 мм и кювета
      шт
      1
      575
      11
      Монтажная пена Makroflex Пена-цемент 850 мл всесезонная
      шт
      2
      1100
      12
      Воровайки Hyundai HD 250 борт 15 тонн, КМУ 7,8 тонн
      час
      8
      3850
      13
      Подключение к дому
      п.м
      5
      4450
      14
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      3
      2460
      15
      Труба раструбная наружная 160x3000 мм
      шт
      2
      2400
      16
      Отвод наружный 30° 160 мм
      шт
      2
      997
      17
      Скорлупа СкППУ AquaLine 160/40 ФС (фольгированный стеклопластик) (1м.)
      шт
      1
      1310
      18
      Отвод ППУ AquaLine 159/40 90 гр ФС
      шт
      2
      1281
      19
      Бандаж-Стрепп лента ПП 12*0,6*3000м белая
      шт
      80
      3
      20
      Пряжка полипропиленовая / 1000
      шт
      80
      3
      21
      Транспортные и расходные
      кт
      1
      7500
      Итого, по разделу:
      №2.2.2 ЖБИ Однокамерный Септик 4 куб.м от дома 10000мм
      1
      Разметка привязка к местности
      шт
      1
      4500
      2
      Бандаж-Стрепп лента ПП 12*0,6*3000м белая
      шт
      160
      3
      3
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      11
      4850
      4
      Разработка вручную
      куб.м
      2
      2850
      5
      Установка ЖБИ комплект
      шт
      1
      18500
      6
      Кольцо КС 15-9
      шт
      3
      4650
      7
      Плита перекрытия ПП 15-1
      шт
      1
      3900
      8
      Горловина КС 7-9
      шт
      1
      2500
      9
      Люк полимерпесчанный (3тн)
      шт
      1
      2500
      10
      Мастика битумно-резиновая ТехноНИКОЛЬ №20 20 кг
      шт
      1
      5789
      11
      Набор малярный Matrix валик 250 мм и кювета
      шт
      1
      575
      12
      Монтажная пена Makroflex Пена-цемент 850 мл всесезонная
      шт
      1
      1100
      13
      Воровайки Hyundai HD 250 борт 15 тонн, КМУ 7,8 тонн
      час
      8
      3850
      14
      Подключение к дому
      п.м
      10
      4450
      15
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      4
      2460
      16
      Труба раструбная наружная 160x3000 мм
      шт
      5
      2400
      17
      Отвод наружный 30° 160 мм
      шт
      2
      997
      18
      Скорлупа СкППУ AquaLine 160/40 ФС (фольгированный стеклопластик) (1м.)
      шт
      12
      1310
      19
      Отвод ППУ AquaLine 159/40 90 гр ФС
      шт
      2
      1286
      20
      Пряжка полипропиленовая/1000
      шт
      160
      2
      21
      Транпортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      Итого, по подразделам:
      №2.3.1 ЖБИ Двухкамерный Септик 9,54 куб.м от дома 5000мм
      1
      Разметка привязка к местности
      шт
      1
      4500
      2
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      13
      4850
      3
      Разработка в ручную
      куб.м
      4
      2850
      4
      Установка ЖБИ комплект
      шт
      1
      18500
      5
      Кольцо КС 15-9
      шт
      6
      4600
      6
      Плита перекрытия ПП 15-1
      шт
      2
      3900
      7
      Горловина КС 7-9
      шт
      2
      2500
      8
      Люк полимерпесчанный (3тн)
      шт
      2
      2720
      9
      Мастика битумно-резиновая ТехноНИКОЛЬ №20 20 кг
      шт
      2
      5875
      10
      Набор малярный Matrix валик 250 мм и кювета
      шт
      2
      570
      11
      Монтажная пена Makroflex Пена-цемент 850 мл всесезонная
      шт
      2
      1100
      12
      Воровайки Hyundai HD 250 борт 15 тонн, КМУ 7,8 тонн
      час
      10
      3850
      13
      Подключени к дому
      п.м
      5
      3450
      14
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      3
      1860
      15
      Труба раструбная наружная 160x3000 мм
      шт
      2
      2367
      16
      Отвод наружный 30° 160 мм
      шт
      2
      860
      17
      Скорлупа СкППУ AquaLine 160/40 ФС (фольгированный стеклопластик) (1м.)
      шт
      7
      1410
      18
      Отвод ППУ AquaLine 159/40 90 гр ФС
      шт
      2
      1286
      19
      Бандаж-Стрепп лента ПП 12*0,6*3000м белая
      шт
      80
      3
      20
      Пряжка полипропиленовая/1000
      шт
      80
      3
      21
      Транспортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      №2.3.2 ЖБИ Двухкамерный Септик 9,54 куб.м от дома 10000мм
      1
      Разметка привязка к местности
      шт
      1
      4500
      2
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      13
      4850
      3
      Разработка в ручную
      куб.м
      4
      2850
      4
      Установка ЖБИ комплект
      шт
      1
      18500
      5
      Кольцо КС 15-9
      шт
      6
      4600
      6
      Плита перекрытия ПП 15-1
      шт
      2
      2900
      7
      Горловина КС 7-9
      шт
      2
      2500
      8
      Люк полимерпесчанный (3тн)
      шт
      2
      2500
      9
      Мастика битумно-резиновая ТехноНИКОЛЬ №20 20 кг
      шт
      2
      5875
      10
      Набор малярный Matrix валик 250 мм и кювета
      шт
      2
      570
      11
      Монтажная пена Makroflex Пена-цемент 850 мл всесезонная
      шт
      2
      1310
      12
      Воровайки Hyundai HD 250 борт 15 тонн, КМУ 7,8 тонн
      час
      10
      3850
      13
      Подключение к дому
      п.м
      10
      3450
      14
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      4
      1860
      15
      Труба раструбная наружная 160x3000 мм
      шт
      5
      2367
      16
      Отвод наружный 30° 160 мм
      шт
      2
      889
      17
      Скорлупа СкППУ AquaLine 160/40 ФС (фольгированный стеклопластик) (1м.)
      шт
      12
      1310
      18
      Отвод ППУ AquaLine 159/40 90 гр ФС
      шт
      2
      1086
      19
      Бандаж-Стрепп лента ПП 12*0,6*3000м белая
      шт
      160
      3
      20
      Пряжка полипропиленовая/1000
      шт
      160
      3
      21
      Транпортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      Итого, по подразделам:
      №2.4.1 Пластик Танк 3 Объём - 3000 л от дома 5000мм
      1
      Разметка привязка к местности
      шт
      1
      4500
      2
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      5
      4850
      3
      Разработка в ручную
      куб.м
      2
      2850
      4
      Установка комплекта
      шт
      1
      18500
      5
      Септик Танк 3 (5-6 ЧЕЛОВЕК )
      шт
      1
      106800
      6
      Воровайки Hyundai HD 250 борт 15 тонн, КМУ 7,8 тонн
      час
      4
      3850
      7
      Подключение к дому
      п.м
      5
      6450
      8
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      3
      1860
      9
      Труба раструбная наружная 160x3000 мм
      шт
      2
      2860
      10
      Отвод наружный 30° 160 мм
      шт
      2
      1070
      11
      Скорлупа СкППУ AquaLine 160/40 ФС (фольгированный стеклопластик) (1м.)
      шт
      7
      1410
      12
      Отвод ППУ AquaLine 159/40 90 гр ФС
      шт
      2
      1086
      13
      Бандаж-Стрепп лента ПП 12*0,6*3000м белая
      шт
      80
      3
      14
      Пряжка полипропиленовая/1000
      шт
      80
      3
      15
      Транспортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      №2.4.2 Пластик Танк 3 Объём - 3000 л от дома 10000мм
      1
      Разметка привязка к местности
      шт
      1
      4500
      2
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      5
      4850
      3
      Разработка в ручную
      куб.м
      2
      2450
      4
      Установка комплетка
      шт
      1
      18500
      5
      Септик Танк 3 (5-6 ЧЕЛОВЕК )
      шт
      1
      106800
      6
      Воровайки Hyundai HD 250 борт 15 тонн, КМУ 7,8 тонн
      час
      4
      3850
      7
      Подключение к дому
      п.м
      10
      6450
      8
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      4
      1860
      9
      Труба раструбная наружная 160x3000 мм
      шт
      5
      2860
      10
      Отвод наружный 30° 160 мм
      шт
      2
      1045
      11
      Скорлупа СкППУ AquaLine 160/40 ФС (фольгированный стеклопластик) (1м.)
      шт
      12
      1310
      12
      Бандаж-Стрепп лента ПП 12*0,6*3000м белая
      шт
      160
      3
      13
      Пряжка полипропиленовая/1000
      шт
      10
      3
      14
      Транспортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      Итого, по подразделам:
      №2.5.1 Био септик Топас лонг С5 от дома 5000мм
      1
      Разметка привязка к местности
      шт
      1
      4500
      2
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      6
      4850
      3
      Разработка в ручную
      куб.м
      2
      2850
      4
      Установка комплетка
      шт
      1
      18500
      5
      Топас лонг С5 (3-5 ЧЕЛОВЕК )
      шт
      1
      194600
      6
      Воровайки Hyundai HD 250 борт 15 тонн, КМУ 7,8 тонн
      час
      4
      3850
      7
      Подключение к дому
      п.м
      5
      6450
      8
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      3
      1860
      9
      Труба раструбная наружная 160x3000 мм
      шт
      2
      2367
      10
      Отвод наружный 30° 160 мм
      шт
      2
      889
      11
      Скорлупа СкППУ AquaLine 160/40 ФС (фольгированный стеклопластик) (1м.)
      шт
      7
      1360
      12
      Бандаж-Стрепп лента ПП 12*0,6*3000м белая
      шт
      80
      3
      13
      Пряжка полипропиленовая/1000
      шт
      80
      3
      14
      Транспортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      №2.5.2 Био септик Топас лонг С5 от дома 10000мм
      1
      Разметка привязка к местности
      шт
      1
      4500
      2
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      6
      4850
      3
      Разработка в ручную
      куб.м
      2
      2850
      4
      Установка комплекта
      шт
      1
      18500
      5
      Топас лонг С5 (3-5 ЧЕЛОВЕК )
      шт
      1
      194600
      6
      Воровайки Hyundai HD 250 борт 15 тонн, КМУ 7,8 тонн
      час
      4
      3850
      7
      Подключение к дому
      п.м
      10
      6450
      8
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      6
      1860
      9
      Труба раструбная наружная 160x3000 мм
      шт
      5
      2360
      10
      Отвод наружный 30° 160 мм
      шт
      2
      889
      11
      Скорлупа СкППУ AquaLine 160/40 ФС (фольгированный стеклопластик) (1м.)
      шт
      12
      1310
      12
      Отвод ППУ AquaLine 159/40 90 гр ФС
      шт
      2
      1086
      13
      Бандаж-Стрепп лента ПП 12*0,6*3000м белая
      шт
      160
      3
      14
      Пряжка полипропиленовая/1000
      шт
      160
      3
      15
      Транспортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Скважина
      №3.1.1 Нет
      1
      Нет
      Итого, по разделу:
      Итого, по подразделам:
      №3.2.1 Тех Нужд 10 метров
      1
      Бурение скважены на воду
      п.м
      10
      2450
      2
      Труба диаметр 110мм
      п.м
      10
      850
      3
      Малыш" провод 40м. с ниж.заб. с защитой от перегрева
      шт
      1
      4675
      4
      Труба ПНД РЕ100 d-32х2.4мм
      п.м
      10
      110
      5
      Хомут червячный 20-32мм TORRO S, NORMA
      шт
      1
      52
      6
      Трос оцинкованный 1,5мм DIN3055 6х7+FC разруш. нагрузка 1,5кН
      п.м
      10
      12
      7
      Транпортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      №3.2.2 Тех Нужд 15 метров
      1
      Бурение скважены на воду
      п.м
      15
      2450
      2
      Труба диаметр 110мм
      п.м
      15
      850
      3
      Малыш" провод 40м. с ниж.заб. с защитой от перегрева
      шт
      1
      4675
      4
      Труба ПНД РЕ100 d-32х2.4мм
      п.м
      15
      110
      5
      Хомут червячный 20-32мм TORRO S, NORMA
      шт
      1
      52
      6
      Трос оцинкованный 1,5мм DIN3055 6х7+FC разруш. нагрузка 1,5кН
      п.м
      15
      12
      7
      Транпортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      №3.2.3 Тех Нужд 20 метров
      1
      Бурение скважены на воду
      п.м
      20
      2450
      2
      Труба диаметр 110мм
      п.м
      20
      850
      3
      Малыш" провод 40м. с ниж.заб. с защитой от перегрева
      шт
      1
      4675
      4
      Труба ПНД РЕ100 d-32х2.4мм
      п.м
      20
      110
      5
      Хомут червячный 20-32мм TORRO S, NORMA
      шт
      1
      52
      6
      Трос оцинкованный 1,5мм DIN3055 6х7+FC разруш. нагрузка 1,5кН
      п.м
      20
      12
      7
      Транпортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      №3.2.4 Тех Нужд 25 метров
      1
      Бурение скважены на воду
      п.м
      25
      2450
      2
      Труба диаметр 110мм
      п.м
      25
      850
      3
      Малыш" провод 40м. с ниж.заб. с защитой от перегрева
      шт
      1
      4675
      4
      Труба ПНД РЕ100 d-32х2.4мм
      п.м
      25
      110
      5
      Хомут червячный 20-32мм TORRO S, NORMA
      шт
      1
      52
      6
      Трос оцинкованный 1,5мм DIN3055 6х7+FC разруш. нагрузка 1,5кН
      п.м
      25
      12
      7
      Транпортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      Итого, по подразделам:
      №3.3.1 Питьевая 15 метров
      1
      Разметка привязке к местности
      шт
      1
      4500
      2
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      11
      3850
      3
      Разработка в ручную
      куб.м
      2
      2850
      4
      Установка комплект
      шт
      1
      18500
      5
      Кессон для скважины Акватек 3000 л.(160x160x241см;синий)
      шт
      1
      68300
      6
      Воровайки Hyundai HD 250 борт 15 тонн, КМУ 7,8 тонн
      час
      5
      2850
      7
      Подключение к дому
      п.м
      5
      6450
      8
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      3
      1860
      9
      Труба раструбная наружная 160x3000 мм
      шт
      2
      2360
      10
      Отвод наружный 30° 160 мм
      шт
      2
      889
      11
      Скорлупа СкППУ AquaLine 160/40 ФС (фольгированный стеклопластик) (1м.)
      шт
      7
      1310
      12
      Отвод ППУ AquaLine 159/40 90 гр ФС
      шт
      2
      1086
      13
      Бандаж-Стрепп лента ПП 12*0,6*3000м белая
      шт
      80
      3
      14
      Пряжка полипропиленовая/1000
      шт
      80
      3
      15
      Бурение скважены на воду
      п.м
      15
      2450
      16
      Труба диаметр 110мм
      п.м
      15
      850
      17
      Малыш" провод 40м. с ниж.заб. с защитой от перегрева
      шт
      1
      5675
      18
      Труба ПНД РЕ100 d-32х2.4мм
      п.м
      15
      210
      19
      Хомут червячный 20-32мм TORRO S, NORMA
      шт
      1
      52
      20
      Трос оцинкованный 1,5мм DIN3055 6х7+FC разруш. нагрузка 1,5к
      п.м
      15
      22
      21
      Транпортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      №3.3.2 Питьевая 20 метров
      1
      Разметка привязке к местности
      шт
      1
      4500
      2
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      11
      3850
      3
      Разработка в ручную
      куб.м
      2
      2850
      4
      Установка комплект
      шт
      1
      18500
      5
      Кессон для скважины Акватек 3000 л.(160x160x241см;синий)
      шт
      1
      68300
      6
      Воровайки Hyundai HD 250 борт 15 тонн, КМУ 7,8 тонн
      час
      5
      2850
      7
      Подключение к дому
      п.м
      5
      6450
      8
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      3
      1860
      9
      Труба раструбная наружная 160x3000 мм
      шт
      2
      2310
      10
      Отвод наружный 30° 160 мм
      шт
      2
      889
      11
      Скорлупа СкППУ AquaLine 160/40 ФС (фольгированный стеклопластик) (1м.)
      шт
      7
      1310
      12
      Отвод ППУ AquaLine 159/40 90 гр ФС
      шт
      2
      1786
      13
      Бандаж-Стрепп лента ПП 12*0,6*3000м белая
      шт
      80
      3
      14
      Пряжка полипропиленовая/1000
      шт
      80
      3
      15
      Бурение скважены на воду
      п.м
      20
      2450
      16
      Труба диаметр 110мм
      п.м
      20
      850
      17
      Малыш" провод 40м. с ниж.заб. с защитой от перегрева
      шт
      1
      5675
      18
      Труба ПНД РЕ100 d-32х2.4мм
      п.м
      20
      210
      19
      Хомут червячный 20-32мм TORRO S, NORMA
      шт
      1
      52
      20
      Трос оцинкованный 1,5мм DIN3055 6х7+FC разруш. нагрузка 1,5к
      п.м
      20
      22
      21
      Транпортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      №3.3.3 Питьевая 30 метров
      1
      Разметка привязке к местности
      шт
      1
      4500
      2
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      11
      3850
      3
      Разработка в ручную
      куб.м
      2
      2850
      4
      Установка комплект
      шт
      1
      18500
      5
      Кессон для скважины Акватек 3000 л.(160x160x241см;синий)
      шт
      1
      68300
      6
      Воровайки Hyundai HD 250 борт 15 тонн, КМУ 7,8 тонн
      час
      5
      2850
      7
      Подключение к дому
      п.м
      5
      6450
      8
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      3
      1860
      9
      Труба раструбная наружная 160x3000 мм
      шт
      2
      2310
      10
      Отвод наружный 30° 160 мм
      шт
      2
      889
      11
      Скорлупа СкППУ AquaLine 160/40 ФС (фольгированный стеклопластик) (1м.)
      шт
      7
      1310
      12
      Отвод ППУ AquaLine 159/40 90 гр ФС
      шт
      2
      1086
      13
      Бандаж-Стрепп лента ПП 12*0,6*3000м белая
      шт
      80
      3
      14
      Пряжка полипропиленовая/1000
      шт
      80
      3
      15
      Бурение скважены на воду
      п.м
      30
      2450
      16
      Труба диаметр 110мм
      п.м
      30
      850
      17
      Малыш" провод 40м. с ниж.заб. с защитой от перегрева
      шт
      1
      5675
      18
      Труба ПНД РЕ100 d-32х2.4мм
      п.м
      30
      210
      19
      Хомут червячный 20-32мм TORRO S, NORMA
      шт
      1
      52
      20
      Трос оцинкованный 1,5мм DIN3055 6х7+FC разруш. нагрузка 1,5к
      п.м
      30
      22
      21
      Транпортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      №3.3.4 Питьевая 40 метров
      1
      Разметка привязке к местности
      шт
      1
      4500
      2
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      11
      3850
      3
      Разработка в ручную
      куб.м
      2
      2850
      4
      Установка комплект
      шт
      1
      18500
      5
      Кессон для скважины Акватек 3000 л.(160x160x241см;синий)
      шт
      1
      68700
      6
      Воровайки Hyundai HD 250 борт 15 тонн, КМУ 7,8 тонн
      час
      5
      2850
      7
      Подключение к дому
      п.м
      5
      6450
      8
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      3
      1860
      9
      Труба раструбная наружная 160x3000 мм
      шт
      2
      2310
      10
      Отвод наружный 30° 160 мм
      шт
      2
      889
      11
      Скорлупа СкППУ AquaLine 160/40 ФС (фольгированный стеклопластик) (1м.)
      шт
      7
      1310
      12
      Отвод ППУ AquaLine 159/40 90 гр ФС
      шт
      2
      1086
      13
      Бандаж-Стрепп лента ПП 12*0,6*3000м белая
      шт
      80
      3
      14
      Пряжка полипропиленовая/1000
      шт
      80
      3
      15
      Бурение скважены на воду
      п.м
      40
      2450
      16
      Труба диаметр 110мм
      п.м
      40
      850
      17
      Малыш" провод 40м. с ниж.заб. с защитой от перегрева
      шт
      1
      5675
      18
      Труба ПНД РЕ100 d-32х2.4мм
      п.м
      40
      210
      19
      Хомут червячный 20-32мм TORRO S, NORMA
      шт
      1
      52
      20
      Трос оцинкованный 1,5мм DIN3055 6х7+FC разруш. нагрузка 1,5к
      п.м
      40
      22
      21
      Транпортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      №3.3.5 Питьевая 50 метров
      1
      Разметка привязке к местности
      шт
      1
      4500
      2
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      11
      3850
      3
      Разработка в ручную
      куб.м
      2
      2850
      4
      Установка комплект
      шт
      1
      18500
      5
      Кессон для скважины Акватек 3000 л.(160x160x241см;синий)
      шт
      1
      68700
      6
      Воровайки Hyundai HD 250 борт 15 тонн, КМУ 7,8 тонн
      час
      5
      2850
      7
      Подключение к дому
      п.м
      5
      6450
      8
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      3
      1860
      9
      Труба раструбная наружная 160x3000 мм
      шт
      2
      2310
      10
      Отвод наружный 30° 160 мм
      шт
      2
      889
      11
      Скорлупа СкППУ AquaLine 160/40 ФС (фольгированный стеклопластик) (1м.)
      шт
      7
      1310
      12
      Отвод ППУ AquaLine 159/40 90 гр ФС
      шт
      2
      1086
      13
      Бандаж-Стрепп лента ПП 12*0,6*3000м белая
      шт
      80
      3
      14
      Пряжка полипропиленовая/1000
      шт
      80
      3
      15
      Бурение скважены на воду
      п.м
      50
      2450
      16
      Труба диаметр 110мм
      п.м
      50
      850
      17
      Малыш" провод 40м. с ниж.заб. с защитой от перегрева
      шт
      1
      5675
      18
      Труба ПНД РЕ100 d-32х2.4мм
      п.м
      50
      210
      19
      Хомут червячный 20-32мм TORRO S, NORMA
      шт
      1
      52
      20
      Трос оцинкованный 1,5мм DIN3055 6х7+FC разруш. нагрузка 1,5к
      п.м
      50
      22
      21
      Транпортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      №3.3.6 Питьевая 60 метров
      1
      Разметка привязке к местности
      шт
      1
      4500
      2
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      11
      3850
      3
      Разработка в ручную
      куб.м
      2
      2850
      4
      Установка комплект
      шт
      1
      18500
      5
      Кессон для скважины Акватек 3000 л.(160x160x241см;синий)
      шт
      1
      68700
      6
      Воровайки Hyundai HD 250 борт 15 тонн, КМУ 7,8 тонн
      час
      5
      2850
      7
      Подключение к дому
      п.м
      5
      6450
      8
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      3
      1860
      9
      Труба раструбная наружная 160x3000 мм
      шт
      2
      2310
      10
      Отвод наружный 30° 160 мм
      шт
      2
      889
      11
      Скорлупа СкППУ AquaLine 160/40 ФС (фольгированный стеклопластик) (1м.)
      шт
      7
      1310
      12
      Отвод ППУ AquaLine 159/40 90 гр ФС
      шт
      2
      1086
      13
      Бандаж-Стрепп лента ПП 12*0,6*3000м белая
      шт
      80
      3
      14
      Пряжка полипропиленовая/1000
      шт
      80
      3
      15
      Бурение скважены на воду
      п.м
      60
      2450
      16
      Труба диаметр 110мм
      п.м
      60
      1050
      17
      Малыш" провод 40м. с ниж.заб. с защитой от перегрева
      шт
      1
      5675
      18
      Труба ПНД РЕ100 d-32х2.4мм
      п.м
      60
      210
      19
      Хомут червячный 20-32мм TORRO S, NORMA
      шт
      1
      52
      20
      Трос оцинкованный 1,5мм DIN3055 6х7+FC разруш. нагрузка 1,5к
      п.м
      60
      22
      21
      Транпортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      №3.3.7 Питьевая 70 метро
      1
      Разметка привязке к местности
      шт
      1
      4500
      2
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      11
      3850
      3
      Разработка в ручную
      куб.м
      2
      2850
      4
      Установка комплект
      шт
      1
      18500
      5
      Кессон для скважины Акватек 3000 л.(160x160x241см;синий)
      шт
      1
      68700
      6
      Воровайки Hyundai HD 250 борт 15 тонн, КМУ 7,8 тонн
      час
      5
      2850
      7
      Подключение к дому
      п.м
      5
      6450
      8
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      3
      1860
      9
      Труба раструбная наружная 160x3000 мм
      шт
      2
      2310
      10
      Отвод наружный 30° 160 мм
      шт
      2
      889
      11
      Скорлупа СкППУ AquaLine 160/40 ФС (фольгированный стеклопластик) (1м.)
      шт
      7
      1310
      12
      Отвод ППУ AquaLine 159/40 90 гр ФС
      шт
      2
      1086
      13
      Бандаж-Стрепп лента ПП 12*0,6*3000м белая
      шт
      80
      3
      14
      Пряжка полипропиленовая/1000
      шт
      80
      3
      15
      Бурение скважены на воду
      п.м
      70
      2450
      16
      Труба диаметр 110мм
      п.м
      70
      850
      17
      Малыш" провод 40м. с ниж.заб. с защитой от перегрева
      шт
      1
      5675
      18
      Труба ПНД РЕ100 d-32х2.4мм
      п.м
      70
      210
      19
      Хомут червячный 20-32мм TORRO S, NORMA
      шт
      1
      52
      20
      Трос оцинкованный 1,5мм DIN3055 6х7+FC разруш. нагрузка 1,5к
      п.м
      70
      22
      21
      Транпортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      №3.3.8 Питьевая 80 метров
      1
      Разметка привязке к местности
      шт
      1
      4500
      2
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      11
      3850
      3
      Разработка в ручную
      куб.м
      2
      2850
      4
      Установка комплект
      шт
      1
      18500
      5
      Кессон для скважины Акватек 3000 л.(160x160x241см;синий)
      шт
      1
      68700
      6
      Воровайки Hyundai HD 250 борт 15 тонн, КМУ 7,8 тонн
      час
      5
      2850
      7
      Подключение к дому
      п.м
      5
      6450
      8
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      3
      1860
      9
      Труба раструбная наружная 160x3000 мм
      шт
      2
      2310
      10
      Отвод наружный 30° 160 мм
      шт
      2
      889
      11
      Скорлупа СкППУ AquaLine 160/40 ФС (фольгированный стеклопластик) (1м.)
      шт
      7
      1310
      12
      Отвод ППУ AquaLine 159/40 90 гр ФС
      шт
      2
      1086
      13
      Бандаж-Стрепп лента ПП 12*0,6*3000м белая
      шт
      80
      3
      14
      Пряжка полипропиленовая/1000
      шт
      80
      3
      15
      Бурение скважены на воду
      п.м
      80
      2450
      16
      Труба диаметр 110мм
      п.м
      80
      850
      17
      Малыш" провод 40м. с ниж.заб. с защитой от перегрева
      шт
      1
      5675
      18
      Труба ПНД РЕ100 d-32х2.4мм
      п.м
      80
      210
      19
      Хомут червячный 20-32мм TORRO S, NORMA
      шт
      1
      52
      20
      Трос оцинкованный 1,5мм DIN3055 6х7+FC разруш. нагрузка 1,5к
      п.м
      80
      22
      21
      Транпортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      №3.3.9 Питьевая 90 метров
      1
      Разметка привязке к местности
      шт
      1
      4500
      2
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      11
      3850
      3
      Разработка в ручную
      куб.м
      2
      2850
      4
      Установка комплект
      шт
      1
      18500
      5
      Кессон для скважины Акватек 3000 л.(160x160x241см;синий)
      шт
      1
      68700
      6
      Воровайки Hyundai HD 250 борт 15 тонн, КМУ 7,8 тонн
      час
      5
      2850
      7
      Подключение к дому
      п.м
      5
      6450
      8
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      3
      1860
      9
      Труба раструбная наружная 160x3000 мм
      шт
      2
      2310
      10
      Отвод наружный 30° 160 мм
      шт
      2
      88
      11
      Скорлупа СкППУ AquaLine 160/40 ФС (фольгированный стеклопластик) (1м.)
      шт
      7
      1100
      12
      Отвод ППУ AquaLine 159/40 90 гр ФС
      шт
      2
      1086
      13
      Бандаж-Стрепп лента ПП 12*0,6*3000м белая
      шт
      80
      3
      14
      Пряжка полипропиленовая/1000
      шт
      80
      3
      15
      Бурение скважены на воду
      п.м
      90
      2450
      16
      Труба диаметр 110мм
      п.м
      90
      850
      17
      Малыш" провод 40м. с ниж.заб. с защитой от перегрева
      шт
      1
      5675
      18
      Труба ПНД РЕ100 d-32х2.4мм
      п.м
      90
      210
      19
      Хомут червячный 20-32мм TORRO S, NORMA
      шт
      1
      52
      20
      Трос оцинкованный 1,5мм DIN3055 6х7+FC разруш. нагрузка 1,5к
      п.м
      90
      22
      21
      Транпортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      №3.3.10 Питьевая 100 метров
      1
      Разметка привязке к местности
      шт
      1
      4500
      2
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      11
      3850
      3
      Разработка в ручную
      куб.м
      2
      2850
      4
      Установка комплект
      шт
      1
      18500
      5
      Кессон для скважины Акватек 3000 л.(160x160x241см;синий)
      шт
      1
      68700
      6
      Воровайки Hyundai HD 250 борт 15 тонн, КМУ 7,8 тонн
      час
      5
      2850
      7
      Подключение к дому
      п.м
      5
      6450
      8
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      3
      1860
      9
      Труба раструбная наружная 160x3000 мм
      шт
      2
      2310
      10
      Отвод наружный 30° 160 мм
      шт
      2
      889
      11
      Скорлупа СкППУ AquaLine 160/40 ФС (фольгированный стеклопластик) (1м.)
      шт
      7
      1310
      12
      Отвод ППУ AquaLine 159/40 90 гр ФС
      шт
      2
      1086
      13
      Бандаж-Стрепп лента ПП 12*0,6*3000м белая
      шт
      80
      3
      14
      Пряжка полипропиленовая/1000
      шт
      80
      3
      15
      Бурение скважены на воду
      п.м
      100
      2450
      16
      Труба диаметр 110мм
      п.м
      100
      850
      17
      Малыш" провод 40м. с ниж.заб. с защитой от перегрева
      шт
      1
      5675
      18
      Труба ПНД РЕ100 d-32х2.4мм
      п.м
      100
      110
      19
      Хомут червячный 20-32мм TORRO S, NORMA
      шт
      1
      52
      20
      Трос оцинкованный 1,5мм DIN3055 6х7+FC разруш. нагрузка 1,5к
      п.м
      100
      22
      21
      Транпортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Фундамент
      №4.1.1 Нет
      1
      Нет
      шт
      1
      0
      0
      Итого, по разделу:
      Итого, по подразделам:
      №4.2.1 Винтовые сваи 57х2000мм
      1
      Разметка привязка к местности
      кв.м
      35
      2
      Монтаж свай
      кв.м
      2670
      3
      Сваи 57х2000мм
      шт
      4560
      4
      Оголовок 250*250
      шт
      650
      5
      Транспортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      №4.2.2 Винтовые сваи 76х2500мм
      1
      Разметка привязка к местности
      кв.м
      35
      2
      Монтаж свай
      кв.м
      2670
      3
      Сваи 76х2500мм
      шт
      5080
      4
      Оголовок 250*250
      шт
      650
      5
      Транспортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      №4.2.3 Винтовые сваи 108х3000мм
      1
      Разметка привязка к местности
      кв.м
      35
      2
      Монтаж свай
      кв.м
      2670
      3
      Сваи 108х3000мм
      шт
      5750
      4
      Оголовок 250*250
      шт
      650
      5
      Транспортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      №4.2.4 Винтовые сваи 133х3500мм
      1
      Разметка привязка к местности
      кв.м
      25
      2
      Монтаж свай
      кв.м
      2670
      3
      Сваи 133х3000мм
      шт
      7000
      4
      Оголовок 250*250
      шт
      650
      5
      Транспортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      Итого, по подразделам:
      №4.3.1 Забивные ж/б сваи 150х150х3000 мм
      1
      Разметка привязка к местности
      кв.м
      35
      2
      Монтаж свай
      кв.м
      2500
      3
      ЖБ свая сечением 150х150 мм и длиной 3000 мм ГОСТ19804-2012
      шт
      4811
      4
      Транcпортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      №4.3.2 Забивные ж/б сваи 150х150х4000 мм
      1
      Разметка привязка к местности
      кв.м
      35
      2
      Монтаж свай
      кв.м
      2500
      3
      ЖБ свая сечением 150х150 мм и длиной 3000 мм ГОСТ19804-2012
      шт
      5700
      4
      Транcпортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      №4.3.3 Забивные ж/б сваи 150х150х5000 мм
      1
      Разметка привязка к местности
      кв.м
      35
      2
      Монтаж свай
      кв.м
      2500
      3
      ЖБ свая сечением 150х150 мм и длиной 3000 мм ГОСТ19804-2012
      шт
      6500
      4
      Транспортное и расходные
      кт
      1
      4500
      Итого, по разделу:
      Итого, по подразделам:
      №4.4.1 Свайно-ростверковый ж/б Ростверк 500х500 мм
      1
      Разметка привязка к местности
      кв.м
      35
      2
      Подготовка основания под уплотнения
      кв.м
      194
      3
      Разработка механизирована (Фронтальный погрузчик марка SDLG - LG953 )
      час
      3850
      4
      Уплотнения грунта
      кв.м
      485
      5
      Скольник фракции 40-70 мм ГОСТ 8267-93 (доставка)
      куб.м
      3750
      6
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1850
      7
      Геотекстиль Дорнит 250 25000х2000мм
      куб.м
      6493
      8
      Монтаж свай
      кв.м
      3850
      9
      ЖБ свая сечением 150х150 мм и длиной 3000 мм ГОСТ19804-2012
      шт
      4311
      10
      Монтаж опалубки
      кв.м
      515
      11
      Аренда быстросъемной опалубки
      шт
      295
      12
      Армирование каркаса последующей обвязкой вручную
      п.м
      230
      13
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      14
      Арматура стальная 8 мм, рифленая, ГОСТ 5781-82, 12000 мм
      тон
      63786
      15
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      16
      Заливка бетона
      куб.м
      10650
      17
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      7750
      18
      Транспортные и расходные
      кт
      1
      7500
      Итого, по разделу:
      №4.4.2 Свайно-ростверковый ж/б Ростверк 400х500 мм
      1
      Разметка привязка к местности
      кв.м
      35
      2
      Подготовка основания под уплотнения
      кв.м
      194
      3
      Разработка механизирована (Фронтальный погрузчик марка SDLG - LG953 )
      час
      3850
      4
      Уплотнения грунта
      кв.м
      485
      5
      Скольник фракции 40-70 мм ГОСТ 8267-93 (доставка)
      куб.м
      3750
      6
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1860
      7
      Геотекстиль Дорнит 250 25000х2000мм
      куб.м
      5493
      8
      Монтаж свай
      кв.м
      3850
      9
      ЖБ свая сечением 150х150 мм и длиной 3000 мм ГОСТ19804-2012
      шт
      4311
      10
      Монтаж опалубки
      кв.м
      515
      11
      Аренда быстросъемной опалубки
      шт
      295
      12
      Армирование каркаса последующей обвязкой вручную
      п.м
      230
      13
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      14
      Арматура стальная 8 мм, рифленая, ГОСТ 5781-82, 12000 мм
      тон
      63786
      15
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      16
      Заливка бетона
      куб.м
      10650
      17
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      7750
      18
      Транспортные и расходные
      кт
      1
      7500
      Итого, по разделу:
      Итого, по подразделам:
      №4.5.1 Ленточный монолитный ж/б Размер 400 х 1 000 мм
      1
      Разметка привязка к местности
      кв.м
      35
      2
      Подготовка основания под уплотнения
      кв.м
      197
      3
      Разработка механизирована (Фронтальный погрузчик марка SDLG - LG953)
      час
      3850
      4
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      3850
      5
      Разработка грунта вручную
      куб.м
      2850
      6
      Уплотнения грунта
      кв.м
      485
      7
      Скольник фракции 40-70 мм ГОСТ 8267-93 (доставка)
      куб.м
      3750
      8
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1860
      9
      Геотекстиль Дорнит 250 25000х2000мм
      куб.м
      6493
      10
      Монтаж опалубки
      кв.м
      315
      11
      Аренда быстросъёмной опалубки
      шт
      295
      12
      Армирование каркаса последующей обвязкой вручную
      п.м
      230
      13
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      14
      Арматура стальная 8 мм, рифленая, ГОСТ 5781-82, 12000 мм
      тон
      63786
      15
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      16
      Заливка бетона
      куб.м
      10650
      17
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      7750
      18
      Транспортные и расходные
      кт
      1
      17500
      Итого, по разделу:
      №4.5.2 Ленточный монолитный ж/б Размер 500 х 1 100 мм
      1
      Разметка привязка к местности
      кв.м
      35
      2
      Подготовка основания под уплотнения
      кв.м
      197
      3
      Разработка механизирована (Фронтальный погрузчик марка SDLG - LG953)
      час
      3850
      4
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      3850
      5
      Разработка грунта вручную
      куб.м
      2850
      6
      Уплотнения грунта
      кв.м
      485
      7
      Скольник фракции 40-70 мм ГОСТ 8267-93 (доставка)
      куб.м
      3750
      8
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1860
      9
      Геотекстиль Дорнит 250 25000х2000мм
      куб.м
      6493
      10
      Монтаж опалубки
      кв.м
      315
      11
      Армирование каркаса последующей обвязкой вручную
      п.м
      230
      12
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      13
      Арматура стальная 8 мм, рифленая, ГОСТ 5781-82, 12000 мм
      тон
      63786
      14
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      15
      Заливка бетона
      куб.м
      10650
      16
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      7750
      17
      Транспортные и расходные
      кт
      1
      17500
      Итого, по разделу:
      №4.5.3 Ленточный монолитный ж/б Размер 600 х 1 200 мм
      1
      Разметка привязка к местности
      кв.м
      35
      2
      Подготовка основания под уплотнения
      кв.м
      197
      3
      Разработка механизирована (Фронтальный погрузчик марка SDLG - LG953 )
      час
      3850
      4
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      3850
      5
      Разработка грунта вручную
      куб.м
      2850
      6
      Уплотнения грунта
      кв.м
      485
      7
      Скольник фракции 40-70 мм ГОСТ 8267-93 (доставка)
      куб.м
      3750
      8
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1860
      9
      Геотекстиль Дорнит 250 25000х2000мм
      куб.м
      6493
      10
      Монтаж опалубки
      кв.м
      315
      11
      Аренда быстросъёмной опалубки
      шт
      295
      12
      Армирование каркаса последующие обвязкой вручную
      п.м
      230
      13
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      14
      Арматура стальная 8 мм, рифленая, ГОСТ 5781-82, 12000 мм
      тон
      63786
      15
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      16
      Заливка бетона
      куб.м
      10650
      17
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      7750
      18
      Транспортные и расходные
      кт
      1
      17500
      Итого, по разделу:
      Итого, по подразделам:
      №4.6.1 Монолитная ж/б плита 200 мм
      1
      Разметка привязка к местности
      кв.м
      35
      2
      Подготовка основания под уплотнения
      кв.м
      197
      3
      Разработка механизирована (Фронтальный погрузчик марка SDLG - LG953)
      час
      3850
      4
      Разработка грунта вручную
      куб.м
      2850
      5
      Уплотнения грунта
      кв.м
      485
      6
      Скальник фракции 40-70 мм ГОСТ 8267-93 (доставка)
      куб.м
      3750
      7
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1860
      8
      Геотекстиль Дорнит 250 25000х2000мм
      куб.м
      6493
      9
      Монтаж опалубки
      кв.м
      315
      10
      Аренда быстросъемной опалубки
      шт
      295
      11
      Армирование каркаса последующей обвязкой вручную
      п.м
      230
      12
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      13
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      14
      Заливка бетона
      куб.м
      10650
      15
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      7750
      16
      Бетона насос (марка Isuzu - Elf удлинение 35м метров)
      час
      5
      7300
      17
      Транспортные и расходные
      кт
      1
      17500
      Итого, по разделу:
      №4.6.2 Монолитная ж/б плита 300 мм
      1
      Разметка привязка к местности
      кв.м
      35
      2
      Подготовка основания под уплотнения
      кв.м
      197
      3
      Разработка механизирована (Фронтальный погрузчик марка SDLG - LG953)
      час
      3850
      4
      Разработка грунта вручную
      куб.м
      2850
      5
      Уплотнения грунта
      кв.м
      485
      6
      Скольник фракции 40-70 мм ГОСТ 8267-93 (доставка)
      куб.м
      3750
      7
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1860
      8
      Геотекстиль Дорнит 250 25000х2000мм
      куб.м
      6493
      9
      Монтаж опалубки
      кв.м
      315
      10
      Аренда быстросъёмной опалубки
      шт
      295
      11
      Армирование каркаса последующей обвязкой вручную
      п.м
      230
      12
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      13
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      14
      Заливка бетона
      куб.м
      10650
      15
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      5750
      16
      Бетона насос (марка Isuzu - Elf удлинение 35м метров)
      час
      5
      7300
      17
      Транспортные и расходные
      кт
      1
      17500
      Итого, по разделу:
      №4.6.3 Монолитная ж/б плита 400 мм
      1
      Разметка привязка к местности
      кв.м
      35
      2
      Подготовка основания под уплотнения
      кв.м
      197
      3
      Разработка механизирована (Фронтальный погрузчик марка SDLG - LG953)
      час
      3850
      4
      Разработка грунта вручную
      куб.м
      2850
      5
      Уплотнения грунта
      кв.м
      485
      6
      Скольник фракции 40-70 мм ГОСТ 8267-93 (доставка)
      куб.м
      3750
      7
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1860
      8
      Геотекстиль Дорнит 250 25000х2000мм
      куб.м
      6493
      9
      Монтаж опалубки
      кв.м
      315
      10
      Аренда быстросъемной опалубки
      шт
      295
      11
      Армирование каркаса последующей обвязкой вручную
      п.м
      230
      12
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      13
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      14
      Заливка бетона
      куб.м
      10650
      15
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      7750
      16
      Бетона насос (марка Isuzu - Elf удлинение 35м метров)
      час
      5
      7300
      17
      Транспортные и расходные
      кт
      1
      17500
      Итого, по разделу:
      Итого, по подразделам:
      №4.7.1 Утепленная шведская плита УШП без теплого пола
      1
      Разметка привязка к местности
      кв.м
      145
      2
      Подготовка основания под уплотнения
      кв.м
      485
      3
      Разработка механизирована (Фронтальный погрузчик марка SDLG - LG953 )
      час
      3850
      4
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      4850
      5
      Разработка грунта вручную
      куб.м
      2850
      6
      Уплотнения грунта
      кв.м
      485
      7
      Скольник фракции 40-70 мм ГОСТ 8267-93 (доставка)
      куб.м
      3750
      8
      Щебень фракции 5-20 мм ГОСТ 8267-93
      куб.м
      1860
      9
      Геотекстиль термообработанный 300 г/м²
      куб.м
      9760
      10
      Устройства дренажа по периметру фундамента с приемниками
      п.м
      3450
      11
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1860
      12
      Дренажная система SoftRock d160 наполнитель "Россия" наружный D300х3000мм 1
      шт
      1092
      13
      Дренажный колодец в сборе ID d400 (1м)
      шт
      7495
      14
      Манжета для врезки в колодец d160
      шт
      683
      15
      Люк d400/425 полипропилен с болтами FD/W
      шт
      2860
      16
      Устройство мебраны
      кв.м
      285
      17
      Геотекстиль термообработанный 300 г/м²
      куб.м
      8760
      18
      Уплотнения грунта
      кв.м
      485
      19
      Песок природный фракции 0-5 по ГОСТ 8736-2014 (доставка)
      куб.м
      2760
      20
      Монтаж ливневой канализации
      п.м
      1450
      21
      Труба канализационная наружная AquaLine AQ02011175 Ду-110х3,4/0,75м
      шт
      292
      22
      Дождеприемник Standartpark Spark ДС 25 круглый класс нагрузки А
      шт
      946
      23
      Подключение дома электроснабжения
      шт
      1
      16800
      24
      Гофрированная двустенная труба ПНД TDM d 110 с зондом красная SQ0413-5110
      шт
      10821
      25
      Кабель бронированный медный ВБШвнг А -LS 4х10 N 0.66кВ м
      п.м
      456
      26
      Разводка коммуникаций по дому
      кв.м
      345
      27
      Труба канализационная наружная AquaLine AQ02011630 Ду-160х4,7/3,0м
      шт
      2085
      28
      Отвод канализационный наружный Политэк 160016030 Ду-160/30гр
      шт
      360
      29
      Заглушка канализационная наружная Политэк 27620 Ду-160 мм
      шт
      360
      30
      Муфта двух раструбная канализационная наружная Политэк 160002160 Ду-160 мм
      шт
      360
      31
      Тройник канализационный наружный Политэк 160116045 Ду-160/160*45гр
      шт
      820
      32
      Монтаж опалубки
      кв.м
      450
      33
      XPS CARBON ECO SP LIGHT (УШП) 2360Х580Х100-L (4 шт)
      шт
      6472
      34
      Клей-пена монтажная для пенополистирола ТЕХНОНИКОЛЬ
      шт
      591
      35
      Винт полимерный тарельчатый R18 150 мм коробка, 230 шт
      шт
      5750
      36
      Универсальная стяжка для несъемной опалубки 50 шт/упак
      шт
      4744
      37
      Набор угловых элементов для УШП (5 угловых крепежей, 30 винтов R16)
      шт
      4335
      38
      Утепление плиты
      кв.м
      950
      39
      XPS CARBON ECO SP LIGHT (УШП) 2360Х580Х100-L (4 шт)
      шт
      6472
      40
      Клей-пена монтажная для пенополистирола ТЕХНОНИКОЛЬ
      шт
      591
      41
      Винт полимерный тарельчатый R18 150 мм коробка, 230 шт
      шт
      5750
      42
      Армирование каркаса последующие обвязкой вручную
      п.м
      230
      43
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      44
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      45
      Заливка бетона
      куб.м
      10650
      46
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      7750
      47
      Бетона насос (марка Isuzu - Elf удленнение 35м метров)
      час
      8
      5750
      48
      Монтаж отмостки
      п.м
      3650
      49
      XPS CARBON ECO 1180х580х50-L (8 плит)
      шт
      3410
      50
      Мембрана профилированная PLANTER Geo, 2х15м
      шт
      19007
      51
      Угол крепежный усиленный 60х60х50х1,5
      шт
      9
      52
      Пластиковый бордюр ANMAKS длина 1000 мм, высота 45 мм
      шт
      185
      53
      Щебень фракции 5-20 мм ГОСТ 8267-93 мытый
      куб.м
      3870
      54
      Транcпортные и расходные
      кт
      1
      47500
      Итого, по разделу:
      №4.7.2 Утепленная шведская плита УШП с теплым полом
      1
      Разметка привязка к местности
      кв.м
      145
      2
      Подготовка основания под уплотнения
      кв.м
      97
      3
      Разработка механизирована (Фронтальный погрузчик марка SDLG - LG953 )
      час
      2850
      4
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      2850
      5
      Разработка грунта вручную
      куб.м
      1850
      6
      Уплотнения грунта
      кв.м
      485
      7
      Скольник фракции 40-70 мм ГОСТ 8267-93 (доставка)
      куб.м
      2750
      8
      Щебень фракции 5-20 мм ГОСТ 8267-93
      куб.м
      1860
      9
      Геотекстиль термообработанный 300 г/м²
      куб.м
      8760
      10
      Устройства дренажа по периметру фундамента с приемниками
      п.м
      3450
      11
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1860
      12
      Дренажная система SoftRock d160 наполнитель "Россия" наружный D300х3000мм 1
      шт
      1092
      13
      Дренажный колодец в сборе ID d400 (1м)
      шт
      7495
      14
      Манжета для врезки в колодец d160
      шт
      683
      15
      Люк d400/425 полипропилен с болтами FD/W
      шт
      2860
      16
      Устройство мебраны
      кв.м
      285
      17
      Геотекстиль термообработанный 300 г/м²
      куб.м
      8760
      18
      Уплотнения грунта
      кв.м
      485
      19
      Песок природный фракции 0-5 по ГОСТ 8736-2014 (доставка)
      куб.м
      3760
      20
      Монтаж ливневой канализации
      п.м
      1450
      21
      Труба канализационная наружная AquaLine AQ02011175 Ду-110х3,4/0,75м
      шт
      292
      22
      Дождеприемник Standartpark Spark ДС 25 круглый класс нагрузки А
      шт
      946
      23
      Подключение дома электроснабжения
      шт
      1
      16800
      24
      Гофрированная двустенная труба ПНД TDM d 110 с зондом красная SQ0413-5110
      шт
      10821
      25
      Кабель бронированный медный ВБШвнг А -LS 4х10 N 0.66кВ м
      п.м
      456
      26
      Разводка коммуникаций по дому
      кв.м
      345
      27
      Труба канализационная наружная AquaLine AQ02011630 Ду-160х4,7/3,0м
      шт
      2085
      28
      Отвод канализационный наружный Политэк 160016030 Ду-160/30гр
      шт
      360
      29
      Заглушка канализационная наружная Политэк 27620 Ду-160 мм
      шт
      360
      30
      Муфта двух раструбная канализационная наружная Политэк 160002160 Ду-160 мм
      шт
      360
      31
      Тройник канализационный наружный Политэк 160116045 Ду-160/160*45гр
      шт
      820
      32
      Монтаж опалубки
      кв.м
      450
      33
      XPS CARBON ECO SP LIGHT (УШП) 2360Х580Х100-L (4 шт)
      шт
      6472
      34
      Клей-пена монтажная для пенополистирола ТЕХНОНИКОЛЬ
      шт
      591
      35
      Винт полимерный тарельчатый R18 150 мм коробка, 230 шт
      шт
      5750
      36
      Универсальная стяжка для несъемной опалубки 50 шт/упак
      шт
      4744
      37
      Набор угловых элементов для УШП (5 угловых крепежей, 30 винтов R16)
      шт
      4335
      38
      Утепление плиты
      кв.м
      950
      39
      XPS CARBON ECO SP LIGHT (УШП) 2360Х580Х100-L (4 шт)
      шт
      6472
      40
      Клей-пена монтажная для пенополистирола ТЕХНОНИКОЛЬ
      шт
      591
      41
      Винт полимерный тарельчатый R18 150 мм коробка, 230 шт
      шт
      5750
      42
      Армирование каркаса последующие обвязкой вручную
      п.м
      230
      43
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      44
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      45
      Монтаж теплого пола
      кв.м
      850
      46
      Труба из сшитого полиэтилена PRO AQUA PEXa-EVOH PXA.03.08.200.R SDR10/S4,5 красная 20x2.0
      п.м
      146
      47
      Муфта PRO AQUA AXIAL AX1702012 НР 20x1/2
      шт
      316
      48
      Коллектор из нержавеющей стали в сборе с расходомерами 8 выходов STOUT SMS
      шт
      39399
      49
      Нейлоновые стяжки FORTISFLEX КСС 4х200 белый 100 штук
      шт
      137
      50
      Утеплитель для труб из вспененного полиэтилена ПВД 18x4мм, красный, рулон 6м
      шт
      60
      51
      Заливка бетона
      куб.м
      10650
      52
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      7750
      53
      Бетона насос (марка Isuzu - Elf удлинение 35 метров)
      час
      8
      5300
      54
      Монтаж отмостки
      п.м
      3650
      55
      XPS CARBON ECO 1180х580х50-L (8 плит)
      шт
      3410
      56
      Мембрана профилированная PLANTER Geo, 2х15м
      шт
      19007
      57
      Угол крепежный усиленный 60х60х50х1,5
      шт
      9
      58
      Пластиковый бордюр ANMAKS длина 1000 мм, высота 45 мм
      шт
      185
      59
      Щебень фракции 5-20 мм ГОСТ 8267-93 мытый
      куб.м
      3870
      60
      Транcпортные и расходные
      кт
      1
      47500
      Итого, по разделу:
      Итого, по подразделам:
      №4.8.1 Цокольный этаж монолитный ж/б Утепление + дренаж + подключение
      1
      Разметка привязка к местности
      кв.м
      145
      2
      Подготовка основания под разработку котлована
      кв.м
      97
      3
      Подготовка основания под разработку котлована
      час
      2850
      4
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      4850
      5
      Разработка грунта вручную
      куб.м
      1850
      6
      Уплотнения грунта
      кв.м
      485
      7
      Скольник фракции 40-70 мм ГОСТ 8267-93 (доставка)
      куб.м
      2750
      8
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1460
      9
      Устройства дренажа по пириметру фундамента с приемниками
      п.м
      3450
      10
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1460
      11
      Дренажная система SoftRock d160 наполнитель "Россия" наружный D300х3000мм 1
      шт
      1092
      12
      Дренажный колодец в сборе ID d400 (3м)
      шт
      14495
      13
      Манжета для врезки в колодец d160
      шт
      683
      14
      Люк d400/425 полипропилен с болтами FD/W
      шт
      2860
      15
      Устройство мембраны
      кв.м
      285
      16
      Геотекстиль термообработанный 300 г/м²
      куб.м
      8760
      17
      Уплотнения грунта
      кв.м
      485
      18
      Песок природный фракции 0-5 по ГОСТ 8736-2014 (доставка)
      куб.м
      1760
      19
      Подключение дома электроснабжением
      шт
      1
      16800
      20
      Гофрированная двустенная труба ПНД TDM d 110 с зондом красная SQ0413-5110
      шт
      10821
      21
      Кабель бронированный медный ВБШвнг А -LS 4х10 N 0.66кВ м
      п.м
      456
      22
      Разводка комуникаций по дому
      кв.м
      1
      345
      23
      Труба канализационная наружная AquaLine AQ02011630 Ду-160х4,7/3,0м
      шт
      2085
      24
      Отвод канализационный наружный Политэк 160016030 Ду-160/30гр
      шт
      360
      25
      Заглушка канализационная наружная Политэк 27620 Ду-160 мм
      шт
      360
      26
      Муфта двухраструбная канализационная наружная Политэк 160002160 Ду-160 мм
      шт
      360
      27
      Тройник канализационный наружный Политэк 160116045 Ду-160/160*45гр
      шт
      820
      28
      Под бетонка
      кв.м
      750
      29
      Сварная сетка 150х5 2х6
      шт
      1756
      30
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      7750
      31
      Праймер битумный ТЕХНОНИКОЛЬ № 01 концентрат, 20 л
      шт
      4525
      32
      Армирование каркаса последующие обвязкой вручную
      п.м
      78
      33
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      34
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      35
      Заливка бетона
      куб.м
      10650
      36
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      37
      Бетона насос (марка Isuzu - Elf удленнение 35м метров)
      час
      4
      4500
      38
      Монтаж опалубки
      кв.м
      450
      39
      Аренда быстросъёмной опалубки
      шт
      287
      40
      Армирование каркаса последующие обвязкой вручную
      п.м
      130
      41
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      42
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      43
      Заливка бетона
      куб.м
      10650
      44
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      45
      Бетона насос (марка Isuzu - Elf удленнение 35м метров)
      час
      8
      4500
      46
      Гидроизоляция
      кв.м
      950
      47
      Праймер битумный ТЕХНОНИКОЛЬ № 01 концентрат, 20 л
      шт
      4525
      48
      Макловица-мини с натуральной щетиной 120х30 мм
      шт
      160
      49
      Техноэласт Фундамент Гидро ЭМП (8 х 1 м)
      шт
      4082
      50
      Крепеж ТЕХНОНИКОЛЬ №01 для фиксации плит XPS и мембраны PLANTER (200 шт/уп)
      шт
      2779
      51
      Утепление плиты
      кв.м
      450
      52
      XPS CARBON PROF 1180Х580х100мм
      уп
      2724
      53
      Анкер с тарельчатым дюбелем EJOT H5 155
      уп
      4300
      54
      Монтаж PLANTERA
      кв.м
      195
      55
      Мембрана профилированная PLANTER Geo, 2х15м
      рул
      19002
      56
      PLANTER Fixing, 300 шт/уп
      уп
      2414
      57
      Обратная засыпка
      кв.м
      150
      58
      Разработка механизирована (Фронтальный погрузчик марка SDLG - LG953 )
      час
      2850
      59
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1460
      60
      Монтаж отмостки
      п.м
      4650
      61
      XPS CARBON ECO 1180х580х50-L (8 плит)
      шт
      2410
      62
      Мембрана профилированная PLANTER Geo, 2х15м
      шт
      19007
      63
      Угол крепежный усиленный 60х60х50х1,5
      шт
      9
      64
      Пластиковый бордюр ANMAKS длина 1000 мм, высота 45 мм
      шт
      185
      65
      Щебень фракции 5-20 мм ГОСТ 8267-93 мытый
      куб.м
      3870
      66
      Транспортные и расходные
      кт
      1
      47500
      Итого, по разделу:
      №4.8.2 Цокольный этаж монолитный ж/б Без (утепление - дренажа - подключения)
      1
      Разметка привязка к местности
      кв.м
      145
      2
      Подготовка основания под разработку котлована
      кв.м
      97
      3
      Разработка механизирована (Фронтальный погрузчик марка SDLG - LG953 )
      час
      2850
      4
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      2850
      5
      Разработка грунта вручную
      куб.м
      1850
      6
      Уплотнения грунта
      кв.м
      485
      7
      Скальник фракции 40-70 мм ГОСТ 8267-93 (доставка)
      куб.м
      2750
      8
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1460
      9
      Устройство мембраны
      кв.м
      285
      10
      Геотекстиль термообработанный 300 г/м²
      куб.м
      8760
      11
      Уплотнения грунта
      кв.м
      485
      12
      Песок природный фракции 0-5 по ГОСТ 8736-2014 (доставка)
      куб.м
      1760
      13
      Под бетонка
      кв.м
      750
      14
      Сварная сетка 150х5 2х6
      шт
      1756
      15
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      7750
      16
      Праймер битумный ТЕХНОНИКОЛЬ № 01 концентрат, 20 л
      шт
      4525
      17
      Армирование каркаса последующие обвязкой вручную
      п.м
      78
      18
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      19
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      20
      Заливка бетона
      куб.м
      10650
      21
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      22
      Бетона насос (марка Isuzu - Elf удленнение 35м метров)
      час
      4
      4500
      23
      Монтаж опалубки
      кв.м
      450
      24
      Аренда быстросъёмной опалубки
      шт
      287
      25
      Армирование каркаса последующие обвязкой вручную
      п.м
      130
      26
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      27
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      28
      Заливка бетона
      куб.м
      7650
      29
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      30
      Бетона насос (марка Isuzu - Elf удленнение 35м метров)
      час
      8
      4500
      31
      Гидроизоляция
      кв.м
      950
      32
      Праймер битумный ТЕХНОНИКОЛЬ № 01 концентрат, 20 л
      шт
      4525
      33
      Макловица-мини с натуральной щетиной 120х30 мм
      шт
      160
      34
      Обратная засыпка
      кв.м
      150
      35
      Разработка механизирована (Фронтальный погрузчик марка SDLG - LG953 )
      час
      4850
      36
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1460
      37
      Транcпортные и расходные
      кт
      1
      86500
      Итого, по разделу:
      Итого, по подразделам:
      №4.9.1 Цокольный этаж ФБС Утепление + дренаж + подключение + армапояс
      1
      Разметка привязка к местности
      кв.м
      145
      2
      Подготовка основания под разработку котлована
      кв.м
      97
      3
      Разработка механизирована (Фронтальный погрузчик марка SDLG - LG953)
      час
      2850
      4
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      2850
      5
      Разработка грунта вручную
      куб.м
      1850
      6
      Уплотнения грунта
      кв.м
      485
      7
      Скольник фракции 40-70 мм ГОСТ 8267-93 (доставка)
      куб.м
      2750
      8
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1460
      9
      Устройства дренажа по периметру фундамента с приемниками
      п.м
      3450
      10
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1460
      11
      Дренажная система SoftRock d160 наполнитель "Россия" наружный D300х3000мм 1
      шт
      1092
      12
      Дренажный колодец в сборе ID d400 (3м)
      шт
      14495
      13
      Манжета для врезки в колодец d160
      шт
      683
      14
      Люк d400/425 полипропилен с болтами FD/W
      шт
      2860
      15
      Устройство мембраны
      кв.м
      285
      16
      Геотекстиль термообработанный 300 г/м²
      куб.м
      8760
      17
      Уплотнения грунта
      кв.м
      485
      18
      Песок природный фракции 0-5 по ГОСТ 8736-2014 (доставка)
      куб.м
      1760
      19
      Подключение дома электроснабжения
      шт
      1
      16800
      20
      Гофрированная двустенная труба ПНД TDM d 110 с зондом красная SQ0413-5110
      шт
      10821
      21
      Кабель бронированный медный ВБШвнг А -LS 4х10 N 0.66кВ м
      п.м
      456
      22
      Разводка коммуникаций по дому
      кв.м
      345
      23
      Труба канализационная наружная AquaLine AQ02011630 Ду-160х4,7/3,0м
      шт
      2085
      24
      Отвод канализационный наружный Политэк 160016030 Ду-160/30гр
      шт
      360
      25
      Заглушка канализационная наружная Политэк 27620 Ду-160 мм
      шт
      360
      26
      Муфта двух раструбная канализационная наружная Политэк 160002160 Ду-160 мм
      шт
      360
      27
      Тройник канализационный наружный Политэк 160116045 Ду-160/160*45гр
      шт
      820
      28
      Монтаж ФЛ
      шт
      1450
      29
      ФЛ 10.12-2 0,65 мм
      шт
      3610
      30
      Разработка механизирована (колёсный кран)
      час
      2850
      31
      Цемент Красноярский цемент М400 ЦЕМ II/А-К (Ш-3) 32.5 Б 50 кг
      шт
      3611
      32
      Песок природный фракции 0-5 по ГОСТ 8736-2014 60 кг
      шт
      120
      33
      Монтаж ФБС
      шт
      2450
      34
      Блоки ФБС 24.4.6
      шт
      3760
      35
      Цемент Красноярский цемент М400 ЦЕМ II/А-К (Ш-3) 32.5 Б 50 кг
      шт
      3611
      36
      Песок природный фракции 0-5 по ГОСТ 8736-2014 60 кг
      шт
      120
      37
      Монтаж армопояса
      п.м
      450
      38
      Аренда быстросъёмной опалубки
      кв.м
      287
      39
      Армирование каркаса последующей обвязкой вручную
      п.м
      130
      40
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      41
      Арматура стальная 8 мм, рифленая, ГОСТ 5781-82, 12000 мм
      тон
      63786
      42
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      43
      Заливка бетона
      куб.м
      10650
      44
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      7750
      45
      Гидроизоляция
      кв.м
      950
      46
      Праймер битумный ТЕХНОНИКОЛЬ № 01 концентрат, 20 л
      шт
      4525
      47
      Макловица-мини с натуральной щетиной 120х30 мм
      шт
      160
      48
      Техноэласт Фундамент Гидро ЭМП (8 х 1 м)
      шт
      4082
      49
      Крепеж ТЕХНОНИКОЛЬ №01 для фиксации плит XPS и мембраны PLANTER (200 шт/уп)
      шт
      2779
      50
      Утепление плиты
      кв.м
      450
      51
      XPS CARBON PROF 1180Х580х100мм
      уп
      2724
      52
      Анкер с тарельчатым дюбелем EJOT H5 155
      уп
      4300
      53
      Монтаж PLANTERA
      кв.м
      195
      54
      Мембрана профилированная PLANTER Geo, 2х15м
      рул
      19002
      55
      PLANTER Fixing, 300 шт/уп
      уп
      2414
      56
      Обратная засыпка
      кв.м
      150
      57
      Разработка механизирована (Фронтальный погрузчик марка SDLG - LG953)
      час
      2850
      58
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1460
      59
      Монтаж отмостки
      п.м
      3650
      60
      XPS CARBON ECO 1180х580х50-L (8 плит)
      уп
      2410
      61
      Мембрана профилированная PLANTER Geo, 2х15м
      шт
      19007
      62
      Угол крепежный усиленный 60х60х50х1,5
      шт
      9
      63
      Пластиковый бордюр ANMAKS длина 1000 мм, высота 45 мм
      шт
      185
      64
      Щебень фракции 5-20 мм ГОСТ 8267-93 мытый
      куб.м
      3870
      65
      Транспортные и расходные
      кт
      1
      47500
      Итого, по разделу:
      №4.9.2 Цокольный этаж ФБС Без (утепления - дренажа - подключения - армапояса)
      1
      Разметка привязка к местности
      кв.м
      145
      2
      Подготовка основания под разработку котлована
      кв.м
      97
      3
      Разработка механизирована (Фронтальный погрузчик марка SDLG - LG953)
      час
      2850
      4
      Разработка механизирована (колёсный экскаватор Bull EW180 Plus)
      час
      2850
      5
      Разработка грунта вручную
      куб.м
      1850
      6
      Уплотнения грунта
      кв.м
      485
      7
      Скольник фракции 40-70 мм ГОСТ 8267-93 (доставка)
      куб.м
      2750
      8
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1460
      9
      Устройство мембраны
      кв.м
      285
      10
      Геотекстиль термообработанный 300 г/м²
      куб.м
      8760
      11
      Уплотнения грунта
      кв.м
      485
      12
      Песок природный фракции 0-5 по ГОСТ 8736-2014 (доставка)
      куб.м
      1760
      13
      Монтаж ФЛ
      шт
      1450
      14
      ФЛ 10.12-2 0,65 мм
      шт
      3610
      15
      Цемент Красноярский цемент М400 ЦЕМ II/А-К (Ш-3) 32.5 Б 50 кг
      шт
      3611
      16
      Песок природный фракции 0-5 по ГОСТ 8736-2014 60 кг
      шт
      120
      17
      Монтаж ФБС
      шт
      2450
      18
      Блоки ФБС 24.4.6
      шт
      3760
      19
      Цемент Красноярский цемент М400 ЦЕМ II/А-К (Ш-3) 32.5 Б 50 кг
      шт
      3611
      20
      Песок природный фракции 0-5 по ГОСТ 8736-2014 60 кг
      шт
      120
      21
      Гидроизоляция
      кв.м
      950
      22
      Праймер битумный ТЕХНОНИКОЛЬ № 01 концентрат, 20 л
      шт
      4525
      23
      Макловица-мини с натуральной щетиной 120х30 мм
      шт
      160
      24
      Техноэласт Фундамент Гидро ЭМП (8 х 1 м)
      шт
      4082
      25
      Крепеж ТЕХНОНИКОЛЬ №01 для фиксации плит XPS и мембраны PLANTER (200 шт/уп)
      шт
      2779
      26
      Обратная засыпка
      кв.м
      150
      27
      Разработка механизирована (Фронтальный погрузчик марка SDLG - LG953)
      час
      2850
      28
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1460
      29
      Транспортные и расходные
      кт
      1
      47500
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Перекрытие цоколя
      №5.1.1 Нет
      1
      Нет
      шт
      1
      0
      0
      Итого, по разделу:
      Итого, по подразделам:
      №5.2.1 Деревянные балки Перекрытие без утепления
      1
      Устройство перекрытия
      кв.м
      950
      2
      Брус 200х100х6000мм ГОСТ 8486-86
      куб.м
      18850
      3
      Доска 200х50х6000мм ГОСТ 8486-87
      куб.м
      18850
      4
      Опора бруса раскрытая OBR R 50x200x1.8 мм
      шт
      280
      5
      Саморезы универсальные оцинкованные 5x50, 200 шт
      шт
      550
      6
      Саморезы универсальные с потайной головкой оцинкованные 4.5x30, упаковка 200шт
      шт
      350
      7
      Обработка огне биозащитой в 2 слоя
      кв.м
      218
      8
      Пропитка водная огне биозащита I группы Neomid 10 кг
      шт
      3544
      9
      Макловица-мини с натуральной щетиной 120х30 мм
      шт
      375
      10
      Устройство чистового пола
      кв.м
      1350
      11
      Доска пола хвоя 28x146x6000 мм
      кв.м
      860
      12
      Скобы 18GA (5000 шт; 22 мм; 1.25х1х5.7 мм) MATRIX
      шт
      1465
      13
      Транcпортные и расходные
      кт
      1
      17500
      Итого, по разделу:
      №5.2.2 Деревянные балки Утепление 200мм перекрытие
      1
      Устройство перекрытия
      кв.м
      950
      2
      Брус 200х100х6000мм ГОСТ 8486-86
      куб.м
      18850
      3
      Доска 200х50х6000мм ГОСТ 8486-87
      куб.м
      18850
      4
      Брусок 50х50х6000мм ГОСТ 8486-87
      куб.м
      18850
      5
      Опора бруса раскрытая OBR R 50x200x1.8 мм
      шт
      360
      6
      Саморезы универсальные оцинкованные 5x50, 200 шт
      шт
      550
      7
      Саморезы универсальные с потайной головкой оцинкованные 4.5x30, упаковка 200шт
      шт
      350
      8
      Обработка огне биозащитой в 2 слоя
      кв.м
      218
      9
      Пропитка водная огне биозащита I группы Neomid 10 кг
      шт
      3544
      10
      Макловица-мини с натуральной щетиной 120х30 мм
      шт
      360
      11
      Утепления 200мм
      кв.м
      885
      12
      Утеплитель РОКЛАЙТ, 1200х600х50 мм
      шт
      2127
      13
      Нож Systec 18 мм двухкомпонентная ручка
      шт
      156
      14
      Лезвия для ножа 318-00017 18 мм, 10 шт
      шт
      90
      15
      Скоба для степлера тонкая 53/10, 1000 шт
      шт
      68
      16
      Устройство чистового пола
      кв.м
      1350
      17
      Изосплан В
      куб.м
      3402
      18
      Брусок 50х50х6000мм ГОСТ 8486-87
      куб.м
      18850
      19
      Доска пола хвоя 28x146x6000 мм
      кв.м
      860
      20
      Скобы 18GA (5000 шт; 22 мм; 1.25х1х5.7 мм) MATRIX
      шт
      1465
      21
      Транспортные и расходные
      кт
      1
      17500
      Итого, по разделу:
      №5.2.3 Деревянные балки Утепление 200мм цоколь
      1
      Устройство перекрытия
      кв.м
      950
      2
      Брус 200х100х6000мм ГОСТ 8486-86
      куб.м
      18850
      3
      Доска 200х50х6000мм ГОСТ 8486-87
      куб.м
      18850
      4
      Брусок 50х50х6000мм ГОСТ 8486-87
      куб.м
      18850
      5
      Доска 150х25х6000мм ГОСТ 8486-88
      куб.м
      18850
      6
      Опора бруса раскрытая OBR R 50x200x1.8 мм
      шт
      360
      7
      Саморезы универсальные оцинкованные 5x50, 200 шт
      шт
      550
      8
      Саморезы универсальные с потайной головкой оцинкованные 4.5x30, упаковка 200шт
      шт
      350
      9
      Обработка огне биозащитой в 2 слоя
      кв.м
      218
      10
      Пропитка водная огне биозащита I группы Neomid 10 кг
      шт
      3544
      11
      Макловица-мини с натуральной щетиной 120х30 мм
      шт
      360
      12
      Утепления 200мм
      кв.м
      885
      13
      Утеплитель РОКЛАЙТ, 1200х600х50 мм
      шт
      2127
      14
      Нож Systec 18 мм двухкомпонентная ручка
      шт
      156
      15
      Лезвия для ножа 318-00017 18 мм, 10 шт
      шт
      90
      16
      Устройства защитной мембраны цоколя
      п.м
      365
      17
      Изосплан A Цоколь
      шт
      5080
      18
      Скоба для степлера тонкая 53/10, 1000 шт
      шт
      98
      19
      Устройство чистового пола
      кв.м
      1350
      20
      Изосплан В
      куб.м
      3402
      21
      Брусок 50х50х6000мм ГОСТ 8486-87
      куб.м
      18850
      22
      Доска пола хвоя 28x146x6000 мм
      кв.м
      860
      23
      Скобы 18GA (5000 шт; 22 мм; 1.25х1х5.7 мм) MATRIX
      шт
      1465
      24
      Транспортные и расходные
      кт
      1
      17500
      Итого, по разделу:
      Итого, по подразделам:
      №5.3.1 Сборные ж/б плиты Без утепления
      1
      Устройство ЖБИ
      шт
      1670
      2
      ПБ 99-12-12,5 ГОСТ 9561-91
      шт
      24600
      3
      Разработка механизирована (колёсный кран)
      час
      2850
      4
      Устройство швов
      шт
      2400
      5
      Цемент ЦЕМ II/А-Ш 32,5Б, М-400, Д20, 50 кг
      шт
      529
      6
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1460
      7
      Транспортные и расходные
      кт
      1
      67500
      Итого, по разделу:
      №5.3.2 Сборные ж/б плиты Утепления 100мм
      1
      Устройство ЖБИ
      шт
      2670
      2
      ПБ 99-12-12,5 ГОСТ 9561-91
      шт
      24600
      3
      Разработка механизирована (колёсный кран)
      час
      2850
      4
      Устройство швов
      шт
      2400
      5
      Цемент ЦЕМ II/А-Ш 32,5Б, М-400, Д20, 50 кг
      шт
      529
      6
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1460
      7
      Утепление плиты
      кв.м
      650
      8
      XPS CARBON ECO SP LIGHT (УШП) 2360Х580Х50-L
      шт
      5905
      9
      Клей-пена монтажная для пенополистирола ТЕХНОНИКОЛЬ
      шт
      591
      10
      Винт полимерный тарельчатый R18 150 мм коробка, 230 шт
      шт
      5750
      11
      Транспортные и расходные
      кт
      1
      67500
      Итого, по разделу:
      Итого, по подразделам:
      №5.4.1 Монолитная ж/б плита Без утепления
      1
      Устройство опалубки
      кв.м
      350
      2
      Аренда опалубки
      шт
      180
      3
      Армирование каркаса последующей обвязкой вручную
      п.м
      78
      4
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55484
      5
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      6
      Заливка бетона
      куб.м
      7650
      7
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      8
      Бетона насос (марка Isuzu - Elf удлинение 35м метров)
      час
      8
      4500
      9
      Устройство перекрытия в плоскости с отклонением 5мм
      кв.м
      560
      10
      Транспортные и расходные
      кт
      1
      47500
      Итого, по разделу:
      №5.4.2 Монолитная ж/б плита Утепления 100мм
      1
      Разводка коммуникаций по дому
      кв.м
      345
      2
      Труба канализационная наружная AquaLine AQ02011630 Ду-160х4,7/3,0м
      шт
      2085
      3
      Отвод канализационный наружный Политэк 160016030 Ду-160/30гр
      шт
      360
      4
      Заглушка канализационная наружная Политэк 27620 Ду-160 мм
      шт
      360
      5
      Муфта двух раструбная канализационная наружная Политэк 160002160 Ду-160 мм
      шт
      360
      6
      Тройник канализационный наружный Политэк 160116045 Ду-160/160*45гр
      шт
      820
      7
      Утепление плиты
      кв.м
      350
      8
      XPS CARBON ECO SP LIGHT (УШП) 2360Х580Х50-L
      шт
      5905
      9
      Клей-пена монтажная для пенополистирола ТЕХНОНИКОЛЬ
      шт
      591
      10
      Винт полимерный тарельчатый R18 150 мм коробка, 230 шт
      шт
      5750
      11
      Армирование каркаса последующие обвязкой вручную
      п.м
      78
      12
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      13
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      14
      Заливка бетона
      куб.м
      7650
      15
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      16
      Бетона насос (марка Isuzu - Elf удлинение 35 метров)
      час
      8
      4500
      17
      Устройство перекрытия в плоскости с отклонением 5мм
      кв.м
      560
      18
      Транспортные и расходные
      кт
      1
      47500
      Итого, по разделу:
      №5.4.3 Монолитная ж/б плита Утепления 200мм
      1
      Разводка коммуникаций по дому
      кв.м
      345
      2
      Труба канализационная наружная AquaLine AQ02011630 Ду-160х4,7/3,0м
      шт
      2085
      3
      Отвод канализационный наружный Политэк 160016030 Ду-160/30гр
      шт
      360
      4
      Заглушка канализационная наружная Политэк 27620 Ду-160 мм
      шт
      360
      5
      Муфта двух раструбная канализационная наружная Политэк 160002160 Ду-160 мм
      шт
      360
      6
      Тройник канализационный наружный Политэк 160116045 Ду-160/160*45гр
      шт
      820
      7
      Утепление плиты
      кв.м
      450
      8
      XPS CARBON ECO SP LIGHT (УШП) 2360Х580Х50-L
      шт
      5905
      9
      Клей-пена монтажная для пенополистирола ТЕХНОНИКОЛЬ
      шт
      591
      10
      Винт полимерный тарельчатый R18 150 мм коробка, 230 шт
      шт
      5750
      11
      Армирование каркаса последующей обвязкой вручную
      п.м
      78
      12
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      13
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      14
      Заливка бетона
      куб.м
      7650
      15
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      16
      Бетона насос (марка Isuzu - Elf удлинение 35 метров)
      час
      8
      4500
      17
      Устройство перекрытия в плоскости с отклонением 5мм
      кв.м
      560
      18
      Транспортные и расходные
      кт
      1
      47500
      Итого, по разделу:
      Итого, по подразделам:
      №5.5.1 Подсыпка 350 утепления 100мм Подсыпка 350 утепления 100мм монолит 150мм
      1
      Подготовка основания под уплотнения
      кв.м
      97
      2
      Разработка механизирована (Фронтальный погрузчик марка SDLG - LG953)
      час
      2850
      3
      Разработка грунта вручную
      куб.м
      1850
      4
      Скольник фракции 40-70 мм ГОСТ 8267-93 (доставка)
      куб.м
      2750
      5
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1460
      6
      Геотекстиль термообработанный 300 г/м²
      куб.м
      8760
      7
      Уплотнения грунта
      кв.м
      485
      8
      Разводка коммуникаций по дому
      кв.м
      345
      9
      Труба канализационная наружная AquaLine AQ02011630 Ду-160х4,7/3,0м
      шт
      2085
      10
      Отвод канализационный наружный Политэк 160016030 Ду-160/30гр
      шт
      360
      11
      Заглушка канализационная наружная Политэк 27620 Ду-160 мм
      шт
      360
      12
      Муфта двух раструбная канализационная наружная Политэк 160002160 Ду-160мм
      шт
      360
      13
      Тройник канализационный наружный Политэк 160116045 Ду-160/160*45гр
      шт
      820
      14
      Утепления плиты
      кв.м
      350
      15
      XPS CARBON ECO SP LIGHT (УШП) 2360Х580Х50-L
      шт
      5905
      16
      Клей-пена монтажная для пенополистирола ТЕХНОНИКОЛЬ
      шт
      591
      17
      Винт полимерный тарельчатый R18 150 мм коробка, 230 шт
      шт
      5750
      18
      Армирование каркаса последующей обвязкой вручную
      п.м
      78
      19
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      20
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      21
      Заливка бетона
      куб.м
      7650
      22
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      23
      Бетона насос (марка Isuzu - Elf удлинение 35м метров)
      час
      8
      4500
      24
      Устройство перекрытия в плоскости
      кв.м
      560
      25
      Транспортные и расходные
      кг
      1
      47500
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Стены 1 этажа
      №6.1.1 Нет
      1
      Нет
      Итого, по разделу:
      Итого, по подразделам:
      №6.2.1 Газобетон Газобетон D500 300x250x625 мм
      1
      Маячковый ряд
      п.м
      320
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1332
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      370
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1686
      5
      Укладка блока
      куб.м
      9350
      6
      Блок автоклавного газобетона Б4-D500 300x250x625 мм
      куб.м
      9845
      7
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1432
      8
      Клей для блоков Unis Униблок 25 кг
      шт
      1050
      9
      Клей-пена ТЕХНОНИКОЛЬ для газобетонных блоков и кладки 900 г
      шт
      1274
      10
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1580
      11
      Рубанок для газобетона с ножом 20 мм
      шт
      3190
      12
      Рубанок по газобетону Ручной инструмент
      шт
      1175
      13
      Монтаж армопояса
      п.м
      860
      14
      U-Блок автоклавного газобетона Б4, (Силекс) D500 400x250x625 мм
      шт
      808
      15
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      16
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      17
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      18
      Заливка бетона
      куб.м
      10650
      19
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      7750
      20
      Транспортные и расходные
      кт
      1
      58500
      Итого, по разделу:
      №6.2.2 Газобетон Газобетон D500 400x250x625 мм
      1
      Маячковый ряд
      п.м
      220
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1432
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      360
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1686
      5
      Укладка блока
      куб.м
      9350
      6
      Блок автоклавного газобетона Б4-D500 400x250x625 мм
      куб.м
      9845
      7
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1432
      8
      Клей для блоков Unis Униблок 25 кг
      шт
      750
      9
      Клей-пена ТЕХНОНИКОЛЬ для газобетонных блоков и кладки 900 г
      шт
      974
      10
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1580
      11
      Рубанок для газобетона с ножом 20 мм
      шт
      3190
      12
      Рубанок по газобетону Ручной инструмент
      шт
      1175
      13
      Монтаж армопояса
      п.м
      1860
      14
      U-Блок автоклавного газобетона Б4, (Силекс) D500 400x250x625 мм
      шт
      908
      15
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      16
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      17
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      18
      Заливка бетона
      куб.м
      7650
      19
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      5750
      20
      Транспортные и расходные
      кт
      1
      58500
      Итого, по разделу:
      Итого, по подразделам:
      №6.3.1 Пеноблок Пеноблок D600 200*300*600мм
      1
      Маячковый ряд
      п.м
      220
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1432
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      360
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1686
      5
      Укладка блока
      куб.м
      9350
      6
      Пеноблок D600 200*300*600мм
      куб.м
      5950
      7
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1732
      8
      Клей для блоков Unis Униблок 25 кг
      шт
      1150
      9
      Клей-пена ТЕХНОНИКОЛЬ для газобетонных блоков и кладки 900 г
      шт
      974
      10
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1580
      11
      Рубанок для газобетона с ножом 20 мм
      шт
      3190
      12
      Рубанок по газобетону Ручной инструмент
      шт
      1175
      13
      Монтаж армопояса
      п.м
      1160
      14
      U-Блок автоклавного газобетона Б4, (Силекс) D500 400x250x625 мм
      шт
      808
      15
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      16
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      17
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      18
      Заливка бетона
      куб.м
      7650
      19
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      5750
      20
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      №6.3.2 Пеноблок Пеноблок D600 200*400*600мм
      1
      Маячковый ряд
      п.м
      220
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1432
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      360
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1686
      5
      Укладка блока
      куб.м
      9350
      6
      Пеноблок D600 200*300*600мм
      куб.м
      5950
      7
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1432
      8
      Клей для блоков Unis Униблок 25 кг
      шт
      750
      9
      Клей-пена ТЕХНОНИКОЛЬ для газобетонных блоков и кладки 900 г
      шт
      974
      10
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1580
      11
      Рубанок для газобетона с ножом 20 мм
      шт
      3190
      12
      Рубанок по газобетону Ручной инструмент
      шт
      1175
      13
      Монтаж армопояса
      п.м
      1160
      14
      U-Блок автоклавного газобетона Б4, (Силекс) D500 400x250x625 мм
      шт
      808
      15
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      16
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      17
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      18
      Заливка бетона
      куб.м
      7650
      19
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      5750
      20
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №6.4.1 Теплоблок Теплоблок стеновой 400х400х200 мм
      1
      Маячковый ряд
      п.м
      220
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1432
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      360
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка блока
      куб.м
      9350
      6
      Тепло блок стеновой 400х400х200 мм
      куб.м
      5920
      7
      Клей для блоков Unis Униблок 25 кг
      шт
      750
      8
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1580
      9
      Монтаж армопояса
      п.м
      1160
      10
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      11
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      12
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      13
      Заливка бетона
      куб.м
      7650
      14
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      5750
      15
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      №6.4.2 Теплоблок Теплоблок D600 200*400*600мм
      1
      Маячковый ряд
      п.м
      220
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1432
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      360
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1686
      5
      Укладка блока
      куб.м
      9350
      6
      Пеноблок D600 200*400*600мм
      куб.м
      5920
      7
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1580
      8
      Монтаж армопояса
      п.м
      1160
      9
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      10
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      11
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      12
      Заливка бетона
      куб.м
      7650
      13
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      5750
      14
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №6.5.1 Арболитовый блок Арболитовый блок 400х300х200 мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка блока
      куб.м
      4350
      6
      Арболитовый блок 400х300х200 мм
      куб.м
      7000
      7
      Клей для блоков Unis Униблок 25 кг
      шт
      450
      8
      Клей-пена ТЕХНОНИКОЛЬ для газобетонных блоков и кладки 900 г
      шт
      674
      9
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1280
      10
      Рубанок для газобетона с ножом 20 мм
      шт
      2890
      11
      Рубанок по газобетону Ручной инструмент
      шт
      875
      12
      Монтаж армопояса
      п.м
      860
      13
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      14
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      15
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      16
      Заливка бетона
      куб.м
      7650
      17
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      18
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      №6.5.2 Арболитовый блок Арболитовый блок 400х400х200 мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка блока
      куб.м
      4350
      6
      Арболитовый блок 400х300х200 мм
      куб.м
      7000
      7
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1280
      8
      Рубанок для газобетона с ножом 20 мм
      шт
      2890
      9
      Рубанок по газобетону Ручной инструмент
      шт
      875
      10
      Монтаж армопояса
      п.м
      860
      11
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      12
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      13
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      14
      Заливка бетона
      куб.м
      7650
      15
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      16
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №6.6.1 Полистиролбетон Полистиролбетон 600х300х200 мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка блока
      куб.м
      4350
      6
      Полистирол бетон блок 600х300х200 мм
      куб.м
      4300
      7
      Клей для блоков Unis Униблок 25 кг
      шт
      450
      8
      Клей-пена ТЕХНОНИКОЛЬ для газобетонных блоков и кладки 900 г
      шт
      674
      9
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1280
      10
      Рубанок для газобетона с ножом 20 мм
      шт
      2890
      11
      Рубанок по газобетону Ручной инструмент
      шт
      875
      12
      Монтаж армопояса
      п.м
      860
      13
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      14
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      15
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      16
      Заливка бетона
      куб.м
      7650
      17
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      18
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      №6.6.2 Полистиролбетон Полистиролбетон 600х400х200 мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка блока
      куб.м
      4350
      6
      Полистирол бетон блок 600х400х200 мм
      куб.м
      4300
      7
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1280
      8
      Рубанок для газобетона с ножом 20 мм
      шт
      2890
      9
      Рубанок по газобетону Ручной инструмент
      шт
      875
      10
      Монтаж армопояса
      п.м
      860
      11
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      12
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      13
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      14
      Заливка бетона
      куб.м
      7650
      15
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      16
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №6.7.1 Шлакоблок Шлакоблок 390х190х188 мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка блока
      куб.м
      4350
      6
      Шлакоблок 390х190х188 мм
      куб.м
      3312
      7
      Цемент ЦЕМ II/А-Ш 32,5Б, М-400, Д20, 50 кг
      шт
      529
      8
      Песок природный фракции 0-5 по ГОСТ 8736-2014 (доставка)
      куб.м
      1760
      9
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1280
      10
      Монтаж армопояса
      п.м
      860
      11
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      12
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      13
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      14
      Заливка бетона
      куб.м
      7650
      15
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      16
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      №6.7.2 Шлакоблок Шлакоблок 400x380x200 мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка блока
      куб.м
      4350
      6
      Шлакоблоки 400x200x200 мм
      куб.м
      3312
      7
      Цемент ЦЕМ II/А-Ш 32,5Б, М-400, Д20, 50 кг
      шт
      529
      8
      Песок природный фракции 0-5 по ГОСТ 8736-2014 (доставка)
      куб.м
      1760
      9
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1280
      10
      Монтаж армопояса
      п.м
      860
      11
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      12
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      13
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      14
      Заливка бетона
      куб.м
      7650
      15
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      16
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №6.8.1 Кирпич Кирпич керамический 380мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка кирпича
      куб.м
      9650
      6
      Кирпич керамический М-125, 250х120х88 мм
      куб.м
      8912
      7
      Цемент ЦЕМ II/А-Ш 32,5Б, М-400, Д20, 50 кг
      шт
      729
      8
      Песок природный фракции 0-5 по ГОСТ 8736-2014 (доставка)
      куб.м
      1760
      9
      Сетка кладочная Штрек 15x1.25x0.4x300 мм 20 м
      шт
      1688
      10
      Транспортные и расходные
      кт
      1
      45500
      Итого, по разделу:
      №6.8.2 Кирпич Кирпич керамический 510мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка кирпича
      куб.м
      9650
      6
      Кирпич керамический М-125, 250х120х88 мм
      куб.м
      8912
      7
      Цемент ЦЕМ II/А-Ш 32,5Б, М-400, Д20, 50 кг
      шт
      729
      8
      Песок природный фракции 0-5 по ГОСТ 8736-2014 (доставка)
      куб.м
      1760
      9
      Сетка кладочная Штрек 15x1.25x0.4x300 мм 20 м
      шт
      1688
      10
      Транспортные и расходные
      кт
      1
      65500
      Итого, по разделу:
      Итого, по подразделам:
      №6.9.1 Керамические блоки Porotherm 38 М100 10,67 NF 380x250x219 мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка блока
      куб.м
      4350
      6
      Porotherm 38 М100 10,67 NF 380x250x219 мм
      куб.м
      6528
      7
      Клей для блоков Unis Униблок 25 кг
      шт
      450
      8
      Кладочная сетка Porotherm JM C (0,5м х 100м)
      шт
      1595
      9
      Монтаж армопояса
      п.м
      860
      10
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      11
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      12
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      13
      Заливка бетона
      куб.м
      7650
      14
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      15
      Транпортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      №6.9.2 Керамические блоки KERAKAM 38 М100 10,67 NF 380x250x219 мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка блока
      куб.м
      4350
      6
      Porotherm 38 М100 10,67 NF 380x250x219 мм
      куб.м
      8016
      7
      Клей для блоков Unis Униблок 25 кг
      шт
      450
      8
      Кладочная сетка Porotherm JM C (0,5м х 100м)
      шт
      1595
      9
      Монтаж армопояса
      п.м
      860
      10
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      11
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      12
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      13
      Заливка бетона
      куб.м
      7650
      14
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      15
      Транпортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №6.10.1 Монолит Монолит 150 мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Монтаж опалубки
      кв.м
      450
      6
      Аренда быстросъёмной опалубки
      шт
      760
      7
      Армирование каркаса последующие обвязкой вручную
      п.м
      115
      8
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      9
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      10
      Заливка бетона
      куб.м
      10650
      11
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      7750
      12
      Бетона насос (марка Isuzu - Elf удленнение 35м метров)
      час
      14
      6500
      13
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      №6.10.2 Монолит Монолит 200 мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Монтаж опалубки
      кв.м
      450
      6
      Армирование каркаса последующие обвязкой вручную
      п.м
      115
      7
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      8
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      9
      Заливка бетона
      куб.м
      10650
      10
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      7750
      11
      Бетона насос (марка Isuzu - Elf удлинение 35м метров)
      час
      14
      6500
      12
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №6.11.1 Каркасный монолит Каркасно-монолитное 300 мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Монтаж опалубки столбов
      шт
      1670
      6
      Аренда быстросъемной опалубки
      шт
      3800
      7
      Армирование каркаса последующей обвязкой вручную
      п.м
      115
      8
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      9
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      10
      Заливка бетона
      куб.м
      7650
      11
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      12
      Бетона насос (марка Isuzu - Elf удлинение 35м метров)
      час
      5
      4500
      13
      Укладка блока
      куб.м
      4350
      14
      Блок автоклавного газобетона Б4-D500 400x250x625 мм
      куб.м
      7790
      15
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      16
      Клей для блоков Unis Униблок 25 кг
      шт
      450
      17
      Клей-пена ТЕХНОНИКОЛЬ для газобетонных блоков и кладки 900 г
      шт
      674
      18
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1280
      19
      Рубанок для газобетона с ножом 20 мм
      шт
      2890
      20
      Рубанок по газобетону Ручной инструмент
      шт
      875
      21
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №6.12.1 Лстк ЛСТК 210 мм без утепления
      1
      Подготовка стартового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Монтаж каркаса ЛСТК
      кв.м
      950
      6
      Гнутый профиль ПС 150 х 60 х 1,5 мм
      шт
      646
      7
      Брусок 50х50х6000 сухой калиброванный сосна
      шт
      635
      8
      Саморезы для дерева STANDERS оцинкованные 4.2x75 мм
      шт
      2,45
      9
      Саморез 4,2х16 с пресс шайбой (оцинкованный)
      шт
      1
      10
      Лента уплотнительная Knauf Дихтунгсбанд 30 мм x 30 п/м
      шт
      140
      11
      Устройства OSB (внешний, внутрений)
      кв.м
      450
      12
      OSB плита влагостойкая (водостойкая) (ОСП) 18 мм 2440х1220мм
      шт
      920
      13
      Гидро-ветрозащитная диффузионная Технониколь Альфа ВЕНТ 130 ТПУ 50х1,5 м
      шт
      9417
      14
      Саморезы для дерева STANDERS оцинкованные 4.2x75 мм
      шт
      2,45
      15
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №6.13.1 Каркасный Каркас 150 мм без утепления
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Монтаж каркаса
      кв.м
      950
      6
      Доска 150 х 50 х 6000 мм
      шт
      614
      7
      Клиновой анкер 12x120 мм
      шт
      146
      8
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      9
      Брусок 50х50х6000 сухой калиброванный сосна
      шт
      635
      10
      Саморезы для дерева STANDERS оцинкованные 4.2x75 мм
      шт
      2,45
      11
      Устройства OSB (внешни, внутрени)
      кв.м
      450
      12
      OSB плита влагостойкая 18 мм 2440х1220мм
      шт
      920
      13
      Саморезы для дерева STANDERS оцинкованные 4.2x75 мм
      шт
      2,45
      14
      Гидро-ветрозащитная диффузионная Технониколь Альфа ВЕНТ 130 ТПУ 50х1,5 м
      шт
      9417
      15
      Пленка гидроизоляционная Tyvek Soft(1.5х50 м)
      шт
      16750
      16
      Скотч двусторонний для пароизоляции 6 шт x 25 м
      шт
      2054
      17
      Скобы для пневматического степлера 8 мм, ширина 1,2 мм 5000 шт MATRIX
      шт
      361
      18
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      №6.13.2 Каркасный Каркас 200 мм без утепления
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Монтаж каркаса
      кв.м
      950
      6
      Доска 200 х 50 х 6000 мм
      шт
      844
      7
      Клиновой анкер 12x120 мм
      шт
      146
      8
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      9
      Брусок 50х50х6000 сухой калиброванный сосна
      шт
      635
      10
      Саморезы для дерева STANDERS оцинкованные 4.2x75 мм
      шт
      2,45
      11
      Устройства OSB (внешний, внутрений)
      кв.м
      450
      12
      OSB плита влагостойкая 18 мм 2440х1220мм
      шт
      920
      13
      Саморезы для дерева STANDERS оцинкованные 4.2x75 мм
      шт
      2,45
      14
      Гидро-ветрозащитная диффузионная Технониколь Альфа ВЕНТ 130 ТПУ 50х1,5 м
      шт
      9417
      15
      Пленка гидроизоляционная Tyvek Soft(1.5х50 м)
      шт
      16750
      16
      Скотч двусторонний для пароизоляции 6 шт x 25 м
      шт
      2054
      17
      Скобы для пневматического степлера 8 мм, ширина 1,2 мм 5000 шт MATRIX
      шт
      361
      18
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №6.14.1 СИП Панели СИП панели 174 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Доска 150 х 50 х 6000 мм
      шт
      614
      6
      Клиновой анкер 12x120 мм
      шт
      146
      7
      Монтаж стен
      кв.м
      950
      8
      СИП-панели 2500 х 1250 х 174 мм
      шт
      5495
      9
      Доска 150 х 50 х 6000 мм
      шт
      614
      10
      Клей-пена ТЕХНОНИКОЛЬ для SIP панелей всесезонная
      шт
      804
      11
      Саморез с пресс-шайбой для деревянного домостроения STANDERS 8x220 мм
      шт
      38
      12
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      13
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      №6.14.2 СИП Панели СИП панели 224 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Доска 200 х 50 х 6000 мм
      шт
      844
      6
      Клиновой анкер 12x120 мм
      шт
      146
      7
      Монтаж стен
      кв.м
      950
      8
      СИП-панели 2500 х 1250 х 224 мм
      шт
      5495
      9
      Доска 200 х 50 х 6000 мм
      шт
      844
      10
      Клей-пена ТЕХНОНИКОЛЬ для SIP панелей всесезонная
      шт
      804
      11
      Саморез с пресс-шайбой для деревянного домостроения STANDERS 8x220 мм
      шт
      38
      12
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      13
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №6.15.1 Термобрус Термобрус 145 мм с утеплением
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Клиновой анкер 12x120 мм
      шт
      146
      6
      Доска 145х50х6000 мм Лиственница
      шт
      590
      7
      Монтаж стен
      куб.м
      13677
      8
      Термобрус 145 x 145 мм
      куб.м
      18600
      9
      Доска 145х50х6000 мм Лиственница
      шт
      590
      10
      Пружинный узел Tech-Krep Сила 10x200 мм
      шт
      218
      11
      Клей-пена ТЕХНОНИКОЛЬ для SIP панелей всесезонная
      шт
      804
      12
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      13
      Пена полиуретановая монтажная Kudo Proff Absolut Хpress 70+ проф
      шт
      599
      14
      Транспортные и расходные
      кт
      1
      42500
      Итого, по разделу:
      №6.15.2 Термобрус Термобрус 145 мм без утепления
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Клиновой анкер 12x120 мм
      шт
      146
      6
      Доска 145х50х6000 мм Лиственница
      шт
      590
      7
      Монтаж стен
      куб.м
      13677
      8
      Термобрус 145 x 145 мм
      куб.м
      12600
      9
      Доска 145х50х6000 мм Лиственница
      шт
      590
      10
      Пружинный узел Tech-Krep Сила 10x200 мм
      шт
      218
      11
      Клей-пена ТЕХНОНИКОЛЬ для SIP панелей всесезонная
      шт
      804
      12
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      13
      Пена полиуретановая монтажная Kudo Proff Absolut Хpress 70+ проф
      шт
      599
      14
      Транспортные и расходные
      кт
      1
      42500
      Итого, по разделу:
      Итого, по подразделам:
      №6.16.1 Клеёный брус Клеёный брус 140 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Клиновой анкер 12x120 мм
      шт
      146
      6
      Доска 145х50х6000 мм Лиственница
      шт
      590
      7
      Монтаж бруса
      куб.м
      13677
      8
      Разработка механизирована (колёсный воровайка Bull EW180 Plus)
      час
      2850
      9
      Брус клееный профилированный 240х140 мм Сосна под проект
      куб.м
      38300
      10
      Брусок 50х50х6000 мм Листвиница
      шт
      316
      11
      Пружинный узел Tech-Krep Сила 10x200 мм
      шт
      218
      12
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      13
      Утеплитель межвенцовый Джут, 4-6 мм, 150 мм, 20 м
      шт
      324
      14
      Транспортные и расходные
      кт
      1
      65500
      Итого, по разделу:
      №6.16.2 Клеёный брус Клеёный брус 190 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Клиновой анкер 12x120 мм
      шт
      146
      6
      Доска 145х50х6000 мм Лиственница
      шт
      590
      7
      Монтаж бруса
      куб.м
      13677
      8
      Разработка механизирована (колёсный воровайка Bull EW180 Plus)
      час
      2850
      9
      Брус клееный профилированный 240х190 мм Сосна под проект
      куб.м
      38300
      10
      Брусок 50х50х6000 мм Лиственница
      шт
      316
      11
      Пружинный узел Tech-Krep Сила 10x200 мм
      шт
      218
      12
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      13
      Утеплитель межвенцовый Джут, 4-6 мм, 150 мм, 20 м
      шт
      324
      14
      Транспортные и расходные
      кт
      1
      65500
      Итого, по разделу:
      №6.16.3 Клеёный брус Клеёный брус 240 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Клиновой анкер 12x120 мм
      шт
      146
      6
      Доска 145х50х6000 мм Лиственница
      шт
      590
      7
      Монтаж бруса
      куб.м
      13677
      8
      Разработка механизирована (колёсный воровайка Bull EW180 Plus)
      час
      2850
      9
      Брус клееный профилированный 240х160 мм Сосна под проект
      куб.м
      54500
      10
      Брусок 50х50х6000 мм Лиственница
      шт
      316
      11
      Пружинный узел Tech-Krep Сила 10x200 мм
      шт
      218
      12
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      13
      Утеплитель межвенцовый Джут, 4-6 мм, 150 мм, 20 м
      шт
      324
      14
      Транспортные и расходные
      кт
      1
      65500
      Итого, по разделу:
      Итого, по подразделам:
      №6.17.1 Брус Брус 140 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Клиновой анкер 12x120 мм
      шт
      146
      6
      Доска 145х50х6000 мм Лиственница
      шт
      590
      7
      Монтаж бруса
      куб.м
      13677
      8
      Брус 140х200 мм
      куб.м
      18750
      9
      Брусок 50х50х6000 мм Лиственница
      шт
      316
      10
      Пружинный узел Tech-Krep Сила 10x200 мм
      шт
      218
      11
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      12
      Утеплитель межвенцовый Джут, 4-6 мм, 150 мм, 20 м
      шт
      324
      13
      Транспортные и расходные
      кт
      1
      65500
      Итого, по разделу:
      №6.17.2 Брус Брус 200 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Клиновой анкер 12x120 мм
      шт
      146
      6
      Доска 200х50х6000 мм Листвиница
      шт
      1043
      7
      Монтаж бруса
      куб.м
      13677
      8
      Брус 200х200 мм
      куб.м
      18750
      9
      Брусок 50х50х6000 мм Листвиница
      шт
      316
      10
      Пружинный узел Tech-Krep Сила 10x200 мм
      шт
      218
      11
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      12
      Утеплитель межвенцовый Джут, 4-6 мм, 150 мм, 20 м
      шт
      324
      13
      Транспортные и расходные
      кт
      1
      65500
      Итого, по разделу:
      Итого, по подразделам:
      №6.18.1 Профилированный брус Профилированный брус 140 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Клиновой анкер 12x120 мм
      шт
      146
      6
      Доска 145х50х6000 мм Лиственница
      шт
      590
      7
      Монтаж бруса
      куб.м
      13677
      8
      Профелированый брус 140х200 мм
      куб.м
      28500
      9
      Брусок 50х50х6000 мм Листвиница
      шт
      316
      10
      Пружинный узел Tech-Krep Сила 10x200 мм
      шт
      218
      11
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      12
      Утеплитель межвенцовый Джут, 4-6 мм, 150 мм, 20 м
      шт
      324
      13
      Транспортные и расходные
      кт
      1
      65500
      Итого, по разделу:
      №6.18.2 Профилированный брус Профилированный брус 200 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Клиновой анкер 12x120 мм
      шт
      146
      6
      Доска 200х50х6000 мм Лиственница
      шт
      843
      7
      Монтаж бруса
      куб.м
      13677
      8
      Профелированый брус 200х200 мм
      куб.м
      17500
      9
      Брусок 50х50х6000 мм Лиственница
      шт
      316
      10
      Пружинный узел Tech-Krep Сила 10x200 мм
      шт
      218
      11
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      12
      Утеплитель межвенцовый Джут, 4-6 мм, 150 мм, 20 м
      шт
      324
      13
      Транспортные и расходные
      кт
      1
      65500
      Итого, по разделу:
      Итого, по подразделам:
      №6.19.1 Оцилиндрованное бревно Оцилиндрованное бревно ø 200 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Клиновой анкер 12x120 мм
      шт
      146
      6
      Доска 200х50х6000 мм Лиственница
      шт
      867
      7
      Монтаж оцилиндрованное бревна
      куб.м
      17600
      8
      Оцилиндрованное бревно ø 200 мм
      куб.м
      17500
      9
      Нагель березовый 22х1200 мм, 2 сорт
      шт
      30
      10
      Брусок 50х50х6000 мм Лиственница
      шт
      316
      11
      Утеплитель межвенцовый Джут, 4-6 мм, 150 мм, 20 м
      шт
      324
      12
      Транспортные и расходные
      кт
      1
      65550
      Итого, по разделу:
      №6.19.2 Оцилиндрованное бревно Оцилиндрованное бревно ø 240 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Клиновой анкер 12x120 мм
      шт
      146
      6
      Доска 240х50х6000 мм Листвиница
      шт
      1250
      7
      Монтаж оцилиндрованное бревна
      куб.м
      17600
      8
      Оцилиндрованное бревно ø 240 мм
      куб.м
      17500
      9
      Нагель березовый 22х1200 мм, 2 сорт
      шт
      30
      10
      Брусок 50х50х6000 мм Лиственница
      шт
      316
      11
      Утеплитель межвенцовый Джут, 4-6 мм, 150 мм, 20 м
      шт
      324
      12
      Транпортные и расходные
      кт
      1
      65550
      Итого, по разделу:
      Итого, по подразделам:
      №6.20.1 Сруб Сруб канадской рубки ø 320 - 340 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      3
      Клиновой анкер 12x420 мм
      шт
      346
      4
      Сборка комплекта на месте
      куб.м
      12600
      5
      Сруб канадской рубки ø 320 - 340 мм
      куб.м
      57000
      6
      Нагель березовый 22х1200 мм, 2 сорт
      шт
      30
      7
      Брусок100х50х6000 мм Лиственница
      шт
      716
      8
      Утеплитель межвенцовый Джут, 4-6 мм, 300 мм, 20 м
      шт
      324
      9
      Транспортные и расходные
      кт
      1
      165500
      Итого, по разделу:
      №6.20.2 Сруб Сруб канадской рубки ø 460 - 580 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,6 м
      шт
      1386
      3
      Клиновой анкер 12x620 мм
      шт
      546
      4
      Сборка комплекта на месте
      куб.м
      12600
      5
      Сруб канадской рубки ø 460 - 580 мм
      куб.м
      60000
      6
      Нагель березовый 22х1200 мм, 2 сорт
      шт
      30
      7
      Брусок100х50х6000 мм Лиственница
      шт
      716
      8
      Утеплитель межвенцовый Джут, 4-6 мм, 500 мм, 20 м
      шт
      324
      9
      Транспортные и расходные
      кт
      1
      165500
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Перекрытие 1 этажа
      №7.1.1 Нет
      1
      Нет
      шт
      1
      0
      0
      Итого, по разделу:
      Итого, по подразделам:
      №7.2.1 Деревянные балки Без утепления перекрытия
      1
      Устройство перекрытия
      кв.м
      1250
      2
      Брус 200х100х6000мм ГОСТ 8486-86
      куб.м
      18850
      3
      Доска 200х50х6000мм ГОСТ 8486-87
      куб.м
      18850
      4
      Опора бруса раскрытая OBR R 50x200x1.8 мм
      шт
      340
      5
      Саморезы универсальные оцинкованные 5x50, 200 шт
      шт
      450
      6
      Саморезы универсальные с потайной головкой оцинкованные 4.5x30, упаковка 200шт
      шт
      250
      7
      Обработка огне биозащитой в 2 слоя
      кв.м
      118
      8
      Пропитка водная огне биозащита I группы Neomid 10 кг
      шт
      2544
      9
      Макловица-мини с натуральной щетиной 120х30 мм
      шт
      160
      10
      Устройство чистового пола
      кв.м
      1270
      11
      Доска пола хвоя 28x146x6000 мм
      кв.м
      860
      12
      Скобы 18GA (5000 шт; 22 мм; 1.25х1х5.7 мм) MATRIX
      шт
      869
      13
      Транcпортные и расходные
      кт
      1
      17500
      Итого, по разделу:
      №7.2.2 Деревянные балки Утепления 200мм перекрытия
      1
      Устройство перекрытия
      кв.м
      1250
      2
      Брус 200х100х6000мм ГОСТ 8486-86
      куб.м
      18850
      3
      Доска 200х50х6000мм ГОСТ 8486-87
      куб.м
      18850
      4
      Брусок 50х50х6000мм ГОСТ 8486-87
      куб.м
      18850
      5
      Опора бруса раскрытая OBR R 50x200x1.8 мм
      шт
      340
      6
      Саморезы универсальные оцинкованные 5x50, 200 шт
      шт
      450
      7
      Саморезы универсальные с потайной головкой оцинкованные 4.5x30, упаковка 200шт
      шт
      250
      8
      Обработка огне биозащитой в 2 слоя
      кв.м
      118
      9
      Пропитка водная огне биозащита I группы Neomid 10 кг
      шт
      2544
      10
      Макловица-мини с натуральной щетиной 120х30 мм
      шт
      160
      11
      Утепления 200мм
      кв.м
      885
      12
      Утеплитель РОКЛАЙТ, 1200х600х50 мм
      шт
      2127
      13
      Нож Systec 18 мм двухкомпонентная ручка
      шт
      78
      14
      Лезвия для ножа 318-00017 18 мм, 10 шт
      шт
      78
      15
      Скоба для степлера тонкая 53/10, 1000 шт
      шт
      68
      16
      Устройство чистового пола
      кв.м
      870
      17
      Изосплан В
      куб.м
      3402
      18
      Брусок 50х50х6000мм ГОСТ 8486-87
      куб.м
      14850
      19
      Доска пола хвоя 28x146x6000 мм
      кв.м
      860
      20
      Скобы 18GA (5000 шт; 22 мм; 1.25х1х5.7 мм) MATRIX
      шт
      869
      21
      Транспортные и расходные
      кт
      1
      17500
      Итого, по разделу:
      Итого, по подразделам:
      №7.3.1 Сборные ж/б плиты Без утепления
      1
      Устройство ЖБИ
      шт
      1670
      2
      ПБ 99-12-12,5 ГОСТ 9561-91
      шт
      24600
      3
      Разработка механизирована (колёсный кран)
      час
      2850
      4
      Устройство швов
      шт
      2400
      5
      Цемент ЦЕМ II/А-Ш 32,5Б, М-400, Д20, 50 кг
      шт
      529
      6
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1460
      7
      Транспортные и расходные
      кт
      1
      67500
      Итого, по разделу:
      №7.3.2 Сборные ж/б плиты Утепления 100мм
      1
      Устройство ЖБИ
      шт
      2670
      2
      ПБ 99-12-12,5 ГОСТ 9561-91
      шт
      24600
      3
      Разработка механизирована (колёсный кран)
      час
      2850
      4
      Устройство швов
      шт
      2400
      5
      Цемент ЦЕМ II/А-Ш 32,5Б, М-400, Д20, 50 кг
      шт
      529
      6
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1460
      7
      Утепление плиты
      куб.м
      650
      8
      XPS CARBON ECO SP LIGHT (УШП) 2360Х580Х50-L
      шт
      5905
      9
      Клей-пена монтажная для пенополистирола ТЕХНОНИКОЛЬ
      шт
      591
      10
      Винт полимерный тарельчатый R18 150 мм коробка, 230 шт
      шт
      5750
      11
      Транспортные и расходные
      кт
      1
      67500
      Итого, по разделу:
      Итого, по подразделам:
      №7.4.1 Монолитная ж/б плита Без утепления
      1
      Устройтсво опалубки
      кв.м
      350
      2
      Аренда опалубки
      шт
      180
      3
      Армирование каркаса последующие обвязкой вручную
      п.м
      78
      4
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55484
      5
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      6
      Заливка бетона
      куб.м
      10650
      7
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      7750
      8
      Бетона насос (марка Isuzu - Elf удленнение 35м метров)
      час
      8
      6500
      9
      Устройство перекрытия в плоскости с отклонением 5мм
      кв.м
      560
      10
      Транспортные и расходные
      кт
      1
      47500
      Итого, по разделу:
      №7.4.2 Монолитная ж/б плита Утепления 100мм
      1
      Разводка комуникаций по дому
      кв.м
      345
      2
      Труба канализационная наружная AquaLine AQ02011630 Ду-160х4,7/3,0м
      шт
      2085
      3
      Отвод канализационный наружный Политэк 160016030 Ду-160/30гр
      шт
      360
      4
      Заглушка канализационная наружная Политэк 27620 Ду-160 мм
      шт
      360
      5
      Муфта двухраструбная канализационная наружная Политэк 160002160 Ду-160 мм
      шт
      360
      6
      Тройник канализационный наружный Политэк 160116045 Ду-160/160*45гр
      шт
      820
      7
      Утепление плиты
      кв.м
      350
      8
      XPS CARBON ECO SP LIGHT (УШП) 2360Х580Х50-L
      шт
      7905
      9
      Клей-пена монтажная для пенополистирола ТЕХНОНИКОЛЬ
      шт
      591
      10
      Винт полимерный тарельчатый R18 150 мм коробка, 230 шт
      шт
      5750
      11
      Армирование каркаса последующие обвязкой вручную
      п.м
      78
      12
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      13
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      14
      Заливка бетона
      куб.м
      10650
      15
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      7750
      16
      Бетона насос (марка Isuzu - Elf удлинение 35 метров)
      час
      8
      4500
      17
      Устройство перекрытия в плоскости с отклонением 5мм
      кв.м
      560
      18
      Транспортные и расходные
      кт
      1
      47500
      Итого, по разделу:
      №7.4.3 Монолитная ж/б плита Утепления 200мм
      1
      Разводка комуникаций по дому
      кв.м
      345
      2
      Труба канализационная наружная AquaLine AQ02011630 Ду-160х4,7/3,0м
      шт
      2085
      3
      Отвод канализационный наружный Политэк 160016030 Ду-160/30гр
      шт
      360
      4
      Заглушка канализационная наружная Политэк 27620 Ду-160 мм
      шт
      360
      5
      Муфта двухраструбная канализационная наружная Политэк 160002160 Ду-160 мм
      шт
      360
      6
      Тройник канализационный наружный Политэк 160116045 Ду-160/160*45гр
      шт
      820
      7
      Утепление плиты
      кв.м
      450
      8
      XPS CARBON ECO SP LIGHT (УШП) 2360Х580Х50-L
      шт
      8905
      9
      Клей-пена монтажная для пенополистирола ТЕХНОНИКОЛЬ
      шт
      591
      10
      Винт полимерный тарельчатый R18 150 мм коробка, 230 шт
      шт
      5750
      11
      Армирование каркаса последующие обвязкой вручную
      п.м
      78
      12
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      13
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      14
      Заливка бетона
      куб.м
      10650
      15
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      7750
      16
      Бетона насос (марка Isuzu - Elf удлинение 35 метров)
      час
      8
      6500
      17
      Устройство перекрытия в плоскости с отклонением 5мм
      кв.м
      560
      18
      Транспортные и расходные
      кт
      1
      47500
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Стены 2 этажа
      №8.1.1 Нет
      1
      Нет
      шт
      1
      0
      0
      Итого, по разделу:
      Итого, по подразделам:
      №8.2.1 Газобетон Газобетон D500 300x250x625 мм
      1
      Маячковый ряд
      п.м
      220
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1432
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      360
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1686
      5
      Укладка блока
      куб.м
      9350
      6
      Блок автоклавного газобетона Б4-D500 300x250x625 мм
      куб.м
      9845
      7
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1432
      8
      Клей для блоков Unis Униблок 25 кг
      шт
      750
      9
      Клей-пена ТЕХНОНИКОЛЬ для газобетонных блоков и кладки 900 г
      шт
      974
      10
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1580
      11
      Рубанок для газобетона с ножом 20 мм
      шт
      3190
      12
      Рубанок по газобетону Ручной инструмент
      шт
      1175
      13
      Монтаж армопояса
      п.м
      1160
      14
      U-Блок автоклавного газобетона Б4, (Силекс) D500 400x250x625 мм
      шт
      808
      15
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      16
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      17
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      18
      Заливка бетона
      куб.м
      10650
      19
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      7750
      20
      Транспортные и расходные
      кт
      1
      58500
      Итого, по разделу:
      №8.2.2 Газобетон Газобетон D500 400x250x625 мм
      1
      Маячковый ряд
      п.м
      220
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1432
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      360
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1686
      5
      Укладка блока
      куб.м
      9350
      6
      Блок автоклавного газобетона Б4-D500 400x250x625 мм
      куб.м
      9845
      7
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1432
      8
      Клей для блоков Unis Униблок 25 кг
      шт
      750
      9
      Клей-пена ТЕХНОНИКОЛЬ для газобетонных блоков и кладки 900 г
      шт
      974
      10
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1580
      11
      Рубанок для газобетона с ножом 20 мм
      шт
      3190
      12
      Рубанок по газобетону Ручной инструмент
      шт
      1175
      13
      Монтаж армопояса
      п.м
      1160
      14
      U-Блок автоклавного газобетона Б4, (Силекс) D500 400x250x625 мм
      шт
      808
      15
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      16
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      17
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      18
      Заливка бетона
      куб.м
      10650
      19
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      7750
      20
      Транспортные и расходные
      кт
      1
      58500
      Итого, по разделу:
      Итого, по подразделам:
      №8.3.1 Пеноблок Пеноблок D600 200*300*600мм
      1
      Маячковый ряд
      п.м
      220
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1432
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      360
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка блока
      куб.м
      9350
      6
      Пеноблок D600 200*300*600мм
      куб.м
      5950
      7
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1432
      8
      Клей для блоков Unis Униблок 25 кг
      шт
      750
      9
      Клей-пена ТЕХНОНИКОЛЬ для газобетонных блоков и кладки 900 г
      шт
      974
      10
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1580
      11
      Рубанок для газобетона с ножом 20 мм
      шт
      3190
      12
      Рубанок по газобетону Ручной инструмент
      шт
      1175
      13
      Монтаж армопояса
      п.м
      1160
      14
      U-Блок автоклавного газобетона Б4, (Силекс) D500 400x250x625 мм
      шт
      808
      15
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      16
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      17
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      18
      Заливка бетона
      куб.м
      7650
      19
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      5750
      20
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      №8.3.2 Пеноблок Пеноблок D600 200*400*600мм
      1
      Маячковый ряд
      п.м
      220
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1432
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      360
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка блока
      куб.м
      9350
      6
      Пеноблок D600 200*300*600мм
      куб.м
      5950
      7
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1432
      8
      Клей для блоков Unis Униблок 25 кг
      шт
      750
      9
      Клей-пена ТЕХНОНИКОЛЬ для газобетонных блоков и кладки 900 г
      шт
      974
      10
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1580
      11
      Рубанок для газобетона с ножом 20 мм
      шт
      3190
      12
      Рубанок по газобетону Ручной инструмент
      шт
      875
      13
      Монтаж армопояса
      п.м
      1160
      14
      U-Блок автоклавного газобетона Б4, (Силекс) D500 400x250x625 мм
      шт
      808
      15
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      16
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      17
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      18
      Заливка бетона
      куб.м
      7650
      19
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      5750
      20
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №8.4.1 Теплоблок Теплоблок стеновой 400х400х200 мм
      1
      Маячковый ряд
      п.м
      220
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1332
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      360
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1686
      5
      Укладка блока
      куб.м
      9350
      6
      Теплоблок стеновой 400х400х200 мм
      куб.м
      5920
      7
      Клей для блоков Unis Униблок 25 кг
      шт
      750
      8
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1580
      9
      Монтаж армопояса
      п.м
      1160
      10
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      11
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      12
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      13
      Заливка бетона
      куб.м
      7650
      14
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      5750
      15
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      №8.4.2 Теплоблок Теплоблок D600 200*400*600мм
      1
      Маячковый ряд
      п.м
      220
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1432
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      360
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1686
      5
      Укладка блока
      куб.м
      9350
      6
      Пеноблок D600 200*400*600мм
      куб.м
      5960
      7
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1580
      8
      Монтаж армопояса
      п.м
      860
      9
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      10
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      11
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      12
      Заливка бетона
      куб.м
      7650
      13
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      5750
      14
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №8.5.1 Арболитовый блок Арболитовый блок 400х300х200 мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка блока
      куб.м
      4350
      6
      Арболитовый блок 400х300х200 мм
      куб.м
      7000
      7
      Клей для блоков Unis Униблок 25 кг
      шт
      450
      8
      Клей-пена ТЕХНОНИКОЛЬ для газобетонных блоков и кладки 900 г
      шт
      674
      9
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1280
      10
      Рубанок для газобетона с ножом 20 мм
      шт
      2890
      11
      Рубанок по газобетону Ручной инструмент
      шт
      875
      12
      Монтаж армопояса
      п.м
      860
      13
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      14
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      15
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      16
      Заливка бетона
      куб.м
      7650
      17
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      18
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      №8.5.2 Арболитовый блок Арболитовый блок 400х400х200 мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка блока
      куб.м
      4350
      6
      Арболитовый блок 400х300х200 мм
      куб.м
      7000
      7
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1280
      8
      Рубанок для газобетона с ножом 20 мм
      шт
      2890
      9
      Рубанок по газобетону Ручной инструмент
      шт
      875
      10
      Монтаж армопояса
      п.м
      860
      11
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      12
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      13
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      14
      Заливка бетона
      куб.м
      7650
      15
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      16
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №8.6.1 Полистиролбетон Полистиролбетон 600х300х200 мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка блока
      куб.м
      4350
      6
      Полистирол бетон блок 600х300х200 мм
      куб.м
      4300
      7
      Клей для блоков Unis Униблок 25 кг
      шт
      450
      8
      Клей-пена ТЕХНОНИКОЛЬ для газобетонных блоков и кладки 900 г
      шт
      674
      9
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1280
      10
      Рубанок для газобетона с ножом 20 мм
      шт
      2890
      11
      Рубанок по газобетону Ручной инструмент
      шт
      875
      12
      Монтаж армопояса
      п.м
      860
      13
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      14
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      15
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      16
      Заливка бетона
      куб.м
      7650
      17
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      18
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      №8.6.2 Полистиролбетон Полистиролбетон 600х400х200 мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка блока
      куб.м
      4350
      6
      Полистиролбетон блок 600х400х200 мм
      куб.м
      4300
      7
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1280
      8
      Рубанок для газобетона с ножом 20 мм
      шт
      2890
      9
      Рубанок по газобетону Ручной инструмент
      шт
      875
      10
      Монтаж армопояса
      п.м
      860
      11
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      12
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      13
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      14
      Заливка бетона
      куб.м
      7650
      15
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      16
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №8.7.1 Шлакоблок Шлакоблок 390х190х188 мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка блока
      куб.м
      4350
      6
      Шлакоблок 390х190х188 мм
      куб.м
      3312
      7
      Цемент ЦЕМ II/А-Ш 32,5Б, М-400, Д20, 50 кг
      шт
      529
      8
      Песок природный фракции 0-5 по ГОСТ 8736-2014 (доставка)
      куб.м
      1760
      9
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1280
      10
      Монтаж армопояса
      п.м
      860
      11
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      12
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      13
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      14
      Заливка бетона
      куб.м
      7650
      15
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      16
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      №8.7.2 Шлакоблок Шлакоблок 400x380x200 мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка блока
      куб.м
      4350
      6
      Шлакоблоки 400x200x200 мм
      куб.м
      3312
      7
      Цемент ЦЕМ II/А-Ш 32,5Б, М-400, Д20, 50 кг
      шт
      529
      8
      Песок природный фракции 0-5 по ГОСТ 8736-2014 (доставка)
      куб.м
      1760
      9
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1280
      10
      Монтаж армопояса
      п.м
      860
      11
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      12
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      13
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      14
      Заливка бетона
      куб.м
      7650
      15
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      16
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №8.8.1 Кирпич Кирпич керамический 380мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка кирпича
      куб.м
      9650
      6
      Кирпич керамический М-125, 250х120х88 мм
      куб.м
      8912
      7
      Цемент ЦЕМ II/А-Ш 32,5Б, М-400, Д20, 50 кг
      шт
      729
      8
      Песок природный фракции 0-5 по ГОСТ 8736-2014 (доставка)
      куб.м
      1760
      9
      Сетка кладочная Штрек 15x1.25x0.4x300 мм 20 м
      шт
      1688
      10
      Транспортные и расходные
      кт
      1
      45500
      Итого, по разделу:
      №8.8.2 Кирпич Кирпич керамический 510мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка кирпича
      куб.м
      9650
      6
      Кирпич керамический М-125, 250х120х88 мм
      куб.м
      8912
      7
      Цемент ЦЕМ II/А-Ш 32,5Б, М-400, Д20, 50 кг
      шт
      729
      8
      Песок природный фракции 0-5 по ГОСТ 8736-2014 (доставка)
      куб.м
      1760
      9
      Сетка кладочная Штрек 15x1.25x0.4x300 мм 20 м
      шт
      1688
      10
      Транспортные и расходные
      кт
      1
      65500
      Итого, по разделу:
      Итого, по подразделам:
      №8.9.1 Керамические блоки Porotherm 38 М100 10,67 NF 380x250x219 мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка блока
      куб.м
      4350
      6
      Porotherm 38 М100 10,67 NF 380x250x219 мм
      куб.м
      6528
      7
      Клей для блоков Unis Униблок 25 кг
      шт
      450
      8
      Кладочная сетка Porotherm JM C (0,5м х 100м)
      шт
      1595
      9
      Монтаж армопояса
      п.м
      860
      10
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      11
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      12
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      13
      Заливка бетона
      куб.м
      7650
      14
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      15
      Транпортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      №8.9.2 Керамические блоки KERAKAM 38 М100 10,67 NF 380x250x219 мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка блока
      куб.м
      4350
      6
      Porotherm 38 М100 10,67 NF 380x250x219 мм
      куб.м
      8016
      7
      Клей для блоков Unis Униблок 25 кг
      шт
      450
      8
      Кладочная сетка Porotherm JM C (0,5м х 100м)
      шт
      1595
      9
      Монтаж армопояса
      п.м
      860
      10
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      11
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      12
      Фиксатор для арматуры горизонтальный ФС (250 шт.)
      шт
      1263
      13
      Заливка бетона
      куб.м
      7650
      14
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      15
      Транпортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №8.10.1 Монолит Монолит 150 мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Монтаж апалуби
      кв.м
      450
      6
      Армирование каркаса последующие обвязкой вручную
      п.м
      115
      7
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      8
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      9
      Заливка бетона
      куб.м
      10650
      10
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      7750
      11
      Бетона насос (марка Isuzu - Elf удленнение 35м метров)
      час
      14
      6500
      12
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      №8.10.2 Монолит Монолит 200 мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Монтаж апалуби
      кв.м
      450
      6
      Армирование каркаса последующие обвязкой вручную
      п.м
      115
      7
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      8
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      9
      Заливка бетона
      куб.м
      7650
      10
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      11
      Бетона насос (марка Isuzu - Elf удленнение 35м метров)
      час
      14
      4500
      12
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №8.11.1 Каркасный монолит Каркасно-монолитное 300 мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Монтаж апалуби стролбов
      шт
      1670
      6
      Аренда быстросемной апалубки
      шт
      3800
      7
      Армермирование каркаса последующие обвязкой вручную
      п.м
      115
      8
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      9
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      10
      Заливка бетона
      куб.м
      7650
      11
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      12
      Бетона насос (марка Isuzu - Elf удленнение 35м метров)
      час
      5
      4500
      13
      Укладка блока
      куб.м
      4350
      14
      Блок автоклавного газобетона Б4-D500 400x250x625 мм
      куб.м
      7790
      15
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      16
      Клей для блоков Unis Униблок 25 кг
      шт
      450
      17
      Клей-пена ТЕХНОНИКОЛЬ для газобетонных блоков и кладки 900 г
      шт
      674
      18
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1280
      19
      Рубанок для газобетона с ножом 20 мм
      шт
      2890
      20
      Рубанок по газобетону Ручной инструмент
      шт
      875
      21
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №8.12.1 Лстк ЛСТК 210 мм без утепления
      1
      Подготовка стратвого ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Монтаж каркаса ЛСТК
      кв.м
      950
      6
      Саморез 4,2х16 с прессшайбой (оцинкованный)
      шт
      1
      7
      Лента уплотнительная Knauf Дихтунгсбанд 30 мм x 30 п/м
      шт
      140
      8
      Устройства OSB (внешни, внутрени)
      кв.м
      450
      9
      OSB плита влагостойкая (водостойкая) (ОСП) 18 мм 2440х1220мм
      шт
      920
      10
      Гидро-ветрозащитая диффузионная Технонеколь Альфа ВЕНТ 130 ТПУ 50х1,5 м
      шт
      9417
      11
      Саморезы для дерева STANDERS оцинкованные 4.2x75 мм
      шт
      2,45
      12
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №8.13.1 Каркасный Каркас 150 мм без утепления
      1
      Подготовка маичкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Монтаж каркаса
      кв.м
      950
      6
      Клиновой анкер 12x120 мм
      шт
      146
      7
      Саморезы для дерева STANDERS оцинкованные 4.2x75 мм
      шт
      2,45
      8
      Гидро-ветрозащитая диффузионная Технонеколь Альфа ВЕНТ 130 ТПУ 50х1,5 м
      шт
      9417
      9
      Пленка гидроизоляционная Tyvek Soft(1.5х50 м)
      шт
      16750
      10
      Скотч двусторонний для пароизоляции 6 шт x 25 м
      шт
      2054
      11
      Скобы для пневматического степлера 8 мм, шир 1,2 мм 5000 шт MATRIX
      шт
      361
      12
      Транпортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      №8.13.2 Каркасный Каркас 200 мм без утепления
      1
      Подготовка маичкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Монтаж каркаса
      кв.м
      950
      6
      Клиновой анкер 12x120 мм
      шт
      146
      7
      Устройства OSB (внешни, внутрени)
      кв.м
      450
      8
      OSB плита влагостойкая 18 мм 2440х1220мм
      шт
      920
      9
      Гидро-ветрозащитая диффузионная Технонеколь Альфа ВЕНТ 130 ТПУ 50х1,5 м
      шт
      9417
      10
      Пленка гидроизоляционная Tyvek Soft(1.5х50 м)
      шт
      16750
      11
      Скотч двусторонний для пароизоляции 6 шт x 25 м
      шт
      2054
      12
      Скобы для пневматического степлера 8 мм, шир 1,2 мм 5000 шт MATRIX
      шт
      361
      13
      Транпортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №8.14.1 СИП Панели СИП панели 174 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Доска 150 х 50 х 6000 мм
      шт
      614
      6
      Клиновой анкер 12x120 мм
      шт
      146
      7
      Монтаж стен
      кв.м
      950
      8
      СИП-панели 2500 х 1250 х 174 мм
      шт
      5495
      9
      Доска 150 х 50 х 6000 мм
      шт
      614
      10
      Клей-пена ТЕХНОНИКОЛЬ для SIP панелей всесезонная
      шт
      804
      11
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      12
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      №8.14.2 СИП Панели СИП панели 224 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Доска 200 х 50 х 6000 мм
      шт
      844
      6
      Клиновой анкер 12x120 мм
      шт
      146
      7
      Монтаж стен
      кв.м
      950
      8
      СИП-панели 2500 х 1250 х 224 мм
      шт
      5495
      9
      Доска 200 х 50 х 6000 мм
      шт
      844
      10
      Клей-пена ТЕХНОНИКОЛЬ для SIP панелей всесезонная
      шт
      804
      11
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      12
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №8.15.1 Термобрус Термобрус 145 мм с утеплением
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Клиновой анкер 12x120 мм
      шт
      146
      6
      Доска 145х50х6000 мм Листвиница
      шт
      590
      7
      Монтаж стен
      куб.м
      13677
      8
      Термобрус 145 x 145 мм
      куб.м
      18600
      9
      Доска 145х50х6000 мм Листвиница
      шт
      590
      10
      Клей-пена ТЕХНОНИКОЛЬ для SIP панелей всесезонная
      шт
      804
      11
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      12
      Пена полиуретановая монтажная Kudo Proff Absolut Хpress 70+ проф
      шт
      599
      13
      Транпортные и расходные
      кт
      1
      42500
      Итого, по разделу:
      №8.15.2 Термобрус Термобрус 145 мм без утепления
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Клиновой анкер 12x120 мм
      шт
      146
      6
      Доска 145х50х6000 мм Листвиница
      шт
      590
      7
      Монтаж стен
      куб.м
      13677
      8
      Термобрус 145 x 145 мм
      куб.м
      12600
      9
      Доска 145х50х6000 мм Листвиница
      шт
      590
      10
      Клей-пена ТЕХНОНИКОЛЬ для SIP панелей всесезонная
      шт
      804
      11
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      12
      Пена полиуретановая монтажная Kudo Proff Absolut Хpress 70+ проф
      шт
      599
      13
      Транпортные и расходные
      кт
      1
      42500
      Итого, по разделу:
      Итого, по подразделам:
      №8.16.1 Клеёный брус Клеёный брус 140 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Клиновой анкер 12x120 мм
      шт
      146
      6
      Доска 145х50х6000 мм Листвиница
      шт
      790
      7
      Монтаж бруса
      куб.м
      13677
      8
      Разработка механизирована (колёсный варовайка Bull EW180 Plus)
      час
      3850
      9
      Брус клееный профилированный 240х140 мм Сосна под проект
      куб.м
      38750
      10
      Брусок 50х50х6000 мм Листвиница
      шт
      316
      11
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      12
      Утеплитель межвенцовый Джут, 4-6 мм, 150 мм, 20 м
      шт
      324
      13
      Транспортные и расходные
      кт
      1
      65500
      Итого, по разделу:
      №8.16.2 Клеёный брус Клеёный брус 190 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Клиновой анкер 12x120 мм
      шт
      146
      6
      Доска 145х50х6000 мм Листвиница
      шт
      590
      7
      Монтаж бруса
      куб.м
      13677
      8
      Разработка механизирована (колёсный варовайка Bull EW180 Plus)
      час
      2850
      9
      Брус клееный профилированный 240х160 мм Сосна под проект
      куб.м
      54500
      10
      Брусок 50х50х6000 мм Листвиница
      шт
      316
      11
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      12
      Утеплитель межвенцовый Джут, 4-6 мм, 150 мм, 20 м
      шт
      324
      13
      Транспортные и расходные
      кт
      1
      65500
      Итого, по разделу:
      №8.16.3 Клеёный брус Клеёный брус 240 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Клиновой анкер 12x120 мм
      шт
      146
      6
      Доска 145х50х6000 мм Листвиница
      шт
      590
      7
      Монтаж бруса
      куб.м
      13677
      8
      Разработка механизирована (колёсный варовайка Bull EW180 Plus)
      час
      2850
      9
      Брус клееный профилированный 240х160 мм Сосна под проект
      куб.м
      54500
      10
      Брусок 50х50х6000 мм Листвиница
      шт
      316
      11
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      12
      Утеплитель межвенцовый Джут, 4-6 мм, 150 мм, 20 м
      шт
      324
      13
      Транспортные и расходные
      кт
      1
      65500
      Итого, по разделу:
      Итого, по подразделам:
      №8.17.1 Брус Брус 140 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Клиновой анкер 12x120 мм
      шт
      146
      6
      Доска 145х50х6000 мм Листвиница
      шт
      590
      7
      Монтаж бруса
      куб.м
      13677
      8
      Брус 140х200 мм
      куб.м
      18500
      9
      Брусок 50х50х6000 мм Листвиница
      шт
      316
      10
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      11
      Утеплитель межвенцовый Джут, 4-6 мм, 150 мм, 20 м
      шт
      324
      12
      Транспортные и расходные
      кт
      1
      65500
      Итого, по разделу:
      №8.17.2 Брус Брус 200 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Клиновой анкер 12x120 мм
      шт
      146
      6
      Доска 200х50х6000 мм Листвиница
      шт
      843
      7
      Монтаж бруса
      куб.м
      13677
      8
      Брус 200х200 мм
      куб.м
      18500
      9
      Брусок 50х50х6000 мм Листвиница
      шт
      316
      10
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      11
      Утеплитель межвенцовый Джут, 4-6 мм, 150 мм, 20 м
      шт
      324
      12
      Транспортные и расходные
      кт
      1
      65500
      Итого, по разделу:
      Итого, по подразделам:
      №8.18.1 Профилированный брус Профилированный брус 140 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Клиновой анкер 12x120 мм
      шт
      146
      6
      Доска 145х50х6000 мм Листвиница
      шт
      590
      7
      Монтаж бруса
      куб.м
      13677
      8
      Профелированый брус 140х200 мм
      куб.м
      28500
      9
      Брусок 50х50х6000 мм Листвиница
      шт
      316
      10
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      11
      Утеплитель межвенцовый Джут, 4-6 мм, 150 мм, 20 м
      шт
      324
      12
      Транспортные и расходные
      кт
      1
      65500
      Итого, по разделу:
      №8.18.2 Профилированный брус Профилированный брус 200 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Клиновой анкер 12x120 мм
      шт
      146
      6
      Доска 200х50х6000 мм Листвиница
      шт
      843
      7
      Монтаж бруса
      куб.м
      13677
      8
      Профелированый брус 200х200 мм
      куб.м
      28500
      9
      Брусок 50х50х6000 мм Листвиница
      шт
      316
      10
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      11
      Утеплитель межвенцовый Джут, 4-6 мм, 150 мм, 20 м
      шт
      324
      12
      Транспортные и расходные
      кт
      1
      65500
      Итого, по разделу:
      Итого, по подразделам:
      №8.19.1 Оцилиндрованное бревно Оцилиндрованное бревно ø 200 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Клиновой анкер 12x120 мм
      шт
      146
      6
      Доска 200х50х6000 мм Листвиница
      шт
      867
      7
      Монтаж оцилиндрованное бревна
      куб.м
      17600
      8
      Оцилиндрованное бревно ø 200 мм
      куб.м
      18500
      9
      Нагель березовый 22х1200 мм, 2 сорт
      шт
      30
      10
      Брусок 50х50х6000 мм Лиственница
      шт
      316
      11
      Утеплитель межвенцовый Джут, 4-6 мм, 150 мм, 20 м
      шт
      324
      12
      Транпортные и расходные
      кт
      1
      65550
      Итого, по разделу:
      №8.19.2 Оцилиндрованное бревно Оцилиндрованное бревно ø 240 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Клиновой анкер 12x120 мм
      шт
      146
      6
      Доска 240х50х6000 мм Листвиница
      шт
      1250
      7
      Монтаж оцилиндрованное бревна
      куб.м
      17600
      8
      Оцилиндрованное бревно ø 240 мм
      куб.м
      18500
      9
      Нагель березовый 22х1200 мм, 2 сорт
      шт
      30
      10
      Брусок 50х50х6000 мм Лиственница
      шт
      316
      11
      Утеплитель межвенцовый Джут, 4-6 мм, 150 мм, 20 м
      шт
      324
      12
      Транпортные и расходные
      кт
      1
      65550
      Итого, по разделу:
      Итого, по подразделам:
      №8.20.1 Сруб Сруб канадской рубки ø 320 - 340 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      3
      Клиновой анкер 12x420 мм
      шт
      346
      4
      Сборка комплекта на месте
      куб.м
      12600
      5
      Сруб канадской рубки ø 320 - 340 мм
      куб.м
      57000
      6
      Нагель березовый 22х1200 мм, 2 сорт
      шт
      30
      7
      Брусок100х50х6000 мм Листвиница
      шт
      716
      8
      Утеплитель межвенцовый Джут, 4-6 мм, 300 мм, 20 м
      шт
      324
      9
      Транпортные и расходные
      кт
      1
      165500
      Итого, по разделу:
      №8.20.2 Сруб Сруб канадской рубки ø 460 - 580 мм
      1
      Подготовка маячкового ряда
      п.м
      120
      2
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,6 м
      шт
      1386
      3
      Клиновой анкер 12x620 мм
      шт
      546
      4
      Сборка комплекта на месте
      куб.м
      12600
      5
      Сруб канадской рубки ø 460 - 580 мм
      куб.м
      60000
      6
      Нагель березовый 22х1200 мм, 2 сорт
      шт
      30
      7
      Брусок100х50х6000 мм Листвиница
      шт
      716
      8
      Утеплитель межвенцовый Джут, 4-6 мм, 500 мм, 20 м
      шт
      324
      9
      Транпортные и расходные
      кт
      1
      165500
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Перекрытие 2 этажа
      №9.1.1 Нет
      1
      Нет
      шт
      1
      0
      0
      Итого, по разделу:
      Итого, по подразделам:
      №9.2.1 Деревянные балки Без утепления перекрытия
      1
      Устройство перекрытия
      кв.м
      950
      2
      Брус 200х100х6000мм ГОСТ 8486-86
      куб.м
      18850
      3
      Доска 200х50х6000мм ГОСТ 8486-87
      куб.м
      18850
      4
      Опора бруса раскрытая OBR R 50x200x1.8 мм
      шт
      360
      5
      Саморезы универсальные оцинкованные 5x50, 200 шт
      шт
      550
      6
      Саморезы универсальные с потайной головкой оцинкованные 4.5x30, упаковка 200шт
      шт
      350
      7
      Обработка огне биозащитой в 2 слоя
      кв.м
      218
      8
      Пропитка водная огне биозащита I группы Neomid 10 кг
      шт
      3544
      9
      Макловица-мини с натуральной щетиной 120х30 мм
      шт
      360
      10
      Устройство чистового пола
      кв.м
      1350
      11
      Доска пола хвоя 28x146x6000 мм
      кв.м
      860
      12
      Скобы 18GA (5000 шт; 22 мм; 1.25х1х5.7 мм) MATRIX
      шт
      1465
      13
      Транcпортные и расходные
      кт
      1
      17500
      Итого, по разделу:
      №9.2.2 Деревянные балки Утепления 200мм перекрытия
      1
      Устройство перекрытия
      кв.м
      950
      2
      Брус 200х100х6000мм ГОСТ 8486-86
      куб.м
      18850
      3
      Доска 200х50х6000мм ГОСТ 8486-87
      куб.м
      18850
      4
      Брусок 50х50х6000мм ГОСТ 8486-87
      куб.м
      18850
      5
      Опора бруса раскрытая OBR R 50x200x1.8 мм
      шт
      360
      6
      Саморезы универсальные оцинкованные 5x50, 200 шт
      шт
      550
      7
      Саморезы универсальные с потайной головкой оцинкованные 4.5x30, упаковка 200шт
      шт
      350
      8
      Обработка огне биозащитой в 2 слоя
      кв.м
      218
      9
      Пропитка водная огне биозащита I группы Neomid 10 кг
      шт
      3544
      10
      Макловица-мини с натуральной щетиной 120х30 мм
      шт
      360
      11
      Утепления 200мм
      кв.м
      885
      12
      Утеплитель РОКЛАЙТ, 1200х600х50 мм
      шт
      2127
      13
      Нож Systec 18 мм двухкомпонентная ручка
      шт
      156
      14
      Лезвия для ножа 318-00017 18 мм, 10 шт
      шт
      90
      15
      Скоба для степлера тонкая 53/10, 1000 шт
      шт
      68
      16
      Устройство чистового пола
      кв.м
      1350
      17
      Изосплан В
      куб.м
      3402
      18
      Брусок 50х50х6000мм ГОСТ 8486-87
      куб.м
      18850
      19
      Доска пола хвоя 28x146x6000 мм
      кв.м
      860
      20
      Скобы 18GA (5000 шт; 22 мм; 1.25х1х5.7 мм) MATRIX
      шт
      1465
      21
      Транспортные и расходные
      кт
      1
      17500
      Итого, по разделу:
      Итого, по подразделам:
      №9.3.1 Сборные ж/б плиты Без утепления
      1
      Устройство ЖБИ
      шт
      1670
      2
      ПБ 99-12-12,5 ГОСТ 9561-91
      шт
      24600
      3
      Разработка механизирована (колёсный кран)
      час
      2850
      4
      Устройство швов
      шт
      2400
      5
      Цемент ЦЕМ II/А-Ш 32,5Б, М-400, Д20, 50 кг
      шт
      529
      6
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1460
      7
      Транспортные и расходные
      кт
      1
      67500
      Итого, по разделу:
      №9.3.2 Сборные ж/б плиты Утепления 100мм
      1
      Устройство ЖБИ
      шт
      2670
      2
      ПБ 99-12-12,5 ГОСТ 9561-91
      шт
      24600
      3
      Разработка механизирована (колёсный кран)
      час
      2850
      4
      Устройство швов
      шт
      2400
      5
      Цемент ЦЕМ II/А-Ш 32,5Б, М-400, Д20, 50 кг
      шт
      529
      6
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1460
      7
      Утепление плиты
      куб.м
      650
      8
      XPS CARBON ECO SP LIGHT (УШП) 2360Х580Х50-L
      шт
      5905
      9
      Клей-пена монтажная для пенополистирола ТЕХНОНИКОЛЬ
      шт
      591
      10
      Винт полимерный тарельчатый R18 150 мм коробка, 230 шт
      шт
      5750
      11
      Транспортные и расходные
      кт
      1
      67500
      Итого, по разделу:
      Итого, по подразделам:
      №9.4.1 Монолитная ж/б плита Без утепления
      1
      Устройство опалубки
      кв.м
      350
      2
      Аренда опалубки
      шт
      180
      3
      Армирование каркаса последующие обвязкой вручную
      п.м
      78
      4
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55484
      5
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      6
      Заливка бетона
      куб.м
      7650
      7
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      8
      Бетона насос (марка Isuzu - Elf удлинение 35м метров)
      час
      8
      4500
      9
      Устройство перекрытия в плоскости с отклонением 5мм
      кв.м
      560
      10
      Транспортные и расходные
      кт
      1
      47500
      Итого, по разделу:
      №9.4.2 Монолитная ж/б плита Утепления 100мм
      1
      Разводка коммуникаций по дому
      кв.м
      345
      2
      Труба канализационная наружная AquaLine AQ02011630 Ду-160х4,7/3,0м
      шт
      2085
      3
      Отвод канализационный наружный Политэк 160016030 Ду-160/30гр
      шт
      360
      4
      Заглушка канализационная наружная Политэк 27620 Ду-160 мм
      шт
      360
      5
      Муфта двух раструбная канализационная наружная Политэк 160002160 Ду-160 мм
      шт
      360
      6
      Тройник канализационный наружный Политэк 160116045 Ду-160/160*45гр
      шт
      820
      7
      Утепление плиты
      кв.м
      350
      8
      XPS CARBON ECO SP LIGHT (УШП) 2360Х580Х50-L
      шт
      5905
      9
      Клей-пена монтажная для пенополистирола ТЕХНОНИКОЛЬ
      шт
      591
      10
      Винт полимерный тарельчатый R18 150 мм коробка, 230 шт
      шт
      5750
      11
      Армирование каркаса последующие обвязкой вручную
      п.м
      78
      12
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      13
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      14
      Заливка бетона
      куб.м
      10650
      15
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      7750
      16
      Бетона насос (марка Isuzu - Elf удлинение 35 метров)
      час
      8
      4500
      17
      Устройство перекрытия в плоскости с отклонением 5мм
      кв.м
      560
      18
      Транспортные и расходные
      кт
      1
      47500
      Итого, по разделу:
      №9.4.3 Монолитная ж/б плита Утепления 200мм
      1
      Разводка коммуникаций по дому
      кв.м
      345
      2
      Труба канализационная наружная AquaLine AQ02011630 Ду-160х4,7/3,0м
      шт
      2085
      3
      Отвод канализационный наружный Политэк 160016030 Ду-160/30гр
      шт
      360
      4
      Заглушка канализационная наружная Политэк 27620 Ду-160 мм
      шт
      360
      5
      Муфта двух раструбная канализационная наружная Политэк 160002160 Ду-160 мм
      шт
      360
      6
      Тройник канализационный наружный Политэк 160116045 Ду-160/160*45гр
      шт
      820
      7
      Утепление плиты
      кв.м
      450
      8
      XPS CARBON ECO SP LIGHT (УШП) 2360Х580Х50-L
      шт
      5905
      9
      Клей-пена монтажная для пенополистирола ТЕХНОНИКОЛЬ
      шт
      591
      10
      Винт полимерный тарельчатый R18 150 мм коробка, 230 шт
      шт
      5750
      11
      Армирование каркаса последующие обвязкой вручную
      п.м
      78
      12
      Арматура 12 А-III 25Г2С н/д (ГОСТ 5781-82 ЗСМК)
      тон
      55485
      13
      Проволока нержавеющая Св-07Х19Н10Б, 1 мм
      кг
      383
      14
      Заливка бетона
      куб.м
      10650
      15
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      7750
      16
      Бетона насос (марка Isuzu - Elf удлинение 35 метров)
      час
      8
      6500
      17
      Устройство перекрытия в плоскости с отклонением 5мм
      кв.м
      560
      18
      Транспортные и расходные
      кт
      1
      47500
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Внутренние перегородки
      №10.1.1 Нет
      1
      Нет
      шт
      1
      0
      0
      Итого, по разделу:
      Итого, по подразделам:
      №10.2.1 ГКЛ ГКЛ 50мм с шумоизоляцией
      1
      Монтаж метало каркаса
      кв.м
      750
      2
      Профиль стоечный (ПС-2) Knauf 0.6 мм 50x50x3000 мм
      шт
      386
      3
      Профиль направляющий (ПН-2) Knauf 0.6 мм 50x40x3000 мм
      шт
      327
      4
      Малярная лента Dexter 48 мм х 50 м
      шт
      184
      5
      Саморезы с пресс-шайбой STANDERS 4.2x16 острым вес (около 671 шт./кг)
      шт
      388
      6
      Дюбель-гвоздь Standers с цилиндрическим бортиком нейлоновый серый 6x40 мм
      шт
      1798
      7
      Диск отрезной по стали Луга 125x22.2x1.2 мм
      шт
      47
      8
      Утепления
      кв.м
      220
      9
      Звукоизоляция ТЕХНОАКУСТИК, 1200х600х50 мм, 8 плит
      шт
      1795
      10
      Монтаж гипсокартона
      кв.м
      285
      11
      Гипсокартон влагостойкий 12.5 мм Knauf 3000x1200 мм 3.6 м²
      шт
      827
      12
      Саморезы для гипсоволокнистыx плит STANDERS фосфатированные 3.9x25, 300 шт
      шт
      200
      13
      Транспортные и расходные
      кт
      1
      7500
      Итого, по разделу:
      №10.2.2 ГКЛ ГКЛ 50мм без шумоизоляции
      1
      Монтаж метало каркаса
      кв.м
      750
      2
      Профиль стоечный (ПС-2) Knauf 0.6 мм 50x50x3000 мм
      шт
      386
      3
      Профиль направляющий (ПН-2) Knauf 0.6 мм 50x40x3000 мм
      шт
      327
      4
      Малярная лента Dexter 48 мм х 50 м
      шт
      184
      5
      Саморезы с пресс-шайбой STANDERS 4.2x16 острым вес (около 671 шт./кг)
      шт
      388
      6
      Дюбель-гвоздь Standers с цилиндрическим бортиком нейлоновый серый 6x40 мм
      шт
      1798
      7
      Диск отрезной по стали Луга 125x22.2x1.2 мм
      шт
      47
      8
      Монтаж гипсокартона
      кв.м
      285
      9
      Гипсокартон влагостойкий 12.5 мм Knauf 3000x1200 мм 3.6 м²
      шт
      827
      10
      Саморезы для гипсоволокнистыx плит STANDERS фосфатированные 3.9x25, 300 шт
      шт
      200
      11
      Транспортные и расходные
      кт
      1
      7500
      Итого, по разделу:
      Итого, по подразделам:
      №10.3.1 Пазогребневые Пазогребневые 100мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Укладка блока
      кв.м
      950
      5
      Блок автоклавного газобетона Б4-D500 100x250x625 мм
      куб.м
      417
      6
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      7
      Клей для блоков Unis Униблок 25 кг
      шт
      450
      8
      Клей-пена ТЕХНОНИКОЛЬ для газобетонных блоков и кладки 900 г
      шт
      674
      9
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1280
      10
      Рубанок для газобетона с ножом 20 мм
      шт
      2890
      11
      Рубанок по газобетону Ручной инструмент
      шт
      875
      12
      Саморезы для гипсоволокнистыx плит STANDERS фосфатированные 3.9x25, 300 шт
      шт
      200
      13
      Транспортные и расходные
      кт
      1
      7500
      Итого, по разделу:
      Итого, по подразделам:
      №10.4.1 Газобетонные Газобетонные 100мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Укладка блока
      кв.м
      950
      5
      Блок автоклавного газобетона Б4-D500 100x250x625 мм
      куб.м
      7790
      6
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      7
      Клей для блоков Unis Униблок 25 кг
      шт
      450
      8
      Клей-пена ТЕХНОНИКОЛЬ для газобетонных блоков и кладки 900 г
      шт
      674
      9
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1280
      10
      Рубанок для газобетона с ножом 20 мм
      шт
      2890
      11
      Рубанок по газобетону Ручной инструмент
      шт
      875
      12
      Саморезы для гипсоволокнистыx плит STANDERS фосфатированные 3.9x25, 300 шт
      шт
      200
      13
      Транспортные и расходные
      кт
      1
      7500
      Итого, по разделу:
      №10.4.2 Газобетонные Газобетонные 200мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Укладка блока
      кв.м
      950
      5
      Блок автоклавного газобетона Б4-D500 100x250x625 мм
      куб.м
      7790
      6
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      7
      Клей для блоков Unis Униблок 25 кг
      шт
      450
      8
      Клей-пена ТЕХНОНИКОЛЬ для газобетонных блоков и кладки 900 г
      шт
      674
      9
      Арматура композитная, 10,0 мм, бухта 50 м
      шт
      1280
      10
      Рубанок для газобетона с ножом 20 мм
      шт
      2890
      11
      Рубанок по газобетону Ручной инструмент
      шт
      875
      12
      Саморезы для гипсоволокнистыx плит STANDERS фосфатированные 3.9x25, 300 шт
      шт
      200
      13
      Транспортные и расходные
      кт
      1
      7500
      Итого, по разделу:
      Итого, по подразделам:
      №10.5.1 Кирпичные Кирпич 120 мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка кирпича
      кв.м
      1350
      6
      Кирпич керамический М-125, 250х120х65 мм
      шт
      11,6
      7
      Цемент ЦЕМ II/А-Ш 32,5Б, М-400, Д20, 50 кг
      шт
      529
      8
      Песок природный фракции 0-5 по ГОСТ 8736-2014 (доставка)
      куб.м
      1760
      9
      Сетка кладочная Штрек 15x1.25x0.4x300 мм 20 м
      шт
      1688
      10
      Транспортные и расходные
      кт
      1
      15000
      Итого, по разделу:
      №10.5.2 Кирпичные Кирпич 250 мм
      1
      Маячковый ряд
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      4
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      5
      Укладка кирпича
      кв.м
      1650
      6
      Кирпич керамический М-125, 250х120х65 мм
      шт
      11,6
      7
      Цемент ЦЕМ II/А-Ш 32,5Б, М-400, Д20, 50 кг
      шт
      529
      8
      Песок природный фракции 0-5 по ГОСТ 8736-2014 (доставка)
      куб.м
      1760
      9
      Сетка кладочная Штрек 15x1.25x0.4x300 мм 20 м
      шт
      1688
      10
      Транспортные и расходные
      кт
      1
      15000
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Плоская крыша
      №11.1.1 Нет
      1
      Нет
      шт
      1
      0
      0
      Итого, по разделу:
      Итого, по подразделам:
      №11.2.1 Не эксплуатируемая Не эксплуатируемая
      1
      Работа
      кв.м
      18787
      2
      Материал
      кв.м
      19278
      Итого, по разделу:
      Итого, по подразделам:
      №11.3.1 Зеленая кровля (Эксплуатируемая) Зеленая кровля (Эксплуатируемая)
      1
      Работа
      кв.м
      19712
      2
      Материал
      кв.м
      11564
      Итого, по разделу:
      Итого, по подразделам:
      №11.4.1 Эксплуатируемая Эксплуатируемая
      1
      Работа
      кв.м
      28577
      2
      Материал
      кв.м
      18031
      Итого, по разделу:
      №11.4.2 Эксплуатируемая Эксплуатируемая 2
      1
      Работа
      кв.м
      28577
      2
      Материал
      кв.м
      19031
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Скатная крыша
      №12.1.1 Нет
      1
      Нет
      шт
      1
      0
      0
      Итого, по разделу:
      Итого, по подразделам:
      №12.2.1 Профлист Профлист без утеплением
      1
      Устройства мауэрлата
      п.м
      350
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Мастика №23 Фиксер, ведро 3,6 кг
      шт
      2343
      4
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      5
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      6
      Брус 150 х 100 х 6000 мм
      шт
      1710
      7
      Шпилька резьбовая DIN975 M12х2000 мм
      шт
      210
      8
      Шайба кузовная DIN 9021 12 мм
      шт
      10
      9
      Гайка самоконтрящаяся М12, DIN 985, сталь оцинкованная
      шт
      9
      10
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      11
      Монтаж стропильной системы с выпуском 500 мм
      кв.м
      950
      12
      Доска 150 х 50 х 6000 мм
      шт
      1710
      13
      Брус 200 х 100 х 6000 мм
      шт
      1710
      14
      Угол крепежный усиленный KUU 70x70x55x1.8
      шт
      34
      15
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      16
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      17
      Саморезы для дерева STANDERS оцинкованные 4.2x45 мм
      шт
      2,45
      18
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      19
      Монтаж мебраны
      кв.м
      116
      20
      Мембрана супер диффузионная Grand Line 130
      шт
      9790
      21
      Материал пароизоляционный GRAND LINE Н98
      шт
      4069
      22
      Аэроэлемент конька GRAND LINE черный, 240мм (5м)
      шт
      3343
      23
      Скотч двусторонний для пароизоляции 6 шт x 25 м
      шт
      2054
      24
      Скобы для пневматического степлера 8 мм, шир 1,2 мм 5000 шт MATRIX
      шт
      361
      25
      Монтаж контр обрешётки
      кв.м
      350
      26
      Брусок 50 х 50 х 6000 мм
      шт
      316
      27
      Доска 125 х 25 х 6000 мм
      шт
      350
      28
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      29
      Монтаж кровли
      кв.м
      1065
      30
      Профнастил С20 0.45 мм 2000x1150 мм RAL 7024 серый
      шт
      725
      31
      Планка конька 2000 мм RAL 8017 шоколад
      шт
      760
      32
      Саморез 4,8х35 Grand Line Pro с керамическим покрытием UltraZinc RAL 8017
      шт
      8
      33
      Саморез 4,8х29 Grand Line Pro с керамическим покрытием UltraZinc RAL 8017
      шт
      7,5
      34
      Саморез 4,8х29 Grand Line Pro с керамическим покрытием UltraZinc RAL 8017
      шт
      7
      35
      Герметик Grand Line Professional кровельный силиконовый прозрачный 280мл
      шт
      468
      36
      Насадка магнитная NOX NUT SETTER 8x48 мм
      шт
      468
      37
      Бита Kraftool expert для саморезов ПШ 50 мм магнитная (PH) (26128-2-50-1)
      шт
      238
      38
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      №12.2.2 Профлист Профлист утеплением 200 мм
      1
      Устройства мауэрлата
      п.м
      350
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Мастика №23 Фиксер, ведро 3,6 кг
      шт
      2343
      4
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      5
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      6
      Брус 150 х 100 х 6000 мм
      шт
      1710
      7
      Шпилька резьбовая DIN975 M12х2000 мм
      шт
      210
      8
      Шайба кузовная DIN 9021 12 мм
      шт
      10
      9
      Гайка самоконтрящаяся М12, DIN 985, сталь оцинкованная
      шт
      9
      10
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      11
      Монтаж стропильной системы свыпуском 500 мм
      кв.м
      950
      12
      Доска 150 х 50 х 6000 мм
      шт
      714
      13
      Брус 200 х 100 х 6000 мм
      шт
      1710
      14
      Угол крепежный усиленный KUU 70x70x55x1.8
      шт
      34
      15
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      16
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      17
      Саморезы для дерева STANDERS оцинкованные 4.2x45 мм
      шт
      2,45
      18
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      19
      Монтаж мебраны
      кв.м
      116
      20
      Мембрана супердиффузионная Grand Line 130
      шт
      9790
      21
      Материал пароизоляционный GRAND LINE Н98
      шт
      4069
      22
      Аэроэлемент конька GRAND LINE черный, 240мм (5м)
      шт
      3343
      23
      Скотч двусторонний для пароизоляции 6 шт x 25 м
      шт
      2054
      24
      Скобы для пневматического степлера 8 мм, шир 1,2 мм 5000 шт MATRIX
      шт
      361
      25
      Монтаж контр обрешётки
      кв.м
      350
      26
      Брусок 50 х 50 х 6000 мм
      шт
      316
      27
      Доска 125 х 25 х 6000 мм
      шт
      350
      28
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      29
      Утепления кровли 200 мм
      кв.м
      400
      30
      Утеплитель КНАУФ NORD TS033 50х600х1250 (9м2; 0,45м3)
      шт
      2234
      31
      Монтаж кровли
      кв.м
      465
      32
      Профнастил С20 0.45 мм 2000x1150 мм RAL 7024 серый
      шт
      425
      33
      Планка конька 2000 мм RAL 8017 шоколад
      шт
      760
      34
      Саморез 4,8х35 Grand Line Pro с керамическим покрытием UltraZinc RAL 8017
      шт
      8
      35
      Саморез 4,8х29 Grand Line Pro с керамическим покрытием UltraZinc RAL 8017
      шт
      7,5
      36
      Саморез 4,8х29 Grand Line Pro с керамическим покрытием UltraZinc RAL 8017
      шт
      7
      37
      Герметик Grand Line Professional кровельный силиконовый прозрачный 280мл
      шт
      468
      38
      Насадка магнитная NOX NUT SETTER 8x48 мм
      шт
      468
      39
      Бита Kraftool expert для саморезов ПШ 50 мм магнитная (PH) (26128-2-50-1)
      шт
      238
      40
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №12.3.1 Метало черепица Метало черепица без утепление
      1
      Устройства мурлата
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Мастика №23 Фиксер, ведро 3,6 кг
      шт
      2343
      4
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      5
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      6
      Брус 150 х 100 х 6000 мм
      шт
      1500
      7
      Шпилька резьбовая DIN975 M12х2000 мм
      шт
      210
      8
      Шайба кузовная DIN 9021 12 мм
      шт
      10
      9
      Гайка самоконтрящаяся М12, DIN 985, сталь оцинкованная
      шт
      9
      10
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      11
      Монтаж стропильной системы свыпуском 500 мм
      кв.м
      950
      12
      Доска 150 х 50 х 6000 мм
      шт
      614
      13
      Брус 200 х 100 х 6000 мм
      шт
      1500
      14
      Угол крепежный усиленный KUU 70x70x55x1.8
      шт
      34
      15
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      16
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      17
      Саморезы для дерева STANDERS оцинкованные 4.2x45 мм
      шт
      2,45
      18
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      19
      Монтаж мембраны
      кв.м
      116
      20
      Мембрана супер диффузионная Grand Line 130
      шт
      9790
      21
      Аэроэлемент конька GRAND LINE черный, 240мм (5м)
      шт
      3343
      22
      Скотч двусторонний для пароизоляции 6 шт x 25 м
      шт
      2054
      23
      Скобы для пневматического степлера 8 мм, шир 1,2 мм 5000 шт MATRIX
      шт
      361
      24
      Монтаж контр обрешётки
      кв.м
      350
      25
      Брусок 50 х 50 х 6000 мм
      шт
      316
      26
      Доска 125 х 25 х 6000 мм
      шт
      250
      27
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      28
      Планка капельник 100х55 0,45 Drap TwinColor RAL 7024 мокрый асфальт (3м)
      шт
      2024
      29
      Монтаж кровли
      кв.м
      465
      30
      Металлочерепица классик 0,5 Satin RAL 8017 шоколад
      шт
      725
      31
      Планка конька полукруглого 0,5 Satin с пленкой 2000 мм RAL 8017 шоколад
      шт
      2596
      32
      Четверник конька полукруглого 0,5 Satin с пленкой RAL 8017 шоколад
      шт
      3396
      33
      Заглушка конусная 0,5 Satin RAL 8017 шоколад
      шт
      1288
      34
      Саморез 4,8х35 Grand Line Pro с керамическим покрытием UltraZinc RAL 8017
      шт
      8
      35
      Саморез 4,8х29 Grand Line Pro с керамическим покрытием UltraZinc RAL 8017
      шт
      7,5
      36
      Саморез 4,8х29 Grand Line Pro с керамическим покрытием UltraZinc RAL 8017
      шт
      7
      37
      Герметик Grand Line Professional кровельный силиконовый прозрачный 280мл
      шт
      468
      38
      Насадка магнитная NOX NUT SETTER 8x48 мм
      шт
      468
      39
      Бита Kraftool expert для саморезов ПШ 50 мм магнитная (PH) (26128-2-50-1)
      шт
      238
      40
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      №12.3.2 Метало черепица Метало черепица с утеплением 200 мм
      1
      Устройства мауэрлата
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Мастика №23 Фиксер, ведро 3,6 кг
      шт
      2343
      4
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      5
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      6
      Брус 150 х 100 х 6000 мм
      шт
      1500
      7
      Шпилька резьбовая DIN975 M12х2000 мм
      шт
      210
      8
      Шайба кузовная DIN 9021 12 мм
      шт
      10
      9
      Гайка самоконтрящаяся М12, DIN 985, сталь оцинкованная
      шт
      9
      10
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      11
      Монтаж стропильной системы свыпуском 500 мм
      кв.м
      950
      12
      Доска 150 х 50 х 6000 мм
      шт
      614
      13
      Брус 200 х 100 х 6000 мм
      шт
      1500
      14
      Угол крепежный усиленный KUU 70x70x55x1.8
      шт
      34
      15
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      16
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      17
      Саморезы для дерева STANDERS оцинкованные 4.2x45 мм
      шт
      2,45
      18
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      19
      Монтаж мембраны
      кв.м
      116
      20
      Мембрана супер диффузионная Grand Line 130
      шт
      9790
      21
      Аэроэлемент конька GRAND LINE черный, 240мм (5м)
      шт
      3343
      22
      Скотч двусторонний для пароизоляции 6 шт x 25 м
      шт
      2054
      23
      Скобы для пневматического степлера 8 мм, шир 1,2 мм 5000 шт MATRIX
      шт
      361
      24
      Утепления кровли 200 мм
      кв.м
      400
      25
      Утеплитель КНАУФ NORD TS033 50х600х1250 (9м2; 0,45м3)
      шт
      2234
      26
      Монтаж контробрешетки
      кв.м
      350
      27
      Брусок 50 х 50 х 6000 мм
      шт
      316
      28
      Доска 125 х 25 х 6000 мм
      шт
      250
      29
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      30
      Планка капельник 100х55 0,45 Drap TwinColor RAL 7024 мокрый асфальт (3м)
      шт
      2024
      31
      Монтаж кровли
      кв.м
      465
      32
      Металлочерепица классик 0,5 Satin RAL 8017 шоколад
      шт
      725
      33
      Планка конька полукруглого 0,5 Satin с пленкой 2000 мм RAL 8017 шоколад
      шт
      2596
      34
      Четверник конька полукруглого 0,5 Satin с пленкой RAL 8017 шоколад
      шт
      3396
      35
      Заглушка конусная 0,5 Satin RAL 8017 шоколад
      шт
      1288
      36
      Саморез 4,8х35 Grand Line Pro с керамическим покрытием UltraZinc RAL 8017
      шт
      8
      37
      Саморез 4,8х29 Grand Line Pro с керамическим покрытием UltraZinc RAL 8017
      шт
      7,5
      38
      Саморез 4,8х29 Grand Line Pro с керамическим покрытием UltraZinc RAL 8017
      шт
      7
      39
      Герметик Grand Line Professional кровельный силиконовый прозрачный 280мл
      шт
      468
      40
      Насадка магнитная NOX NUT SETTER 8x48 мм
      шт
      468
      41
      Бита Kraftool expert для саморезов ПШ 50 мм магнитная (PH) (26128-2-50-1)
      шт
      238
      42
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №12.4.1 Фальцевая Фальцевав без утепление
      1
      Устройства мурлата
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Мастика №23 Фиксер, ведро 3,6 кг
      шт
      2343
      4
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      5
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      6
      Брус 150 х 100 х 6000 мм
      шт
      1500
      7
      Шпилька резьбовая DIN975 M12х2000 мм
      шт
      210
      8
      Шайба кузовная DIN 9021 12 мм
      шт
      10
      9
      Гайка самоконтрящаяся М12, DIN 985, сталь оцинкованная
      шт
      9
      10
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      11
      Монтаж стропильной системы свыпуском 500 мм
      кв.м
      950
      12
      Доска 150 х 50 х 6000 мм
      шт
      614
      13
      Брус 200 х 100 х 6000 мм
      шт
      1500
      14
      Угол крепежный усиленный KUU 70x70x55x1.8
      шт
      34
      15
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      16
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      17
      Саморезы для дерева STANDERS оцинкованные 4.2x45 мм
      шт
      2,45
      18
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      19
      Монтаж мебраны
      кв.м
      116
      20
      Мембрана супер диффузионная Grand Line 130
      шт
      9790
      21
      Материал пароизоляционный GRAND LINE Н98
      шт
      4069
      22
      Аэроэлемент конька GRAND LINE черный, 240мм (5м)
      шт
      3343
      23
      Скотч двусторонний для пароизоляции 6 шт x 25 м
      шт
      2054
      24
      Скобы для пневматического степлера 8 мм, шир 1,2 мм 5000 шт MATRIX
      шт
      361
      25
      Монтаж контр обрешётки
      кв.м
      350
      26
      Брусок 50 х 50 х 6000 мм
      шт
      316
      27
      Доска 125 х 25 х 6000 мм
      шт
      250
      28
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      29
      Монтаж кровли
      кв.м
      465
      30
      Фальц двойной стоячий Line Grand Line 0,5 Satin Matt RAL 7024 мокрый асфальт
      шт
      3432
      31
      Планка конька 2000 мм RAL 8017 мокрый асфальт
      шт
      1890
      32
      Саморез с пресс шайбой острый 4,2х25 мм
      шт
      8
      33
      Планка карнизная фальц 130х80 4000 мм
      шт
      2670
      34
      Планка капельника 100х55 мм
      шт
      1398
      35
      Лента уплотнительная самоклеящаяся Grand Line X-Band 50мм х 30м х 3мм
      шт
      740
      36
      Герметик Grand Line Professional кровельный силиконовый прозрачный 280мл
      шт
      468
      37
      Насадка магнитная NOX NUT SETTER 8x48 мм
      шт
      468
      38
      Бита Kraftool expert для саморезов ПШ 50 мм магнитная (PH) (26128-2-50-1)
      шт
      238
      39
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      №12.4.2 Фальцевая Фальцевая с утеплением 200 мм
      1
      Устройства мауэрлата
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Мастика №23 Фиксер, ведро 3,6 кг
      шт
      2343
      4
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      5
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      6
      Брус 150 х 100 х 6000 мм
      шт
      1500
      7
      Шпилька резьбовая DIN975 M12х2000 мм
      шт
      210
      8
      Шайба кузовная DIN 9021 12 мм
      шт
      10
      9
      Гайка самоконтрящаяся М12, DIN 985, сталь оцинкованная
      шт
      9
      10
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      11
      Монтаж стропильной системы с выпуском 500 мм
      кв.м
      950
      12
      Доска 150 х 50 х 6000 мм
      шт
      614
      13
      Брус 200 х 100 х 6000 мм
      шт
      1500
      14
      Угол крепежный усиленный KUU 70x70x55x1.8
      шт
      34
      15
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      16
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      17
      Саморезы для дерева STANDERS оцинкованные 4.2x45 мм
      шт
      2,45
      18
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      19
      Монтаж мебраны
      кв.м
      116
      20
      Мембрана супер диффузионная Grand Line 130
      шт
      9790
      21
      Материал пароизоляционный GRAND LINE Н98
      шт
      4069
      22
      Аэроэлемент конька GRAND LINE черный, 240мм (5м)
      шт
      3343
      23
      Скотч двусторонний для пароизоляции 6 шт x 25 м
      шт
      2054
      24
      Скобы для пневматического степлера 8 мм, шир 1,2 мм 5000 шт MATRIX
      шт
      361
      25
      Монтаж контр обрешётки
      кв.м
      350
      26
      Брусок 50 х 50 х 6000 мм
      шт
      316
      27
      Доска 125 х 25 х 6000 мм
      шт
      250
      28
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      29
      Утепления кровли 200 мм
      кв.м
      400
      30
      Утеплитель КНАУФ NORD TS033 50х600х1250 (9м2; 0,45м3)
      шт
      2234
      31
      Монтаж кровли
      кв.м
      465
      32
      Фальц двойной стоячий Line Grand Line 0,5 Satin Matt RAL 7024 мокрый асфальт
      шт
      3432
      33
      Планка конька 2000 мм RAL 8017 мокрый асфальт
      шт
      1890
      34
      Саморез с пресс шайбой острый 4,2х25 мм
      шт
      8
      35
      Планка карнизная фальц 130х80 4000 мм
      шт
      2670
      36
      Планка капельника 100х55 мм
      шт
      1398
      37
      Лента уплотнительная самоклеящаяся Grand Line X-Band 50мм х 30м х 3мм
      шт
      740
      38
      Герметик Grand Line Professional кровельный силиконовый прозрачный 280мл
      шт
      468
      39
      Насадка магнитная NOX NUT SETTER 8x48 мм
      шт
      468
      40
      Бита Kraftool expert для саморезов ПШ 50 мм магнитная (PH) (26128-2-50-1)
      шт
      238
      41
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №12.5.1 Композитная черепица Композитная черепица без утепление
      1
      Устройства мауэрлата
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Мастика №23 Фиксер, ведро 3,6 кг
      шт
      2343
      4
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      5
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      6
      Брус 150 х 100 х 6000 мм
      шт
      1500
      7
      Шпилька резьбовая DIN975 M12х2000 мм
      шт
      210
      8
      Шайба кузовная DIN 9021 12 мм
      шт
      10
      9
      Гайка самоконтрящаяся М12, DIN 985, сталь оцинкованная
      шт
      9
      10
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      11
      Монтаж стропильной системы с выпуском 500 мм
      кв.м
      950
      12
      Доска 150 х 50 х 6000 мм
      шт
      614
      13
      Брус 200 х 100 х 6000 мм
      шт
      1500
      14
      Угол крепежный усиленный KUU 70x70x55x1.8
      шт
      34
      15
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      16
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      17
      Саморезы для дерева STANDERS оцинкованные 4.2x45 мм
      шт
      2,45
      18
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      19
      Монтаж мебраны
      кв.м
      116
      20
      Мембрана супер диффузионная Grand Line 130
      шт
      9790
      21
      Аэроэлемент конька GRAND LINE черный, 240мм (5м)
      шт
      3343
      22
      Скотч двусторонний для пароизоляции 6 шт x 25 м
      шт
      2054
      23
      Скобы для пневматического степлера 8 мм, шир 1,2 мм 5000 шт MATRIX
      шт
      361
      24
      Монтаж контр обрешётки
      кв.м
      350
      25
      Брусок 50 х 50 х 6000 мм
      шт
      316
      26
      Доска 125 х 25 х 6000 мм
      шт
      250
      27
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      28
      Монтаж кровли
      кв.м
      1475
      29
      Металлочерепица классик 0,5 Satin RAL 8017 шоколад
      шт
      725
      30
      ТЕХНОНИКОЛЬ LUXARD композитная черепица, Classic Мокко 1350х415 мм
      шт
      1602
      31
      Конек полукруглый LUXARD Мокко, 395х148 мм, (радиус 74 мм)
      шт
      1325
      32
      Заглушка конька полукруглого LUXARD Мокко, 95х148 мм, (радиус 74 мм)
      шт
      775
      33
      Краска ремонтная LUXARD, черная
      шт
      830
      34
      LUXARD Вентиляционная лента, коричневая
      шт
      670
      35
      LUXARD Саморез 4,5х50 коричневый
      шт
      14
      36
      Герметик Grand Line Professional кровельный силиконовый прозрачный 280мл
      шт
      468
      37
      Бита Kraftool expert для саморезов ПШ 50 мм магнитная (PH) (26128-2-50-1)
      шт
      238
      38
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      №12.5.2 Композитная черепица Композитная черепица с утеплением 200 мм
      1
      Устройства мауэрлата
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Мастика №23 Фиксер, ведро 3,6 кг
      шт
      2343
      4
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      5
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      6
      Брус 150 х 100 х 6000 мм
      шт
      1500
      7
      Шпилька резьбовая DIN975 M12х2000 мм
      шт
      210
      8
      Шайба кузовная DIN 9021 12 мм
      шт
      10
      9
      Гайка самоконтрящаяся М12, DIN 985, сталь оцинкованная
      шт
      9
      10
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      11
      Монтаж стропильной системы свыпуском 500 мм
      кв.м
      950
      12
      Доска 150 х 50 х 6000 мм
      шт
      614
      13
      Брус 200 х 100 х 6000 мм
      шт
      1500
      14
      Угол крепежный усиленный KUU 70x70x55x1.8
      шт
      34
      15
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      16
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      17
      Саморезы для дерева STANDERS оцинкованные 4.2x45 мм
      шт
      2,45
      18
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      19
      Монтаж мебраны
      кв.м
      116
      20
      Мембрана супер диффузионная Grand Line 130
      шт
      9790
      21
      Материал пароизоляционный GRAND LINE Н98
      шт
      4069
      22
      Аэроэлемент конька GRAND LINE черный, 240мм (5м)
      шт
      3343
      23
      Скотч двусторонний для пароизоляции 6 шт x 25 м
      шт
      2054
      24
      Скобы для пневматического степлера 8 мм, шир 1,2 мм 5000 шт MATRIX
      шт
      361
      25
      Монтаж контробрешетки
      кв.м
      350
      26
      Брусок 50 х 50 х 6000 мм
      шт
      316
      27
      Доска 125 х 25 х 6000 мм
      шт
      250
      28
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      29
      Утепления кровли 200 мм
      кв.м
      400
      30
      Утеплитель КНАУФ NORD TS033 50х600х1250 (9м2; 0,45м3)
      шт
      2234
      31
      Монтаж кровли
      кв.м
      1475
      32
      Металлочерепица классик 0,5 Satin RAL 8017 шоколад
      шт
      725
      33
      ТЕХНОНИКОЛЬ LUXARD композитная черепица, Classic Мокко 1350х415 мм
      шт
      1602
      34
      Конек полукруглый LUXARD Мокко, 395х148 мм, (радиус 74 мм)
      шт
      1325
      35
      Заглушка конька полукруглого LUXARD Мокко, 95х148 мм, (радиус 74 мм)
      шт
      775
      36
      Краска ремонтная LUXARD, черная
      шт
      830
      37
      LUXARD Вентиляционная лента, коричневая
      шт
      670
      38
      LUXARD Саморез 4,5х50 коричневый
      шт
      14
      39
      Герметик Grand Line Professional кровельный силиконовый прозрачный 280мл
      шт
      468
      40
      Бита Kraftool expert для саморезов ПШ 50 мм магнитная (PH) (26128-2-50-1)
      шт
      238
      41
      Транспортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №12.6.1 Цементна песчаная черепица Цементна песчаная черепица без утепление
      1
      Устройства мауэрлата
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Мастика №23 Фиксер, ведро 3,6 кг
      шт
      2343
      4
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      5
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      6
      Брус 150 х 100 х 6000 мм
      шт
      1500
      7
      Шпилька резьбовая DIN975 M12х2000 мм
      шт
      210
      8
      Шайба кузовная DIN 9021 12 мм
      шт
      10
      9
      Гайка самоконтрящаяся М12, DIN 985, сталь оцинкованная
      шт
      9
      10
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      11
      Монтаж стропильной системы свыпуском 500 мм
      кв.м
      950
      12
      Доска 150 х 50 х 6000 мм
      шт
      614
      13
      Брус 200 х 100 х 6000 мм
      шт
      1500
      14
      Угол крепежный усиленный KUU 70x70x55x1.8
      шт
      34
      15
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      16
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      17
      Саморезы для дерева STANDERS оцинкованные 4.2x45 мм
      шт
      2,45
      18
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      19
      Монтаж мембраны
      кв.м
      116
      20
      Мембрана супер диффузионная Grand Line 130
      шт
      9790
      21
      Аэроэлемент конька GRAND LINE черный, 240мм (5м)
      шт
      3343
      22
      Скотч двусторонний для пароизоляции 6 шт x 25 м
      шт
      2054
      23
      Скобы для пневматического степлера 8 мм, шир 1,2 мм 5000 шт MATRIX
      шт
      361
      24
      Монтаж контр обрешётки
      кв.м
      350
      25
      Брусок 50 х 50 х 6000 мм
      шт
      316
      26
      Доска 125 х 25 х 6000 мм
      шт
      250
      27
      Крепления хребтовой обрешётки
      п.м
      1890
      28
      Крепление коньковой/хребтовой обрешётки LUXARD 3030х600х22 мм
      шт
      146
      29
      Брусок 50 х 50 х 6000 мм
      шт
      316
      30
      Фигароль плюс аэроэлемент конька и хребта Braas 280 х 5000 мм
      шт
      3000
      31
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      32
      Коньковый торцевой элемент АСА универсальный Braas, черный
      шт
      870
      33
      Вальмовая черепица без зажимов Braas Франфуртская/Таунус черный
      шт
      5470
      34
      Коньковая без зажима Braas Франкфуртская/Таунус графит 450x100x250 мм
      шт
      420
      35
      Коньковый торцевой элемент цементно-песчаный Braas Тевива графит
      шт
      860
      36
      Коньковый торцевой элементBRAAS PRO черный
      шт
      499
      37
      Зажим ендовы скобка Tech Prof
      шт
      78
      38
      Зажим цементно-песчаной коньковой черепицы BRAAS черный
      шт
      90
      39
      Монтаж кровли
      кв.м
      2465
      40
      Аэроэлемент карнизного свеса BRAAS 1000 ПВХ черный
      шт
      257
      41
      Рядная черепица Braas Франкфуртская черный 330 х 420 мм
      шт
      124,9
      42
      Гранулят ремонтный LUXARD пробка
      шт
      982
      43
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      44
      Герметик Grand Line Professional кровельный силиконовый прозрачный 280мл
      шт
      468
      45
      Бита Kraftool expert для саморезов ПШ 50 мм магнитная (PH) (26128-2-50-1)
      шт
      238
      46
      Транспортные и расходные
      кт
      1
      68500
      Итого, по разделу:
      №12.6.2 Цементна песчаная черепица Цементна песчаная черепица с утеплением 200 мм
      1
      Устройства мурлата
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Мастика №23 Фиксер, ведро 3,6 кг
      шт
      2343
      4
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      5
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      6
      Брус 150 х 100 х 6000 мм
      шт
      1500
      7
      Шпилька резьбовая DIN975 M12х2000 мм
      шт
      210
      8
      Шайба кузовная DIN 9021 12 мм
      шт
      10
      9
      Гайка самоконтрящаяся М12, DIN 985, сталь оцинкованная
      шт
      9
      10
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      11
      Монтаж стропильной системы свыпуском 500 мм
      кв.м
      950
      12
      Доска 150 х 50 х 6000 мм
      шт
      614
      13
      Брус 200 х 100 х 6000 мм
      шт
      1500
      14
      Угол крепежный усиленный KUU 70x70x55x1.8
      шт
      34
      15
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      16
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      17
      Саморезы для дерева STANDERS оцинкованные 4.2x45 мм
      шт
      2,45
      18
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      19
      Монтаж мембраны
      кв.м
      116
      20
      Мембрана супер диффузионная Grand Line 130
      шт
      9790
      21
      Материал пароизоляционный GRAND LINE Н98
      шт
      4069
      22
      Аэроэлемент конька GRAND LINE черный, 240мм (5м)
      шт
      3343
      23
      Скотч двусторонний для пароизоляции 6 шт x 25 м
      шт
      2054
      24
      Скобы для пневматического степлера 8 мм, шир 1,2 мм 5000 шт MATRIX
      шт
      361
      25
      Монтаж контр обрешётки
      кв.м
      350
      26
      Брусок 50 х 50 х 6000 мм
      шт
      316
      27
      Доска 125 х 25 х 6000 мм
      шт
      250
      28
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      29
      Утепления кровли 200 мм
      кв.м
      400
      30
      Утеплитель КНАУФ NORD TS033 50х600х1250 (9м2; 0,45м3)
      шт
      2234
      31
      Крепления хребтовой обрешотки
      п.м
      1890
      32
      Крепление коньковой/хребтовой обрешётки LUXARD 3030х600х22 мм
      шт
      146
      33
      Брусок 50 х 50 х 6000 мм
      шт
      316
      34
      Фигароль плюс аэроэлемент конька и хребта Braas 280 х 5000 мм
      шт
      3000
      35
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      36
      Коньковый торцевой элемент АСА универсальный Braas, черный
      шт
      870
      37
      Вальмовая черепица без зажимов Braas Франфуртская/Таунус черный
      шт
      5470
      38
      Коньковая без зажима Braas Франкфуртская/Таунус графит 450x100x250 мм
      шт
      420
      39
      Коньковый торцевой элемент цементно-песчаный Braas Тевива графит
      шт
      860
      40
      Коньковый торцевой элементBRAAS PRO черный
      шт
      499
      41
      Зажим ендовы скобка Tech Prof
      шт
      78
      42
      Зажим цементно-песчаной коньковой черепицы BRAAS черный
      шт
      90
      43
      Монтаж кровли
      кв.м
      2465
      44
      Аэроэлемент карнизного свеса BRAAS 1000 ПВХ черный
      шт
      257
      45
      Рядная черепица Braas Франкфуртская черный 330 х 420 мм
      шт
      124,9
      46
      Гранулят ремонтный LUXARD пробка
      шт
      982
      47
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      48
      Герметик Grand Line Professional кровельный силиконовый прозрачный 280мл
      шт
      468
      49
      Бита Kraftool expert для саморезов ПШ 50 мм магнитная (PH) (26128-2-50-1)
      шт
      238
      50
      Транспортные и расходные
      кт
      1
      68500
      Итого, по разделу:
      Итого, по подразделам:
      №12.7.1 Керамическая черепица Керамическая черепица без утепление
      1
      Устройства мурлата
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Мастика №23 Фиксер, ведро 3,6 кг
      шт
      2343
      4
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      5
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      6
      Брус 150 х 100 х 6000 мм
      шт
      1500
      7
      Шпилька резьбовая DIN975 M12х2000 мм
      шт
      210
      8
      Шайба кузовная DIN 9021 12 мм
      шт
      10
      9
      Гайка самоконтрящаяся М12, DIN 985, сталь оцинкованная
      шт
      9
      10
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      11
      Монтаж стропильной системы свыпуском 500 мм
      кв.м
      950
      12
      Доска 150 х 50 х 6000 мм
      шт
      614
      13
      Брус 200 х 100 х 6000 мм
      шт
      1500
      14
      Угол крепежный усиленный KUU 70x70x55x1.8
      шт
      34
      15
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      16
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      17
      Саморезы для дерева STANDERS оцинкованные 4.2x45 мм
      шт
      2,45
      18
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      19
      Монтаж мебраны
      кв.м
      116
      20
      Мембрана супердиффузионная Grand Line 130
      шт
      9790
      21
      Аэроэлемент конька GRAND LINE черный, 240мм (5м)
      шт
      3343
      22
      Скотч двусторонний для пароизоляции 6 шт x 25 м
      шт
      2054
      23
      Скобы для пневматического степлера 8 мм, шир 1,2 мм 5000 шт MATRIX
      шт
      361
      24
      Монтаж контробрешетки
      кв.м
      350
      25
      Брусок 50 х 50 х 6000 мм
      шт
      316
      26
      Доска 125 х 25 х 6000 мм
      шт
      250
      27
      Крепления хребтовой обрешотки
      п.м
      1890
      28
      Крепление коньковой/хребтовой обрешётки LUXARD 3030х600х22 мм
      шт
      146
      29
      Брусок 50 х 50 х 6000 мм
      шт
      316
      30
      Фигароль плюс аэроэлемент конька и хребта Braas 280 х 5000 мм
      шт
      3000
      31
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      32
      Коньковый торцевой элемент АСА универсальный Braas, черный
      шт
      870
      33
      Вальмовая черепица Braas Рубин 13V антрацит
      шт
      5470
      34
      Коньковая черепица Braas Рубин 9V антрацит
      шт
      420
      35
      Коньковый керамический торцевой элемент Braas Рубин 9V антрацит
      шт
      860
      36
      Коньковый торцевой элемент BRAAS PRO черный
      шт
      499
      37
      Зажим ендовы скобка Tech Prof
      шт
      78
      38
      Зажим коньковой черепицы BRAAS черный
      шт
      90
      39
      Монтаж кровли
      кв.м
      2465
      40
      Аэроэлемент карнизного свеса BRAAS 1000 ПВХ черный
      шт
      257
      41
      Рядовая черепица Braas Рубин 11V темно-коричневый 435 х 282 мм
      шт
      330
      42
      Гранулят ремонтный LUXARD пробка
      шт
      982
      43
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      44
      Герметик Grand Line Professional кровельный силиконовый прозрачный 280мл
      шт
      468
      45
      Бита Kraftool expert для саморезов ПШ 50 мм магнитная (PH) (26128-2-50-1)
      шт
      238
      46
      Транспортные и расходные
      кт
      1
      68500
      Итого, по разделу:
      №12.7.2 Керамическая черепица Керамическая черепица с утеплением 200 мм
      1
      Устройства мурлата
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Мастика №23 Фиксер, ведро 3,6 кг
      шт
      2343
      4
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      5
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      6
      Брус 150 х 100 х 6000 мм
      шт
      1500
      7
      Шпилька резьбовая DIN975 M12х2000 мм
      шт
      210
      8
      Шайба кузовная DIN 9021 12 мм
      шт
      10
      9
      Гайка самоконтрящаяся М12, DIN 985, сталь оцинкованная
      шт
      9
      10
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      11
      Монтаж стропильной системы свыпуском 500 мм
      кв.м
      950
      12
      Доска 150 х 50 х 6000 мм
      шт
      614
      13
      Брус 200 х 100 х 6000 мм
      шт
      1500
      14
      Угол крепежный усиленный KUU 70x70x55x1.8
      шт
      34
      15
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      16
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      17
      Саморезы для дерева STANDERS оцинкованные 4.2x45 мм
      шт
      2,45
      18
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      19
      Монтаж мебраны
      кв.м
      116
      20
      Мембрана супердиффузионная Grand Line 130
      шт
      9790
      21
      Материал пароизоляционный GRAND LINE Н98
      шт
      4069
      22
      Аэроэлемент конька GRAND LINE черный, 240мм (5м)
      шт
      3343
      23
      Скотч двусторонний для пароизоляции 6 шт x 25 м
      шт
      2054
      24
      Скобы для пневматического степлера 8 мм, шир 1,2 мм 5000 шт MATRIX
      шт
      361
      25
      Монтаж контробрешетки
      кв.м
      350
      26
      Брусок 50 х 50 х 6000 мм
      шт
      316
      27
      Доска 125 х 25 х 6000 мм
      шт
      250
      28
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      29
      Утепления кровли 200 мм
      кв.м
      400
      30
      Утеплитель КНАУФ NORD TS033 50х600х1250 (9м2; 0,45м3)
      шт
      2234
      31
      Крепления хребтовой обрешётки
      п.м
      1890
      32
      Крепление коньковой/хребтовой обрешётки LUXARD 3030х600х22 мм
      шт
      146
      33
      Брусок 50 х 50 х 6000 мм
      шт
      316
      34
      Фигароль плюс аэроэлемент конька и хребта Braas 280 х 5000 мм
      шт
      3000
      35
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      36
      Коньковый торцевой элемент АСА универсальный Braas, черный
      шт
      870
      37
      Вальмовая черепица без зажимов Braas Франфуртская/Таунус черный
      шт
      5470
      38
      Коньковая без зажима Braas Франкфуртская/Таунус графит 450x100x250 мм
      шт
      420
      39
      Коньковый торцевой элемент цементно-песчаный Braas Тевива графит
      шт
      860
      40
      Коньковый торцевой элементBRAAS PRO черный
      шт
      499
      41
      Зажим ендовы скобка Tech Prof
      шт
      78
      42
      Зажим цементно-песчаной коньковой черепицы BRAAS черный
      шт
      90
      43
      Монтаж кровли
      кв.м
      2465
      44
      Аэроэлемент карнизного свеса BRAAS 1000 ПВХ черный
      шт
      257
      45
      Рядная черепица Braas Франкфуртская черный 330 х 420 мм
      шт
      124,9
      46
      Гранулят ремонтный LUXARD пробка
      шт
      982
      47
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      48
      Герметик Grand Line Professional кровельный силиконовый прозрачный 280мл
      шт
      468
      49
      Бита Kraftool expert для саморезов ПШ 50 мм магнитная (PH) (26128-2-50-1)
      шт
      238
      50
      Транспортные и расходные
      кт
      1
      68500
      Итого, по разделу:
      Итого, по подразделам:
      №12.8.1 Гибкая черепица Метало черепица без утепление
      1
      Устройства мурлата
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Мастика №23 Фиксер, ведро 3,6 кг
      шт
      2343
      4
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      5
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      6
      Брус 150 х 100 х 6000 мм
      шт
      1500
      7
      Шпилька резьбовая DIN975 M12х2000 мм
      шт
      210
      8
      Шайба кузовная DIN 9021 12 мм
      шт
      10
      9
      Гайка самоконтрящаяся М12, DIN 985, сталь оцинкованная
      шт
      9
      10
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      11
      Монтаж стропильной системы свыпуском 500 мм
      кв.м
      950
      12
      Доска 150 х 50 х 6000 мм
      шт
      614
      13
      Брус 200 х 100 х 6000 мм
      шт
      1500
      14
      Угол крепежный усиленный KUU 70x70x55x1.8
      шт
      34
      15
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      16
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      17
      Саморезы для дерева STANDERS оцинкованные 4.2x45 мм
      шт
      2,45
      18
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      19
      Монтаж мебраны
      кв.м
      116
      20
      Мембрана супердиффузионная Grand Line 130
      шт
      9790
      21
      Аэроэлемент конька GRAND LINE черный, 240мм (5м)
      шт
      3343
      22
      Скотч двусторонний для пароизоляции 6 шт x 25 м
      шт
      2054
      23
      Скобы для пневматического степлера 8 мм, шир 1,2 мм 5000 шт MATRIX
      шт
      361
      24
      Монтаж контр обрешётки
      кв.м
      350
      25
      Брусок 50 х 50 х 6000 мм
      шт
      316
      26
      Доска 125 х 25 х 6000 мм
      шт
      250
      27
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      28
      Планка капельник 100х55 0,45 Drap TwinColor RAL 7024 мокрый асфальт (3м)
      шт
      2024
      29
      Подготовка под настил
      кв.м
      650
      30
      Плита с ориентированной стружкой Муром ОСП-3 E0,5 НШ 2500x1250х09 мм
      шт
      806
      31
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      32
      Подкладочный ковёр Anderep Prof 1000 х 40000 мм
      шт
      8387
      33
      Монтаж кровли
      кв.м
      965
      34
      Многослойная черепица ТЕХНОНИКОЛЬ SHINGLAS Кантри Алабама 335 х 1000 мм
      шт
      132
      35
      Коньково-карнизная черепица ТЕХНОНИКОЛЬ SHINGLAS Алабама 253 х 1000 мм
      шт
      261
      36
      Гвоздь ершенный удлиненный SHINGLAS 45х3,5 Zn 5 кг
      шт
      1641
      37
      Насадка магнитная NOX NUT SETTER 8x48 мм
      шт
      468
      38
      Транпортные и расходные
      кт
      1
      28500
      Итого, по разделу:
      №12.8.2 Гибкая черепица Метало черепица с утеплением 200 мм
      1
      Устройства мурлата
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Мастика №23 Фиксер, ведро 3,6 кг
      шт
      2343
      4
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      5
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      6
      Брус 150 х 100 х 6000 мм
      шт
      1500
      7
      Шпилька резьбовая DIN975 M12х2000 мм
      шт
      210
      8
      Шайба кузовная DIN 9021 12 мм
      шт
      10
      9
      Гайка самоконтрящаяся М12, DIN 985, сталь оцинкованная
      шт
      9
      10
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      11
      Монтаж стропильной системы свыпуском 500 мм
      кв.м
      950
      12
      Доска 150 х 50 х 6000 мм
      шт
      614
      13
      Брус 200 х 100 х 6000 мм
      шт
      1500
      14
      Угол крепежный усиленный KUU 70x70x55x1.8
      шт
      34
      15
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      16
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      17
      Саморезы для дерева STANDERS оцинкованные 4.2x45 мм
      шт
      2,45
      18
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      19
      Монтаж мебраны
      кв.м
      116
      20
      Мембрана супердиффузионная Grand Line 130
      шт
      9790
      21
      Аэроэлемент конька GRAND LINE черный, 240мм (5м)
      шт
      3343
      22
      Скотч двусторонний для пароизоляции 6 шт x 25 м
      шт
      2054
      23
      Скобы для пневматического степлера 8 мм, шир 1,2 мм 5000 шт MATRIX
      шт
      361
      24
      Утепления кровли 200 мм
      кв.м
      400
      25
      Утеплитель КНАУФ NORD TS033 50х600х1250 (9м2; 0,45м3)
      шт
      2234
      26
      Монтаж контробрешетки
      кв.м
      350
      27
      Брусок 50 х 50 х 6000 мм
      шт
      316
      28
      Доска 125 х 25 х 6000 мм
      шт
      250
      29
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      30
      Планка капельник 100х55 0,45 Drap TwinColor RAL 7024 мокрый асфальт (3м)
      шт
      2024
      31
      Подготовка под настил
      кв.м
      650
      32
      Плита с ориентированной стружкой Муром ОСП-3 E0,5 НШ 2500x1250х09 мм
      шт
      806
      33
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      34
      Подкладочный ковёр Anderep Prof 1000 х 40000 мм
      шт
      8387
      35
      Монтаж кровли
      кв.м
      965
      36
      Многослойная черепица ТЕХНОНИКОЛЬ SHINGLAS Кантри Алабама 335 х 1000 мм
      шт
      132
      37
      Коньково-карнизная черепица ТЕХНОНИКОЛЬ SHINGLAS Алабама 253 х 1000 мм
      шт
      261
      38
      Гвоздь ершенный удлиненный SHINGLAS 45х3,5 Zn 5 кг
      шт
      1641
      39
      Насадка магнитная NOX NUT SETTER 8x48 мм
      шт
      468
      40
      Транпортные и расходные
      кт
      1
      28500
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Окна
      №13.1.1 Нет
      1
      Нет
      шт
      1
      0
      0
      Итого, по разделу:
      Итого, по подразделам:
      №13.2.1 Есть Есть
      1
      Работа
      кв.м
      1692
      2
      Материал
      кв.м
      6430
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Двери входные
      №14.1.1 Нет
      1
      Нет
      шт
      1
      0
      0
      Итого, по разделу:
      Итого, по подразделам:
      №14.2.1 Есть Есть
      1
      Работа
      кв.м
      1
      4650
      2
      Материал
      шт
      1
      24800
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Водосточная система
      №15.1.1 Нет
      1
      Нет
      шт
      1
      0
      0
      Итого, по разделу:
      Итого, по подразделам:
      №15.2.1 ПВХ Желоб 135 ПВХ Grandline
      1
      Устройства водосточной системы по периметру
      п.м
      760
      2
      Кронштейн желоба ПВХ GL 135
      шт
      297
      3
      Желоб 135 ПВХ GL 3м
      шт
      1025
      4
      Воронка 135 ПВХ GL
      шт
      918
      5
      Угол желоба 90 град. 135 ПВХ
      шт
      455
      6
      Соединитель желобов 135 ПВХ GL
      шт
      295
      7
      Труба ПВХ GL 3м
      шт
      862
      8
      Колено трубы 45 град. ПВХ GL
      шт
      271
      9
      Колено сливное ПВХ GL
      шт
      262
      10
      Хомут трубы Kliker ПВХ GL Premium
      шт
      139
      11
      Саморез для крепления крюков водостока (Pz 5,0х40) желтый цинк
      шт
      1,74
      12
      Монтажный комплект М8х160 для хомута Kliker пластикового водостока
      шт
      119
      13
      Транспортные и расходные
      кт
      1
      7500
      Итого, по разделу:
      №15.2.2 ПВХ Желоб 135 ПВХ Alta-profil
      1
      Устройства водосточной системы по периметру
      п.м
      760
      2
      Кронштейн желоба ПВХ 135
      шт
      67
      3
      Желоб 135 ПВХ 4м
      шт
      988
      4
      Воронка 135 ПВХ
      шт
      394
      5
      Угол желоба 90 градусов 135 ПВХ
      шт
      335
      6
      Соединитель желобов 135 ПВХ
      шт
      295
      7
      Труба ПВХ 3м
      шт
      1094
      8
      Колено трубы 45 градусов ПВХ
      шт
      271
      9
      Колено сливное ПВХ
      шт
      234
      10
      Хомут трубы ПВХ
      шт
      87
      11
      Саморез для крепления крюков водостока (Pz 5,0х40) желтый цинк
      шт
      1,74
      12
      Монтажный комплект М8х160 для хомута Kliker пластикового водостока
      шт
      119
      13
      Транспортные и расходные
      кт
      1
      7500
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Утепление стен
      №16.1.1 Нет
      1
      Нет
      шт
      1
      0
      0
      Итого, по разделу:
      Итого, по подразделам:
      №16.2.1 Минеральная вата Утепление 50мм (на клей)
      1
      Обработка бетонконтактом фасада
      кв.м
      186
      2
      Бетонконтакт Церезит CT19 15 кг
      шт
      1816
      3
      Бибер Кисть-макловица натур щетина пласт. рукоятка 150х50мм (6/120)
      шт
      378
      4
      Монтаж стартового профиля
      п.м
      600
      5
      Профиль цокольный 50x2500 мм алюминий
      шт
      1143
      6
      Мнотаж утеплителя 50 мм с последующим выравниванием и фиксацией
      кв.м
      1250
      7
      Утеплитель ТЕХНОРУФ 45, 1200Х600Х50 мм
      куб.м
      18250
      8
      Смесь штукатурно-клеевая Церезит СТ 190 для минераловатных плит, 25 кг
      шт
      1079
      9
      Правило аллюминиевое трапеция Dexter 2,5 м
      шт
      1480
      10
      Шпатель фасадный Интек 450 мм, нержавеющая сталь
      шт
      480
      11
      Дюбель для теплоизоляции с термоколпачком Tech-krep IZL-T 10х180 мм
      шт
      16,7
      12
      Бур 10х460мм Dexter pro
      шт
      458
      13
      Амортизация инструмента
      кт
      4500
      14
      Транпортные и расходные
      кт
      1
      18600
      Итого, по разделу:
      №16.2.2 Минеральная вата Утепление 100мм (на клей)
      1
      Обработка бетонконтактом фасада
      кв.м
      186
      2
      Бетонконтакт Церезит CT19 15 кг
      шт
      1816
      3
      Бибер Кисть-макловица натур щетина пласт. рукоятка 150х50мм (6/120)
      шт
      378
      4
      Монтаж стартового профиля
      п.м
      600
      5
      Профиль цокольный 100x2500 мм алюминий
      шт
      1143
      6
      Мнотаж утеплителя 100 мм с последующим выравниванием и фиксацией
      кв.м
      1250
      7
      Утеплитель ТЕХНОРУФ 45, 1200Х600Х100 мм
      куб.м
      18250
      8
      Смесь штукатурно-клеевая Церезит СТ 190 для минераловатных плит, 25 кг
      шт
      1079
      9
      Правило аллюминиевое трапеция Dexter 2,5 м
      шт
      1480
      10
      Шпатель фасадный Интек 450 мм, нержавеющая сталь
      шт
      480
      11
      Дюбель для теплоизоляции с термоколпачком Tech-krep IZL-T 10х180 мм
      шт
      16,7
      12
      Бур 10х460мм Dexter pro
      шт
      458
      13
      Амортизация инструмента
      кт
      4500
      14
      Транпортные и расходные
      кт
      1
      18600
      Итого, по разделу:
      №16.2.3 Минеральная вата Утепление 150мм (на клей)
      1
      Обработка бетонконтактом фасада
      кв.м
      186
      2
      Бетонконтакт Церезит CT19 15 кг
      шт
      1816
      3
      Бибер Кисть-макловица натур щетина пласт. рукоятка 150х50мм (6/120)
      шт
      378
      4
      Монтаж стартового профиля
      п.м
      600
      5
      Профиль цокольный 150x2500 мм алюминий
      шт
      1443
      6
      Мнотаж утеплителя 100 мм с последующим выравниванием и фиксацией
      кв.м
      1250
      7
      Утеплитель ТЕХНОРУФ 45, 1200Х600Х150 мм
      куб.м
      18250
      8
      Смесь штукатурно-клеевая Церезит СТ 190 для минераловатных плит, 25 кг
      шт
      1079
      9
      Правило аллюминиевое трапеция Dexter 2,5 м
      шт
      1480
      10
      Шпатель фасадный Интек 450 мм, нержавеющая сталь
      шт
      480
      11
      Дюбель для теплоизоляции с термоколпачком Tech-krep IZL-T 10х280 мм
      шт
      23,7
      12
      Бур 10х460мм Dexter pro
      шт
      458
      13
      Амортизация инструмента
      кт
      4500
      14
      Транпортные и расходные
      кт
      1
      18600
      Итого, по разделу:
      №16.2.4 Минеральная вата Утепление 50мм (без клея)
      1
      Мнотаж утеплителя 50 мм с последующим выравниванием и фиксацией
      кв.м
      580
      2
      Утеплитель ТЕХНОРУФ 45, 1200Х600Х50 мм
      куб.м
      18250
      3
      Дюбель для теплоизоляции с термоколпачком Tech-krep IZL-T 10х180 мм
      шт
      16,7
      4
      Бур 10х460мм Dexter pro
      шт
      458
      5
      Транпортные и расходные
      кт
      1
      18600
      Итого, по разделу:
      №16.2.5 Минеральная вата Утепление 100мм (без клея)
      1
      Мнотаж утеплителя 100 мм с последующим выравниванием и фиксацией
      кв.м
      580
      2
      Утеплитель ТЕХНОРУФ 45, 1200Х600Х100 мм
      куб.м
      18250
      3
      Дюбель для теплоизоляции с термоколпачком Tech-krep IZL-T 10х180 мм
      шт
      16,7
      4
      Бур 10х460мм Dexter pro
      шт
      458
      5
      Транпортные и расходные
      кт
      1
      18600
      Итого, по разделу:
      №16.2.6 Минеральная вата Утепление 150мм (без клея)
      1
      Мнотаж утеплителя 100 мм с последующим выравниванием и фиксацией
      кв.м
      580
      2
      Утеплитель ТЕХНОРУФ 45, 1200Х600Х150 мм
      куб.м
      18250
      3
      Дюбель для теплоизоляции с термоколпачком Tech-krep IZL-T 10х280 мм
      шт
      23,7
      4
      Бур 10х460мм Dexter pro
      шт
      458
      5
      Транпортные и расходные
      кт
      1
      18600
      Итого, по разделу:
      Итого, по подразделам:
      №16.3.1 Экструдированный пенополистирол Утепление 50мм (на клей)
      1
      Обработка бетонконтактом фасада
      кв.м
      186
      2
      Бетонконтакт Церезит CT19 15 кг
      шт
      1816
      3
      Бибер Кисть-макловица натур щетина пласт. рукоятка 150х50мм (6/120)
      шт
      378
      4
      Монтаж стартового профиля
      п.м
      600
      5
      Профиль цокольный 50x2500 мм алюминий
      шт
      1143
      6
      Мнотаж утеплителя 50 мм с последующим выравниванием и фиксацией
      кв.м
      1250
      7
      XPS CARBON ECO 1180х580х50-L
      куб.м
      8804
      8
      Смесь штукатурно-клеевая Церезит СТ 190 для минераловатных плит, 25 кг
      шт
      1079
      9
      Правило аллюминиевое трапеция Dexter 2,5 м
      шт
      1480
      10
      Шпатель фасадный Интек 450 мм, нержавеющая сталь
      шт
      480
      11
      Дюбель для теплоизоляции с термоколпачком Tech-krep IZL-T 10х180 мм
      шт
      16,7
      12
      Бур 10х460мм Dexter pro
      шт
      458
      13
      Амортизация инструмента
      кт
      4500
      14
      Транпортные и расходные
      кт
      1
      18600
      Итого, по разделу:
      №16.3.2 Экструдированный пенополистирол Утепление 100мм (на клей)
      1
      Обработка бетонконтактом фасада
      кв.м
      186
      2
      Бетонконтакт Церезит CT19 15 кг
      шт
      1816
      3
      Бибер Кисть-макловица натур щетина пласт. рукоятка 150х50мм (6/120)
      шт
      378
      4
      Монтаж стартового профиля
      п.м
      600
      5
      Профиль цокольный 100x2500 мм алюминий
      шт
      1143
      6
      Мнотаж утеплителя 100 мм с последующим выравниванием и фиксацией
      кв.м
      1250
      7
      XPS CARBON ECO 1180х580х100-L
      куб.м
      8804
      8
      Смесь штукатурно-клеевая Церезит СТ 190 для минераловатных плит, 25 кг
      шт
      1079
      9
      Правило аллюминиевое трапеция Dexter 2,5 м
      шт
      1480
      10
      Шпатель фасадный Интек 450 мм, нержавеющая сталь
      шт
      480
      11
      Дюбель для теплоизоляции с термоколпачком Tech-krep IZL-T 10х180 мм
      шт
      16,7
      12
      Бур 10х460мм Dexter pro
      шт
      458
      13
      Амортизация инструмента
      кт
      4500
      14
      Транпортные и расходные
      кт
      1
      18600
      Итого, по разделу:
      №16.3.3 Экструдированный пенополистирол Утепление 150мм (на клей)
      1
      Обработка бетонконтактом фасада
      кв.м
      186
      2
      Бетонконтакт Церезит CT19 15 кг
      шт
      1816
      3
      Бибер Кисть-макловица натур щетина пласт. рукоятка 150х50мм (6/120)
      шт
      378
      4
      Монтаж стартового профиля
      п.м
      600
      5
      Профиль цокольный 150x2500 мм алюминий
      шт
      1443
      6
      Мнотаж утеплителя 100 мм с последующим выравниванием и фиксацией
      кв.м
      1250
      7
      XPS CARBON ECO 1180х580х150-L
      куб.м
      8804
      8
      Смесь штукатурно-клеевая Церезит СТ 190 для минераловатных плит, 25 кг
      шт
      1079
      9
      Правило аллюминиевое трапеция Dexter 2,5 м
      шт
      1480
      10
      Шпатель фасадный Интек 450 мм, нержавеющая сталь
      шт
      480
      11
      Дюбель для теплоизоляции с термоколпачком Tech-krep IZL-T 10х280 мм
      шт
      23,7
      12
      Бур 10х460мм Dexter pro
      шт
      458
      13
      Амортизация инструмента
      кт
      4500
      14
      Транпортные и расходные
      кт
      1
      18600
      Итого, по разделу:
      №16.3.4 Экструдированный пенополистирол Утепление 50мм (без клея)
      1
      Мнотаж утеплителя 50 мм с последующим выравниванием и фиксацией
      кв.м
      580
      2
      XPS CARBON ECO 1180х580х50-L
      куб.м
      8804
      3
      Дюбель для теплоизоляции с термоколпачком Tech-krep IZL-T 10х180 мм
      шт
      16,7
      4
      Бур 10х460мм Dexter pro
      шт
      458
      5
      Транпортные и расходные
      кт
      1
      18600
      Итого, по разделу:
      №16.3.5 Экструдированный пенополистирол Утепление 100мм (без клея)
      1
      Мнотаж утеплителя 100 мм с последующим выравниванием и фиксацией
      кв.м
      580
      2
      XPS CARBON ECO 1180х580х100-L
      куб.м
      8804
      3
      Дюбель для теплоизоляции с термоколпачком Tech-krep IZL-T 10х180 мм
      шт
      16,7
      4
      Бур 10х460мм Dexter pro
      шт
      458
      5
      Транпортные и расходные
      кт
      1
      18600
      Итого, по разделу:
      №16.3.6 Экструдированный пенополистирол Утепление 150мм (без клея)
      1
      Мнотаж утеплителя 100 мм с последующим выравниванием и фиксацией
      кв.м
      580
      2
      XPS CARBON ECO 1180х580х150-L
      куб.м
      8804
      3
      Дюбель для теплоизоляции с термоколпачком Tech-krep IZL-T 10х280 мм
      шт
      23,7
      4
      Бур 10х460мм Dexter pro
      шт
      458
      5
      Транпортные и расходные
      кт
      1
      18600
      Итого, по разделу:
      Итого, по подразделам:
      №16.4.1 PIR-плиты (пенополиизоцианурат) Утепление 50мм (на клей)
      1
      Обработка бетонконтактом фасада
      кв.м
      186
      2
      Бетонконтакт Церезит CT19 15 кг
      шт
      1816
      3
      Бибер Кисть-макловица натур щетина пласт. рукоятка 150х50мм (6/120)
      шт
      378
      4
      Монтаж стартового профиля
      п.м
      600
      5
      Профиль цокольный 50x2500 мм алюминий
      шт
      1143
      6
      Мнотаж утеплителя 50 мм с последующим выравниванием и фиксацией
      кв.м
      1250
      7
      Плита теплоизоляционная LOGICPIR Баня ТЕХНОНИКОЛЬ Ф/Ф Г1 L-1190х590х50 мм, L
      куб.м
      28388
      8
      куб.м
      шт
      1079
      9
      Правило аллюминиевое трапеция Dexter 2,5 м
      шт
      1480
      10
      Шпатель фасадный Интек 450 мм, нержавеющая сталь
      шт
      480
      11
      Дюбель для теплоизоляции с термоколпачком Tech-krep IZL-T 10х180 мм
      шт
      16,7
      12
      Бур 10х460мм Dexter pro
      шт
      458
      13
      Амортизация инструмента
      кт
      4500
      14
      Транпортные и расходные
      кт
      1
      18600
      Итого, по разделу:
      №16.4.2 PIR-плиты (пенополиизоцианурат) Утепление 100мм (на клей)
      1
      Обработка бетонконтактом фасада
      кв.м
      186
      2
      Бетонконтакт Церезит CT19 15 кг
      шт
      1816
      3
      Бибер Кисть-макловица натур щетина пласт. рукоятка 150х50мм (6/120)
      шт
      378
      4
      Монтаж стартового профиля
      п.м
      600
      5
      Профиль цокольный 100x2500 мм алюминий
      шт
      1143
      6
      Мнотаж утеплителя 100 мм с последующим выравниванием и фиксацией
      кв.м
      1250
      7
      Плита теплоизоляционная LOGICPIR Баня ТЕХНОНИКОЛЬ Ф/Ф Г1 L-1190х590х100 мм, L
      куб.м
      28388
      8
      Смесь штукатурно-клеевая Церезит СТ 190 для минераловатных плит, 25 кг
      шт
      1079
      9
      Правило аллюминиевое трапеция Dexter 2,5 м
      шт
      1480
      10
      Шпатель фасадный Интек 450 мм, нержавеющая сталь
      шт
      480
      11
      Дюбель для теплоизоляции с термоколпачком Tech-krep IZL-T 10х180 мм
      шт
      16,7
      12
      Бур 10х460мм Dexter pro
      шт
      458
      13
      Амортизация инструмента
      кт
      4500
      14
      Транпортные и расходные
      кт
      1
      18600
      Итого, по разделу:
      №16.4.3 PIR-плиты (пенополиизоцианурат) Утепление 150мм (на клей)
      1
      Обработка бетонконтактом фасада
      кв.м
      186
      2
      Бетонконтакт Церезит CT19 15 кг
      шт
      1816
      3
      Бибер Кисть-макловица натур щетина пласт. рукоятка 150х50мм (6/120)
      шт
      378
      4
      Монтаж стартового профиля
      п.м
      600
      5
      Профиль цокольный 150x2500 мм алюминий
      шт
      1443
      6
      Мнотаж утеплителя 100 мм с последующим выравниванием и фиксацией
      кв.м
      1250
      7
      Плита теплоизоляционная LOGICPIR Баня ТЕХНОНИКОЛЬ Ф/Ф Г1 L-1190х590х150 мм, L
      куб.м
      28388
      8
      Смесь штукатурно-клеевая Церезит СТ 190 для минераловатных плит, 25 кг
      шт
      1079
      9
      Правило аллюминиевое трапеция Dexter 2,5 м
      шт
      1480
      10
      Шпатель фасадный Интек 450 мм, нержавеющая сталь
      шт
      480
      11
      Дюбель для теплоизоляции с термоколпачком Tech-krep IZL-T 10х280 мм
      шт
      23,7
      12
      Бур 10х460мм Dexter pro
      шт
      458
      13
      Амортизация инструмента
      кт
      4500
      14
      Транпортные и расходные
      кт
      1
      18600
      Итого, по разделу:
      №16.4.4 PIR-плиты (пенополиизоцианурат) Утепление 50мм (без клея)
      1
      Мнотаж утеплителя 50 мм с последующим выравниванием и фиксацией
      кв.м
      580
      2
      Плита теплоизоляционная LOGICPIR Баня ТЕХНОНИКОЛЬ Ф/Ф Г1 L-1190х590х50 мм, L
      куб.м
      28388
      3
      Дюбель для теплоизоляции с термоколпачком Tech-krep IZL-T 10х180 мм
      шт
      16,7
      4
      Бур 10х460мм Dexter pro
      шт
      458
      5
      Транпортные и расходные
      кт
      1
      18600
      Итого, по разделу:
      №16.4.5 PIR-плиты (пенополиизоцианурат) Утепление 100мм (без клея)
      1
      Мнотаж утеплителя 100 мм с последующим выравниванием и фиксацией
      кв.м
      580
      2
      Плита теплоизоляционная LOGICPIR Баня ТЕХНОНИКОЛЬ Ф/Ф Г1 L-1190х590х100 мм, L
      куб.м
      28388
      3
      Дюбель для теплоизоляции с термоколпачком Tech-krep IZL-T 10х180 мм
      шт
      16,7
      4
      Бур 10х460мм Dexter pro
      шт
      458
      5
      Транпортные и расходные
      кт
      1
      18600
      Итого, по разделу:
      №16.4.6 PIR-плиты (пенополиизоцианурат) Утепление 150мм (без клея)
      1
      Мнотаж утеплителя 100 мм с последующим выравниванием и фиксацией
      кв.м
      580
      2
      Плита теплоизоляционная LOGICPIR Баня ТЕХНОНИКОЛЬ Ф/Ф Г1 L-1190х590х150 мм, L
      куб.м
      28388
      3
      Дюбель для теплоизоляции с термоколпачком Tech-krep IZL-T 10х280 мм
      шт
      23,7
      4
      Бур 10х460мм Dexter pro
      шт
      458
      5
      Транпортные и расходные
      кт
      1
      18600
      Итого, по разделу:
      Итого, по подразделам:
      №16.5.1 ПСБ (ППС-пенополистирол) 50 мм
      Итого, по разделу:
      №16.5.2 ПСБ (ППС-пенополистирол) 100 мм
      Итого, по разделу:
      №16.5.3 ПСБ (ППС-пенополистирол) 150 мм
      Итого, по разделу:
      №16.5.4 ПСБ (ППС-пенополистирол) 200 мм
      Итого, по разделу:
      №16.5.5 ПСБ (ППС-пенополистирол) 250 мм
      Итого, по разделу:
      №16.5.6 ПСБ (ППС-пенополистирол) 300 мм
      Итого, по разделу:
      Итого, по подразделам:
      №16.6.1 ППУ (Пенополиуретан) Утепление 100мм
      1
      Утепление пенополиуретаном (Бесшовная изоляция)
      кв.м
      870
      2
      Сибуфом CЕ/45
      кг
      76
      3
      Транпортные и расходные
      кт
      1
      18600
      Итого, по разделу:
      №16.6.2 ППУ (Пенополиуретан) Утепление 100мм
      1
      Утепление пенополиуретаном (Бесшовная изоляция)
      кв.м
      870
      2
      Сибуфом CЕ/45
      кг
      76
      3
      Транпортные и расходные
      кт
      1
      18600
      Итого, по разделу:
      №16.6.3 ППУ (Пенополиуретан) Утепление 150мм
      1
      Утепление пенополиуретаном (Бесшовная изоляция)
      кв.м
      870
      2
      Сибуфом CЕ/46
      кг
      76
      3
      Транпортные и расходные
      кт
      1
      55648
      Итого, по разделу:
      Итого, по подразделам:
      №16.7.1 Эковата (целлюлозная вата) Утепление 100мм
      1
      Утепление пенополиуретаном (Бесшовная изоляция)
      кв.м
      870
      2
      Вата ПРИМА
      кг
      145
      3
      Транпортные и расходные
      кт
      1
      18600
      Итого, по разделу:
      №16.7.2 Эковата (целлюлозная вата) Утепление 100мм
      1
      Утепление пенополиуретаном (Бесшовная изоляция)
      кв.м
      870
      2
      Вата ПРИМА
      кг
      145
      3
      Транпортные и расходные
      кт
      1
      18600
      Итого, по разделу:
      №16.7.3 Эковата (целлюлозная вата) Утепление 150мм
      1
      Утепление пенополиуретаном (Бесшовная изоляция)
      кв.м
      870
      2
      Вата ПРИМА
      кг
      145
      3
      Транпортные и расходные
      кт
      1
      55648
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Отделка фасада
      №17.1.1 Нет
      1
      Нет
      Итого, по разделу:
      Итого, по подразделам:
      №17.2.1 Утепления 100мм Клинкер Монтаж строительных лесов
      1
      Монтаж строительных лесов
      шт
      1
      65000
      2
      Амортизация инструмента
      кт
      1
      4500
      3
      Транпортные и расходные
      кт
      1
      6850
      Итого, по разделу:
      №17.2.2 Утепления 100мм Клинкер Демонтажные работы по дому
      1
      Укрытие фасада внешней защитной сеткой
      кв.м
      380
      85
      2
      Сетка фасадная укрывная 35 г/м²
      шт
      5
      2891
      3
      Укрытие окон и дверей пленкой ПВХ
      кв.м
      27,5
      215
      4
      Пленка полиэтиленовая (200 мкм, 3х100 м / рукав 1,5 м)
      шт
      1
      11224
      5
      Демонтаж окрашенного штукатурного слоя и армировочной сетки фасада
      кв.м
      228
      815
      6
      Демонтаж пенастерола с сохранением
      кв.м
      228
      345
      7
      Амортизация инструмента
      кт
      1
      4500
      8
      Транпортные и расходные
      кт
      1
      40000
      Итого, по разделу:
      №17.2.3 Утепления 100мм Клинкер Утепление дома 100мм
      1
      Обработка бетонконтактом фасада
      кв.м
      254,45
      186
      2
      Бетонконтакт Церезит CT19 15 кг
      шт
      19
      1816
      3
      Бибер Кисть-макловица натур щетина пласт. рукоятка 150х50мм (6/120)
      шт
      6
      378
      4
      Монтаж стартового профиля
      кв.м
      25
      600
      5
      Профиль цокольный 100x2500 мм алюминий
      шт
      12
      1143
      6
      Мнотаж утеплителя 100 мм с последующим выравниванием и фиксацией
      кв.м
      228
      2350
      7
      Утеплитель ТЕХНОРУФ 45, 1200Х600Х100 мм, (3 плит, 2,16 кв.м)
      куб.м
      36
      18250
      8
      Смесь штукатурно-клеевая Церезит СТ 190 для минераловатных плит, 25 кг
      шт
      267
      1079
      9
      Правило аллюминиевое трапеция Dexter 2,5 м
      шт
      3
      1480
      10
      Шпатель фасадный Интек 450 мм, нержавеющая сталь
      шт
      8
      480
      11
      Дюбель для теплоизоляции с термоколпачком Tech-krep IZL-T 10х180 мм
      шт
      1300
      16,7
      12
      Бур 10х460мм Dexter pro
      шт
      28
      458
      13
      Амортизация инструмента
      кт
      1
      4500
      14
      Транпортные и расходные
      кт
      1
      18600
      Итого, по разделу:
      №17.2.4 Утепления 100мм Клинкер Штукатурка фасада
      1
      Монтаж армировочной сетки с выравниванием углов
      кв.м
      228
      895
      2
      Угол из ПВХ с сеткой 100х150мм
      шт
      32
      118
      3
      Смесь штукатурно-клеевая для минераловатных плит Ceresit CT190, 25 кг
      шт
      79
      1079
      4
      Ведро строительное черное 20 л
      шт
      10
      163
      5
      Грунтовка Ceresit CT-16
      шт
      28
      1986
      6
      Профиль ПВХ примыкающий оконный с армирующей сеткой 9 мм (2,4 м)
      шт
      48
      192
      7
      Сетка стеклотканевая Крепикс Фасад, 2000 4х4 мм, 1х50 м, 165 гр/м2
      шт
      5
      4978
      8
      Выравнивание поверхности
      кв.м
      228
      450
      9
      Штукатурка и ремонтная шпаклевка Церезит CT 29 для мин. основ., 25 кг
      шт
      116
      988
      10
      Амортизация инструмента
      кт
      1
      4500
      11
      Транпортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      №17.2.5 Утепления 100мм Клинкер Монтаж клинкерной плитки
      1
      Монтаж плитки
      кв.м
      228
      3760
      2
      Декоративная плитка Terramatic 2202 коричневый
      шт
      608
      1363
      3
      Крестики для клинкерной плитки Т-образные, толщиной 10 мм. (упаковка 400шт)
      шт
      8
      1458
      4
      Церезит CM 17 Super Flex высокоэластичный 25 кг
      шт
      87
      1961
      5
      Амортизация инструмента
      кт
      1
      4500
      6
      Транпортные и расходные
      кт
      1
      4850
      Итого, по разделу:
      Итого, по подразделам:
      №17.3.1 Навесной фасад Алюком Монтаж строительных лесов
      1
      Монтаж строительных лесов
      шт
      1
      65000
      2
      Амортизация инструмента
      кт
      1
      4500
      3
      Транпортные и расходные
      кт
      1
      6850
      Итого, по разделу:
      №17.3.2 Навесной фасад Алюком Демонтажные работы по дому
      1
      Укрытие фасада внешней защитной сеткой
      кв.м
      415
      85
      2
      Сетка фасадная укрывная 35 г/м²
      шт
      5
      2891
      3
      Укрытие окон и дверей пленкой ПВХ
      кв.м
      54
      215
      4
      Пленка полиэтиленовая (200 мкм, 3х100 м / рукав 1,5 м)
      шт
      1
      11224
      5
      Демонтаж Алюкома сохранением
      кв.м
      415
      390
      6
      Демонтаж подсистемы сохранением
      кв.м
      415
      275
      7
      Амортизация инструмента
      кт
      1
      4500
      8
      Транпортные и расходные
      кт
      1
      40000
      Итого, по разделу:
      №17.3.3 Навесной фасад Алюком Утепление дома 100мм
      1
      Монтаж кроштейнов
      кв.м
      415
      686
      2
      Паронитовая прокладка 50х50
      шт
      1660
      19
      3
      Кронштейн несущий большой КН1-150 (вылет 150мм)
      шт
      155
      47
      4
      Кронштейн опорный большой КН01-80
      шт
      310
      28
      5
      EL. Фасадный анкерный дюбель 10х100f
      шт
      620
      20
      6
      Мнотаж утеплителя 100 мм
      кв.м
      361
      485
      7
      УтиплительТЕХНОВЕНТ Н, 1200Х600Х100 мм
      куб.м
      40
      5373
      8
      Правило аллюминиевое трапеция Dexter 2,5 м
      шт
      3
      1480
      9
      Мембрана диффузионная Tyvek Housewrap 1060B, 1,5x50 м
      шт
      5
      117656
      10
      Дюбель термоколпачком Tech-krep IZL-T 10х180 мм
      шт
      1300
      16,7
      11
      Бур 10х460мм Dexter pro
      шт
      28
      458
      12
      Амортизация инструмента
      кт
      1
      4500
      13
      Транпортные и расходные
      кт
      1
      18600
      Итого, по разделу:
      №17.3.4 Навесной фасад Алюком Монтаж подсистемы
      1
      Монтаж подсистемы
      кв.м
      415
      720
      2
      Профиль T-образный оцинкованный
      п.м
      463
      155
      3
      Салазка внешняя со штифтом
      шт
      842
      35
      4
      Терморазрыв большой ТБ
      шт
      155
      10
      5
      Терморазрыв малый ТМ
      шт
      310
      6
      6
      Икля двухсторонняя
      шт
      1684
      6
      7
      Усилитель угловой
      шт
      1684
      4
      8
      Заклепка К14 5х12
      шт
      930
      4
      9
      Заклепка К11 5х13
      шт
      7578
      4
      10
      Амортизация инструмента
      кт
      1
      4500
      11
      Транпортные и расходные
      кт
      1
      4500
      Итого, по разделу:
      №17.3.5 Навесной фасад Алюком Монтаж Алюкома
      1
      Монтаж касет
      кв.м
      415
      850
      2
      Стоимость фрезерования
      шт
      415
      550
      3
      Алюминиевая композитная панель АКП 4мм Г4 4000х1500мм
      шт
      70
      2450
      4
      Амортизация инструмента
      кт
      1
      4500
      5
      Транпортные и расходные
      кт
      1
      4850
      Итого, по разделу:
      Итого, по подразделам:
      №17.4.1 Имитация бруса-( Сосна, Ель, Лиственница) Профлист без утеплением
      1
      Устройства мурлата
      п.м
      120
      2
      Грунтовка глубокого проникновения Церезит CT 17 PRO морозостойкая (10 л)
      шт
      1132
      3
      Мастика №23 Фиксер, ведро 3,6 кг
      шт
      2343
      4
      Кисть-макловица Biber 31340 140х52 мм
      шт
      137
      5
      Отсечная гидроизоляция ТЕХНОНИКОЛЬ 20х0,4 м
      шт
      1386
      6
      Брус 150 х 100 х 6000 мм
      шт
      1500
      7
      Шпилька резьбовая DIN975 M12х2000 мм
      шт
      210
      8
      Шайба кузовная DIN 9021 12 мм
      шт
      10
      9
      Гайка самоконтрящаяся М12, DIN 985, сталь оцинкованная
      шт
      9
      10
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      11
      Монтаж стропильной системы свыпуском 500 мм
      кв.м
      950
      12
      Доска 150 х 50 х 6000 мм
      шт
      614
      13
      Брус 200 х 100 х 6000 мм
      шт
      1500
      14
      Угол крепежный усиленный KUU 70x70x55x1.8
      шт
      34
      15
      Пропитка огнебиозащитная Neomid для дерева 6 кг
      шт
      3678
      16
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      17
      Саморезы для дерева STANDERS оцинкованные 4.2x45 мм
      шт
      2,45
      18
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      19
      Монтаж мебраны
      кв.м
      116
      20
      Мембрана супердиффузионная Grand Line 130
      шт
      9790
      21
      Материал пароизоляционный GRAND LINE Н98
      шт
      4069
      22
      Аэроэлемент конька GRAND LINE черный, 240мм (5м)
      шт
      3343
      23
      Скотч двусторонний для пароизоляции 6 шт x 25 м
      шт
      2054
      24
      Скобы для пневматического степлера 8 мм, шир 1,2 мм 5000 шт MATRIX
      шт
      361
      25
      Монтаж контробрешетки
      кв.м
      350
      26
      Брусок 50 х 50 х 6000 мм
      шт
      316
      27
      Доска 125 х 25 х 6000 мм
      шт
      250
      28
      Гвоздь ПневмоПарк 3,05/90 мм ершённый на бумаге (по 400 шт)
      шт
      1539
      29
      Монтаж кровли
      кв.м
      465
      30
      Профнастил С20 0.45 мм 2000x1150 мм RAL 7024 серый
      шт
      425
      31
      Планка конька 2000 мм RAL 8017 шоколад
      шт
      760
      32
      Саморез 4,8х35 Grand Line Pro с керамическим покрытием UltraZinc RAL 8017
      шт
      8
      33
      Саморез 4,8х29 Grand Line Pro с керамическим покрытием UltraZinc RAL 8017
      шт
      7,5
      34
      Саморез 4,8х29 Grand Line Pro с керамическим покрытием UltraZinc RAL 8017
      шт
      7
      35
      Герметик Grand Line Professional кровельный силиконовый прозрачный 280мл
      шт
      468
      36
      Насадка магнитная NOX NUT SETTER 8x48 мм
      шт
      468
      37
      Бита Kraftool expert для саморезов ПШ 50 мм магнитная (PH) (26128-2-50-1)
      шт
      238
      38
      Транпортные и расходные
      кт
      1
      38500
      Итого, по разделу:
      Итого, по подразделам:
      №17.5.1 Планкен Сосна
      1
      Работа
      кв.м
      2097
      2
      Материал
      кв.м
      4358
      Итого, по разделу:
      №17.5.2 Планкен Ель
      Итого, по разделу:
      №17.5.3 Планкен Лиственница
      Итого, по разделу:
      Итого, по подразделам:
      №17.6.1 Сайдинг Виниловый
      1
      Работа
      кв.м
      1723
      2
      Материал
      кв.м
      1723
      Итого, по разделу:
      №17.6.2 Сайдинг Металлический
      1
      Работа
      кв.м
      2652
      2
      Материал
      кв.м
      2652
      Итого, по разделу:
      №17.6.3 Сайдинг Фиброцементный
      1
      Работа
      кв.м
      2829
      2
      Материал
      кв.м
      5658
      Итого, по разделу:
      Итого, по подразделам:
      №17.7.1 Фасадная плитка Клинкерная
      1
      Работа
      кв.м
      4103
      2
      Материал
      кв.м
      4057
      Итого, по разделу:
      №17.7.2 Фасадная плитка Керамическая
      1
      Работа
      кв.м
      3536
      2
      Материал
      кв.м
      2028
      Итого, по разделу:
      №17.7.3 Фасадная плитка Плитка ручной формовки
      1
      Работа
      кв.м
      4951
      2
      Материал
      кв.м
      4734
      Итого, по разделу:
      Итого, по подразделам:
      №17.8.1 Панели Каньон Да
      1
      Работа
      кв.м
      3536
      2
      Материал
      кв.м
      6198
      Итого, по разделу:
      Итого, по подразделам:
      №17.9.1 Японские фиброцементные Да
      1
      Работа
      кв.м
      4083
      2
      Материал
      кв.м
      9610
      Итого, по разделу:
      Итого, по подразделам:
      №17.10.1 Термопанели Да
      1
      Работа
      кв.м
      3183
      2
      Материал
      кв.м
      8488
      Итого, по разделу:
      Итого, по подразделам:
      №17.11.1 Плитка Hauberk Да
      1
      Работа
      кв.м
      2097
      2
      Материал
      кв.м
      4358
      Итого, по разделу:
      Итого, по подразделам:
      №17.12.1 Фальцевый фасад Да
      1
      Работа
      кв.м
      3536
      2
      Материал
      кв.м
      4420
      Итого, по разделу:
      Итого, по подразделам:
      №17.13.1 Облицовочный кирпич Керамический
      1
      Работа
      кв.м
      4420
      2
      Материал
      кв.м
      11153
      Итого, по разделу:
      №17.13.2 Облицовочный кирпич Клинкерный
      1
      Работа
      кв.м
      5127
      2
      Материал
      кв.м
      12482
      Итого, по разделу:
      №17.13.3 Облицовочный кирпич Ручной формовки
      1
      Работа
      кв.м
      6189
      2
      Материал
      кв.м
      1419
      Итого, по разделу:
      №17.13.4 Облицовочный кирпич Гиперпрессованный
      1
      Работа
      кв.м
      5481
      2
      Материал
      кв.м
      1715
      Итого, по разделу:
      №17.13.5 Облицовочный кирпич Силикатный кирпич
      1
      Работа
      кв.м
      4596
      2
      Материал
      кв.м
      8017
      Итого, по разделу:
      Итого, по подразделам:
      №17.14.1 Камень Травертин
      1
      Работа
      кв.м
      4420
      2
      Материал
      кв.м
      6189
      Итого, по разделу:
      №17.14.2 Камень Дагестанский
      1
      Работа
      кв.м
      4420
      2
      Материал
      кв.м
      5305
      Итого, по разделу:
      №17.14.3 Камень Искусственный
      1
      Работа
      кв.м
      3359
      2
      Материал
      кв.м
      3536
      Итого, по разделу:
      №17.14.4 Камень Натуральный
      1
      Работа
      кв.м
      4243
      2
      Материал
      кв.м
      4420
      Итого, по разделу:
      №17.14.5 Камень Керамогранит
      1
      Работа
      кв.м
      2652
      2
      Материал
      кв.м
      3359
      Итого, по разделу:
      Итого, по подразделам:
      №17.15.1 Мокрый Цементно-песчаная (минеральная)
      1
      Работа
      кв.м
      1640
      2
      Материал
      кв.м
      3044
      Итого, по разделу:
      №17.15.2 Мокрый Мокрый фасад
      1
      Работа
      кв.м
      3304
      2
      Материал
      кв.м
      5373
      Итого, по разделу:
      Итого, по подразделам:
      №17.16.1 Комбинированный Да
      1
      Работа
      кв.м
      4774
      2
      Материал
      кв.м
      6316
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Террасы, навесы
      №18.1.1 Нет
      1
      Нет
      шт
      1
      0
      0
      Итого, по разделу:
      Итого, по подразделам:
      №18.2.1 Есть Есть
      1
      Работа
      кв.м
      632,5
      2
      Материал
      кв.м
      1393
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Балконы
      №19.1.1 Нет
      1
      Нет
      шт
      1
      0
      0
      Итого, по разделу:
      Итого, по подразделам:
      №19.2.1 Есть Есть
      1
      Работа
      кв.м
      335
      2
      Материал
      кв.м
      326
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Отмостка
      №20.1.1 Нет
      1
      Нет
      шт
      1
      0
      0
      Итого, по разделу:
      Итого, по подразделам:
      №20.2.1 Бетонная отмостка Утепленная отмоска
      1
      Монтаж отмостки
      п.м
      2650
      2
      XPS CARBON ECO 1180х580х50-L (8 плит)
      шт
      2410
      3
      Мембрана профилированная PLANTER Geo, 2х15м
      шт
      19007
      4
      Сетка сварная стальная 50x50x2.2 мм 0.5x15 м
      шт
      1541
      5
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      6
      Угол крепежный усиленный 60х60х50х1,5
      шт
      9
      7
      Пластиковый бордюр ANMAKS длина 1000 мм, высота 45 мм
      шт
      185
      8
      Щебень фракции 5-20 мм ГОСТ 8267-93 мытый
      куб.м
      3870
      9
      Транспортные и расходные
      кт
      1
      47500
      Итого, по разделу:
      №20.2.2 Бетонная отмостка Не утепленная 500мм
      1
      Монтаж отмостки
      п.м
      2250
      2
      Мембрана профилированная PLANTER Geo, 2х15м
      шт
      19007
      3
      Сетка сварная стальная 50x50x2.2 мм 0.5x15 м
      шт
      1541
      4
      Бетон М250 по ГОСТУ 26633 B20
      куб.м
      4900
      5
      Угол крепежный усиленный 60х60х50х1,5
      шт
      9
      6
      Пластиковый бордюр ANMAKS длина 1000 мм, высота 45 мм
      шт
      185
      7
      Щебень фракции 5-20 мм ГОСТ 8267-93 мытый
      куб.м
      3870
      8
      Транспортные и расходные
      кт
      1
      47500
      Итого, по разделу:
      Итого, по подразделам:
      №20.3.1 Насыпная отмостка Утепленная 500мм
      1
      Монтаж отмостки
      п.м
      1750
      2
      XPS CARBON ECO 1180х580х50-L (8 плит)
      шт
      2410
      3
      Мембрана профилированная PLANTER Geo, 2х15м
      шт
      19007
      4
      Угол крепежный усиленный 60х60х50х1,5
      шт
      9
      5
      Пластиковый бордюр ANMAKS длина 1000 мм, высота 45 мм
      шт
      185
      6
      Щебень фракции 5-20 мм ГОСТ 8267-93 мытый
      куб.м
      3870
      7
      Транспортные и расходные
      кт
      1
      47500
      Итого, по разделу:
      №20.3.2 Насыпная отмостка Не утепленная 500мм
      1
      Монтаж отмостки
      п.м
      1150
      2
      Мембрана профилированная PLANTER Geo, 2х15м
      шт
      19007
      3
      Угол крепежный усиленный 60х60х50х1,5
      шт
      9
      4
      Пластиковый бордюр ANMAKS длина 1000 мм, высота 45 мм
      шт
      185
      5
      Щебень фракции 5-20 мм ГОСТ 8267-93 мытый
      куб.м
      3870
      6
      Транспортные и расходные
      кт
      1
      47500
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Дренаж вокруг дома
      №21.1.1 Нет
      1
      Нет
      шт
      1
      0
      0
      Итого, по разделу:
      Итого, по подразделам:
      №21.2.1 Дренаж вокруг дома Без углубления SoftRock d160
      1
      Подготовка основания под разработку
      п.м
      97
      2
      Устройства дренажа по периметру фундамента с приемниками
      п.м
      1860
      3
      Дренажная система SoftRock d160 наполнитель "Россия" наружный D300х3000мм 1
      шт
      1092
      4
      Дренажный колодец в сборе ID d400 (3м)
      шт
      14495
      5
      Манжета для врезки в колодец d160
      шт
      683
      6
      Люк d400/425 полипропилен с болтами FD/W
      шт
      2860
      7
      Транспортные и расходные
      кт
      1
      7500
      Итого, по разделу:
      №21.2.2 Дренаж вокруг дома С углублением 300х800мм SoftRock d160
      1
      Подготовка основания под разработку
      п.м
      97
      2
      Разработка грунта вручную
      куб.м
      1850
      3
      Смесь щебеночно-песчаная ЩПС С-12 ГОСТ 25607-94 фракции 0 - 10 (доставка)
      куб.м
      1460
      4
      Устройства дренажа по периметру фундамента с приемниками
      п.м
      3450
      5
      Дренажная система SoftRock d160 наполнитель "Россия" наружный D300х3000мм 1
      шт
      1092
      6
      Дренажный колодец в сборе ID d400 (3м)
      шт
      14495
      7
      Манжета для врезки в колодец d160
      шт
      683
      8
      Люк d400/425 полипропилен с болтами FD/W
      шт
      2860
      9
      Транспортные и расходные
      кт
      1
      7500
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Электрика
      №22.1.1 Нет
      1
      Нет
      шт
      1
      0
      0
      Итого, по разделу:
      Итого, по подразделам:
      №22.2.1 Есть Есть
      1
      Работа
      кв.м
      2070
      2
      Материал
      кв.м
      1750
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Сантехника
      №23.1.1 Нет
      1
      Нет
      шт
      1
      0
      0
      Итого, по разделу:
      Итого, по подразделам:
      №23.2.1 Есть Есть
      1
      Работа
      кв.м
      820
      2
      Материал
      кв.м
      670
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Отопление
      №24.1.1 Нет
      1
      Нет
      шт
      1
      0
      0
      Итого, по разделу:
      Итого, по подразделам:
      №24.2.1 Есть Есть
      1
      Работа
      кв.м
      630
      2
      Материал
      кв.м
      680
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Тёплые полы
      №25.1.1 Нет
      1
      Нет
      шт
      1
      0
      0
      Итого, по разделу:
      Итого, по подразделам:
      №25.2.1 Водяные Водяные
      1
      Монтаж теплого пола
      кв.м
      1650
      2
      Труба из сшитого полиэтилена PRO AQUA PEXa-EVOH PXA.03.08.200.R SDR10/S4,5 красная 20x2.0
      п.м
      146
      3
      Муфта PRO AQUA AXIAL AX1702012 НР 20x1/2
      шт
      316
      4
      Коллектор из нержавеющей стали в сборе с расходомерами 8 выходов STOUT SMS
      шт
      39399
      5
      Нейлоновые стяжки FORTISFLEX КСС 4х200 белый 100 штук
      шт
      137
      6
      Утеплитель для труб из вспененного полиэтилена ПВД 18x4мм, красный, рулон 6м
      шт
      60
      7
      Теплоизоляционная PIR Технониколь Premium Logicpir 1190x590x30мм
      кв.м
      1786
      8
      Клей-пена полиуретановый Polynor 60 секунд универсальный 1000 мл
      шт
      987
      9
      Лента алюминиевая Unibob 50 мм х 40 м
      шт
      768
      10
      Скоба-фиксатор Ростерм для тёплого пола 100 штук
      кв.м
      0,26
      369
      Итого, по разделу:
      Итого, по подразделам:
      №25.3.1 Электрические Электрические
      1
      Работа
      кв.м
      2030
      2
      Материал
      кв.м
      2640
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Котельная
      №26.1.1 Нет
      Итого, по разделу:
      Итого, по подразделам:
      №26.2.1 Электроотопления Электроотопления
      1
      Работа
      кв.м
      1000
      2
      Материалы
      кв.м
      1580
      Итого, по разделу:
      Итого, по подразделам:
      №26.3.1 Водяное отопление Водяное отопление
      1
      Работа
      шт
      2000
      2
      Материал
      шт
      2000
      Итого, по разделу:
      Итого, по подразделам:
      Итого, по разделам:
      Итого, по всем разделам:
      Итого, по сметной калькуляции:
      Z500
      +7 (499) 346-71-80
      г. Красноярск, ул. Электриков, д. 156
      10:00 - 23:00
      https://z500proekty.ru
      15%
      Обследование участка
      Геология участка
      Работа
      Материал
      Дни
      18
      Работа
      Материал
      Дни
      25
      Топосъемка участка
      Работа
      Материал
      Дни
      2
      Работа
      Материал
      Дни
      3
      Работа
      Материал
      Дни
      3
      Нет
      Работа
      Материал
      Дни
      0
      Септик
      ЖБИ Однокамерный
      Работа
      Материал
      Дни
      4
      Работа
      Материал
      Дни
      5
      ЖБИ Двухкамерный
      Работа
      Материал
      Дни
      5
      Работа
      Материал
      Дни
      6
      Пластик Танк 3
      Работа
      Материал
      Дни
      4
      Работа
      Материал
      Дни
      5
      Био септик
      Работа
      Материал
      Дни
      4
      Работа
      Материал
      Дни
      5
      Нет
      Работа
      Материал
      Дни
      0
      Скважина
      Питьевая
      Работа
      Материал
      Дни
      1
      Работа
      Материал
      Дни
      1
      Работа
      Материал
      Дни
      1
      Работа
      Материал
      Дни
      1
      Работа
      Материал
      Дни
      1
      Работа
      Материал
      Дни
      1
      Работа
      Материал
      Дни
      1
      Работа
      Материал
      Дни
      1
      Работа
      Материал
      Дни
      1
      Работа
      Материал
      Дни
      1
      Тех нужд
      Работа
      Материал
      Дни
      1
      Работа
      Материал
      Дни
      1
      Работа
      Материал
      Дни
      1
      Работа
      Материал
      Дни
      0
      Нет
      Работа
      Материал
      Дни
      0
      Фундамент
      Свайно-ростверковый ж/б
      Работа
      Материал
      Дни
      20
      Работа
      Материал
      Дни
      23
      Винтовые сваи
      Работа
      Материал
      Дни
      1
      Работа
      Материал
      Дни
      1
      Работа
      Материал
      Дни
      2
      Работа
      Материал
      Дни
      2
      Забивные ж/б сваи
      Работа
      Материал
      Дни
      1
      Работа
      Материал
      Дни
      2
      Работа
      Материал
      Дни
      2
      Ленточный монолитный ж/б
      Работа
      Материал
      Дни
      20
      Работа
      Материал
      Дни
      21
      Работа
      Материал
      Дни
      22
      Монолитная ж/б плита
      Работа
      Материал
      Дни
      30
      Работа
      Материал
      Дни
      33
      Работа
      Материал
      Дни
      35
      Утепленная шведская плита
      Работа
      Материал
      Дни
      32
      Работа
      Материал
      Дни
      37
      Цокольный этаж монолитный ж/б
      Работа
      Материал
      Дни
      40
      Работа
      Материал
      Дни
      42
      Цокольный этаж ФБС
      Работа
      Материал
      Дни
      2
      Работа
      Материал
      Дни
      2
      Нет
      Работа
      Материал
      Дни
      0
      Перекрытие цоколя
      Деревянные балки
      Работа
      Материал
      Дни
      8
      Работа
      Материал
      Дни
      9
      Работа
      Материал
      Дни
      9
      Подсыпка 350 утепления 100мм
      Работа
      Материал
      Дни
      0
      Сборные ж/б плиты
      Работа
      Материал
      Дни
      13
      Работа
      Материал
      Дни
      13
      Монолитная ж/б плита
      Работа
      Материал
      Дни
      18
      Работа
      Материал
      Дни
      20
      Работа
      Материал
      Дни
      20
      Нет
      Работа
      Материал
      Дни
      0
      Стены 1 этажа
      Газобетон
      Работа
      Материал
      Дни
      30
      Работа
      Материал
      Дни
      0
      Пеноблок
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Теплоблок
      Работа
      Материал
      Дни
      12
      Работа
      Материал
      Дни
      0
      Арболитовый блок
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Полистиролбетон
      Работа
      Материал
      Дни
      29
      Работа
      Материал
      Дни
      31
      Шлакоблок
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      16
      Кирпич
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Керамические блоки
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Монолит
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Каркасный монолит
      Работа
      Материал
      Дни
      0
      Лстк
      Работа
      Материал
      Дни
      0
      Каркасный
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      СИП Панели
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Термобрус
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Клеёный брус
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Брус
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Профилированный брус
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Оцилиндрованное бревно
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Сруб
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Нет
      Работа
      Материал
      Дни
      0
      Перекрытие 1 этажа
      Деревянные балки
      Работа
      Материал
      Дни
      8
      Работа
      Материал
      Дни
      1
      Сборные ж/б плиты
      Работа
      Материал
      Дни
      13
      Работа
      Материал
      Дни
      15
      Монолитная ж/б плита
      Работа
      Материал
      Дни
      18
      Работа
      Материал
      Дни
      20
      Работа
      Материал
      Дни
      20
      Нет
      Работа
      Материал
      Дни
      0
      Внутренние перегородки
      ГКЛ
      Работа
      Материал
      Дни
      7
      Работа
      Материал
      Дни
      7
      Пазогребневые
      Работа
      Материал
      Дни
      1
      Газобетонные
      Работа
      Материал
      Дни
      4
      Работа
      Материал
      Дни
      4
      Кирпичные
      Работа
      Материал
      Дни
      6
      Работа
      Материал
      Дни
      6
      Нет
      Работа
      Материал
      Дни
      0
      Скатная крыша
      Профлист
      Работа
      Материал
      Дни
      10
      Работа
      Материал
      Дни
      0
      Метало черепица
      Работа
      Материал
      Дни
      10
      Работа
      Материал
      Дни
      0
      Фальцевая
      Работа
      Материал
      Дни
      10
      Работа
      Материал
      Дни
      0
      Композитная черепица
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Цементна песчаная черепица
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Керамическая черепица
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Гибкая черепица
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Нет
      Работа
      Материал
      Дни
      0
      Окна
      Есть
      Работа
      Материал
      Дни
      8
      Нет
      Работа
      Материал
      Дни
      0
      Двери входные
      Райтвер Сенат Лайф Беленый дуб
      Работа
      Материал
      Дни
      1
      Нет
      Работа
      Материал
      Дни
      0
      Водосточная система
      Пвх
      Работа
      Материал
      Дни
      3
      Работа
      Материал
      Дни
      3
      Нет
      Работа
      Материал
      Дни
      0
      Утепление стен
      Нет
      Работа
      Материал
      Дни
      0
      Минеральная вата
      Работа
      Материал
      Дни
      7
      Работа
      Материал
      Дни
      8
      Работа
      Материал
      Дни
      10
      Работа
      Материал
      Дни
      12
      Работа
      Материал
      Дни
      14
      Работа
      Материал
      Дни
      15
      Экструдированный пенополистирол
      Работа
      Материал
      Дни
      5
      Работа
      Материал
      Дни
      6
      Работа
      Материал
      Дни
      7
      Работа
      Материал
      Дни
      8
      Работа
      Материал
      Дни
      9
      Работа
      Материал
      Дни
      10
      PIR-плиты (пенополиизоцианурат)
      Работа
      Материал
      Дни
      5
      Работа
      Материал
      Дни
      6
      Работа
      Материал
      Дни
      7
      Работа
      Материал
      Дни
      8
      Работа
      Материал
      Дни
      9
      Работа
      Материал
      Дни
      10
      ПСБ (ППС-пенополистирол)
      Работа
      Материал
      Дни
      5
      Работа
      Материал
      Дни
      6
      Работа
      Материал
      Дни
      7
      Работа
      Материал
      Дни
      8
      Работа
      Материал
      Дни
      9
      Работа
      Материал
      Дни
      10
      ППУ (Пенополиуретан)
      Работа
      Материал
      Дни
      3
      Работа
      Материал
      Дни
      4
      Работа
      Материал
      Дни
      5
      Эковата (целлюлозная вата)
      Работа
      Материал
      Дни
      3
      Работа
      Материал
      Дни
      4
      Работа
      Материал
      Дни
      5
      Отделка фасада
      Мокрый
      Работа
      Материал
      Дни
      35
      Работа
      Материал
      Дни
      35
      Клинкер
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Навесной фасад Алюком
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Работа
      Материал
      Дни
      0
      Имитация бруса-( Сосна, Ель, Лиственница)
      Работа
      Материал
      Дни
      0
      Планкен
      Работа
      Материал
      Дни
      20
      Работа
      Материал
      Дни
      20
      Работа
      Материал
      Дни
      20
      Сайдинг
      Работа
      Материал
      Дни
      20
      Работа
      Материал
      Дни
      20
      Работа
      Материал
      Дни
      20
      Фасадная плитка
      Работа
      Материал
      Дни
      40
      Работа
      Материал
      Дни
      40
      Работа
      Материал
      Дни
      40
      Панели Каньон
      Работа
      Материал
      Дни
      20
      Японские фиброцементные
      Работа
      Материал
      Дни
      20
      Термопанели
      Работа
      Материал
      Дни
      20
      Плитка Hauberk
      Работа
      Материал
      Дни
      12
      Фальцевый фасад
      Работа
      Материал
      Дни
      20
      Облицовочный кирпич
      Работа
      Материал
      Дни
      45
      Работа
      Материал
      Дни
      45
      Работа
      Материал
      Дни
      45
      Работа
      Материал
      Дни
      45
      Работа
      Материал
      Дни
      45
      Камень
      Работа
      Материал
      Дни
      45
      Работа
      Материал
      Дни
      45
      Работа
      Материал
      Дни
      45
      Работа
      Материал
      Дни
      45
      Работа
      Материал
      Дни
      45
      Комбинированный
      Работа
      Материал
      Дни
      20
      Нет
      Работа
      Материал
      Дни
      0
      Отделка помещения
      Нет
      Косметика
      Работа
      Материал
      Дни
      16
      Террасы, навесы
      Есть
      Работа
      Материал
      Дни
      5
      Нет
      Работа
      Материал
      Дни
      0
      Балконы
      Есть
      Работа
      Материал
      Дни
      4
      Нет
      Работа
      Материал
      Дни
      0
      Отмостка
      Насыпная отмостка
      Работа
      Материал
      Дни
      4
      Работа
      Материал
      Дни
      4
      Бетонная отмостка
      Работа
      Материал
      Дни
      4
      Работа
      Материал
      Дни
      4
      Нет
      Работа
      Материал
      Дни
      0
      Дренаж вокруг дома
      Дренаж вокруг дома
      Работа
      Материал
      Дни
      4
      Работа
      Материал
      Дни
      4
      Нет
      Работа
      Материал
      Дни
      0
      Электрика
      Есть
      Работа
      Материал
      Дни
      20
      Нет
      Работа
      Материал
      Дни
      0
      Сантехника
      Есть
      Работа
      Материал
      Дни
      10
      Нет
      Работа
      Материал
      Дни
      0
      Отопление
      Есть
      Работа
      Материал
      Дни
      5
      Нет
      Работа
      Материал
      Дни
      0
      Тёплые полы
      Водяные
      Работа
      Материал
      Дни
      5
      Электрические
      Работа
      Материал
      Дни
      5
      Нет
      Работа
      Материал
      Дни
      0
      Котельная
      Нет
      Работа
      Материал
      Дни
      0
      Электроотопления
      Работа
      Материал
      Дни
      4
      Водяное отопление
      Работа
      Материал
      Дни
      16
      Кредитный калькулятор
      Распечатать смету
      Что включает в себя проект дома от Z500?
      Типовой проект дома от Z500 включает два раздела - Архитектурный (АР) и Конструктивный (КР). По желанию заказчика в проектную документацию можно включить Инженерный (ИР) и дополнительные разделы.
      Все проекты Студии Z500 адаптированы в соответствии с Российскими СНиП и СП. Под адаптацией понимается не только приведение всех различий в соответствие с требованиями РФ, но и предоставление доступных застройщику названия материалов.
      Также, обращаем ваше внимание, что наши проекты с плоской кровлей рассчитаны под 3й снеговой регион. При необходимости мы можем внести изменения и адаптировать кровлю под любую снеговую нагрузку.
      АР - Архитектурные решения

      «Архитектурные решения» – это ключевой этап проектирования любого объекта, на котором решаются такие важные вопросы, как внешний облик будущего здания в зависимости от выбранной концепции, стиль оформления экстерьера и интерьера, способы подведения инженерных систем и многое другое.

      Что входит в состав архитектурного проекта

      • Титульный лист
      • Общие данные
      • Генплан застройки участка
      • План кровли
      • Планы этажей с точными размерами дома и его комнат
      • Цветные фасады
      • Разрезы со всеми размерами (высоты этажей, кровли и др.)
      • Цветные 3D виды будущего дома
      Титульный лист

      Титульный лист проектной работы – первый лист проекта, на котором указываются все данные о проектной работе, авторе, руководителе. и техническое описание

      Общие данные

      Титульный лист проектной работы – первый лист проекта, на котором указываются все данные о проектной работе, авторе, руководителе. и техническое описание

      Генплан застройки участка

      Титульный лист проектной работы – первый лист проекта, на котором указываются все данные о проектной работе, авторе, руководителе. и техническое описание

      План кровли

      Титульный лист проектной работы – первый лист проекта, на котором указываются все данные о проектной работе, авторе, руководителе. и техническое описание

      Планы этажей с точными

      Титульный лист проектной работы – первый лист проекта, на котором указываются все данные о проектной работе, авторе, руководителе. и техническое описание

      КР - Конструктивное решения
      ИС - Информационная система
      Общие данные

      Титульный лист проектной работы – первый лист проекта, на котором указываются все данные о проектной работе, авторе, руководителе. и техническое описание

      Титульный лист

      Титульный лист проектной работы – первый лист проекта, на котором указываются все данные о проектной работе, авторе, руководителе. и техническое описание

      • Характеристики
      • Стоимость строительства
      • Состав проекта
      • Как купить
      Характеристики
      WAC1011

      Здание Domidea 51 является альтернативой популярному проекту Domidea 50. В отличие от базовой версии, проект имеет больше комнат, более крупная площадь. Domidea 51 House Design, подходит для заполнения участка по средней ширине. Дом характеризуется типичным блоком, поэтому его реализация не будет поглощать слишком много финансовых ресурсов. Проект принадлежит к категории домов с гребнем, расположенным перпендикулярно дороге, что очень важно, когда требуются условия строительства. Он направлен инвесторам с участком, который позволяет реализовать отдельный проект строительства. Проект предлагает один гараж в теле здания. Это также интересное предложение для людей, которые ищут дом с крышей с фейс -крышей, благодаря тому, что здание имеет вне времени. Проект Domidea 51 представляет собой односторонний дом с чердаком, благодаря которому мы можем насладиться большим браком даже на относительно небольшом заговоре. Автор проекта предсказал в нем интересную дневную зону. Он создан, среди прочего, функциональной кухней, которая порадует каждого инвестора. Сторонники практических решений, несомненно, будут довольны тем фактом, что есть также место для кладовой. В гостиной есть каминный камин, который дает приятное тепло и придает интерьеру приятную атмосферу. Дизайн включает в себя одну ванную комнату на первом этаже и две на чердаке. Пять спален идеально подходят для семьи 5-7. Пространство также можно использовать в качестве комнаты для гостей или офиса. Особенно интересным решением является гардероб, расположенный в спальне, который, безусловно, удовлетворит людей, которые ценят порядок и хорошую организацию. Терраса в доме предпочитает проводить время на свежем воздухе. Здание было разработано в кирпичной технологии. Его внешний вид относится к традиционному стилю, который идеально подходит для людей, которые ценят классику и простоту.

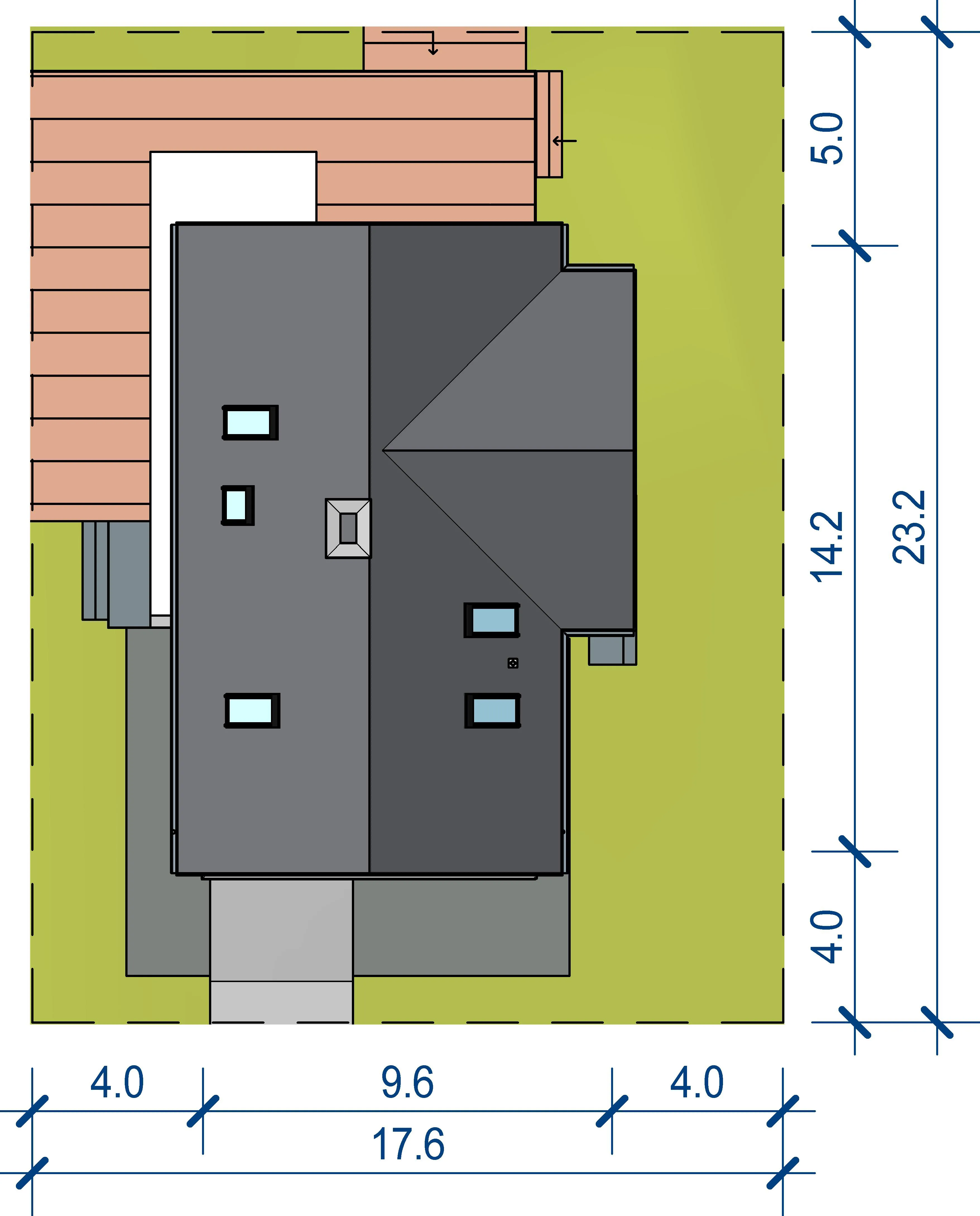

      Планировка дома
      Первый этаж 89,05 м2
      Изображение первого этажа план

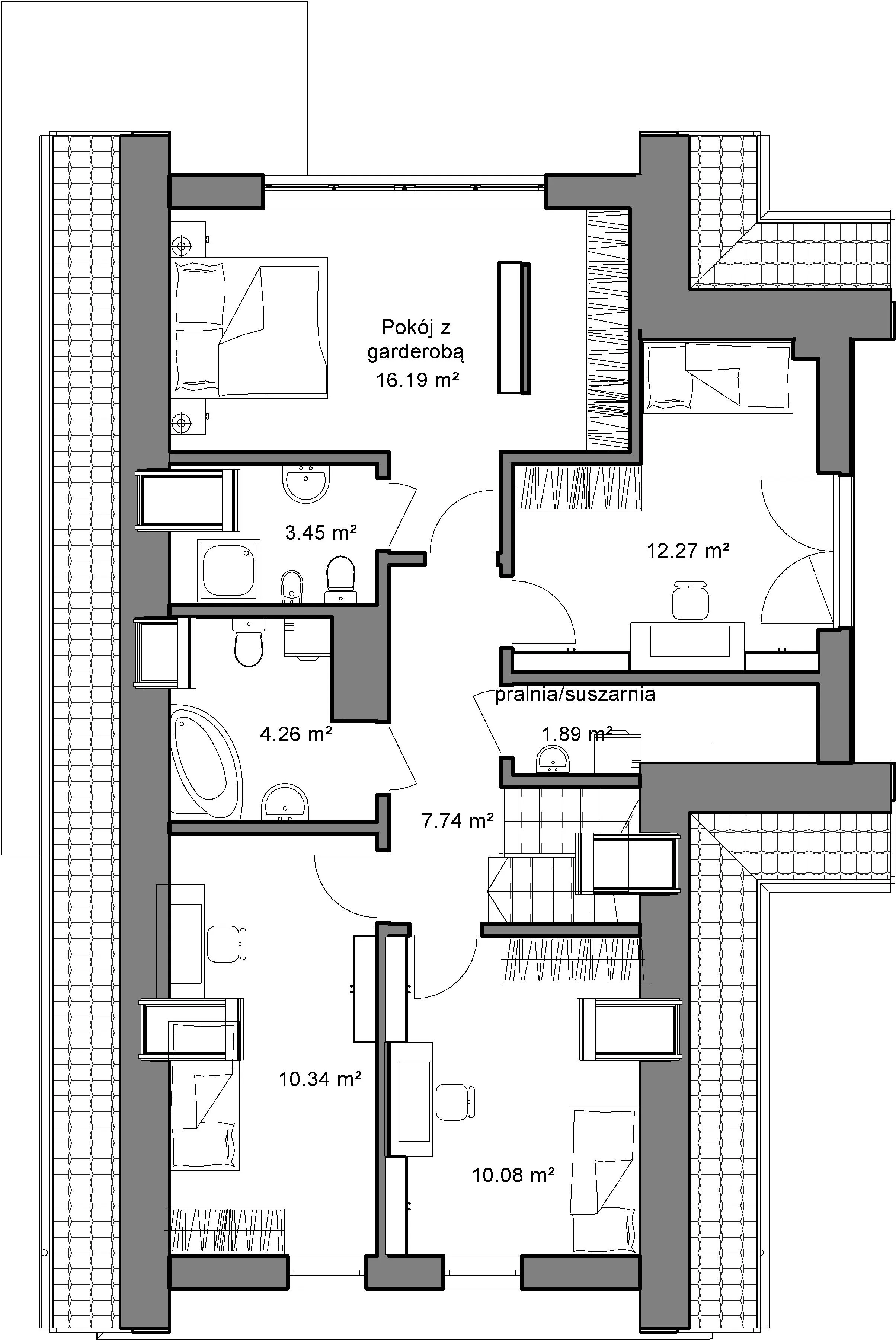

      Мансарда 66,22 м2
      Изображение мансарды план
      Характеристики
      Проект дома
      107 976 ₽
      Строительство дома
      8 204 348 ₽
      Жилая площадь
      132,99 м2
      Общая площадь
      155,27 м2
      Проектная организация
      Extradom
      Количество комнат
      7
      Спальни
      5
      Санузлы
      3
      Гараж
      1
      Мансарда
      Да
      Минимальный размер участка
      23,2 x 17,6 м
      Описание дома
      Описание дома
      Фундамент
      лентонточный
      Материал стен
      каркасный
      Перекрытия
      по деревянным балкам
      Кровля
      Металочерепица
      Этажность
      одноэтажный домс мансардой

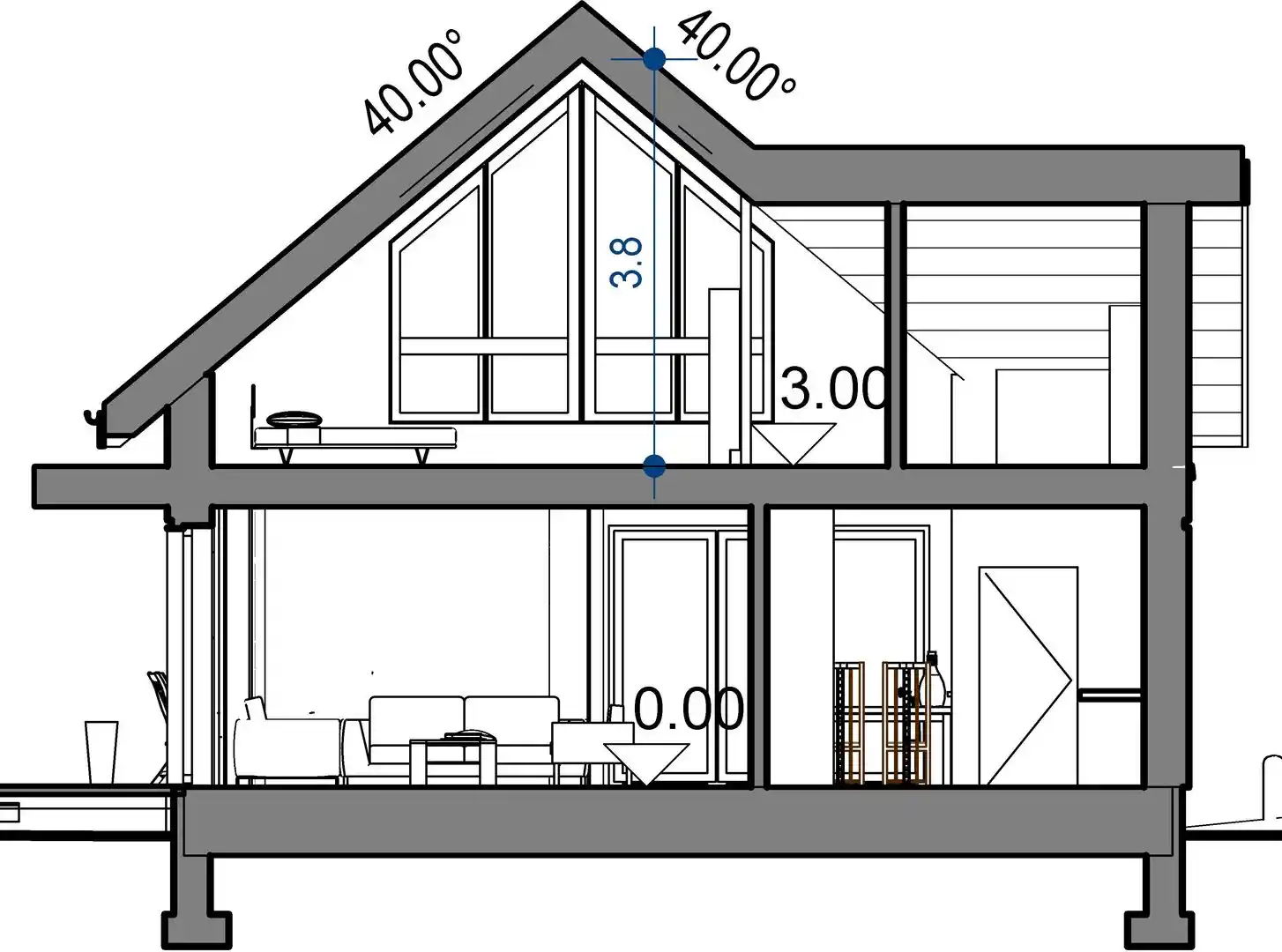

      Вертикальный разрез проекта WAC1011
      Передний фасад проекта WAC1011 Задний фасад проекта WAC1011 Левый фасад проекта WAC1011 Правый фасад проекта WAC1011

      Чтобы приобрести понравившийся товар, необходимо его заказать. Есть несколько сценариев того, как это можно сделать.

      1. Выбрать понравившийся товар и нажать кнопку «Заказать». При оформлении заказа заполнить форму. Вписать информацию в поля: ФИО, телефон и e-mail. Затем вам перезвонит менеджер, чтобы подтвердить ваше согласие на совершение покупки.
      2. Выбрать понравившийся товар и нажать кнопку «В корзину». Затем перейти в корзину и нажать «Оформить заказ». Далее заполнить форму с контактными данными и отправить заявку. С вами свяжется менеджер для дальнейшего обсуждения.
      3. Перейти в карточку товара и нажать «Купить в один клик». После нажатия нужно заполнить форму и отправить заявку. С вами свяжется менеджер для дальнейшего обсуждения.
      • Комментарии
      • ВКонтакте
      Загрузка комментариев...
      Назад к списку
      Под контентом Под контентом
      Внизу страницы Внизу страницы
      Компания
      Каталог
      Услуги
      Портфолио
      Информация
      Контакты
      Подписаться на рассылку
      +7 (391) 271-59-71
      +7 (391) 271-59-71
      Заказать звонок
      E-mail
      OOOGZG@YA.RU
      Адрес
      г. Красноярск, ул. Партизана Железняка, 46А
      Режим работы
      Пн - Пт: 9.00 - 18.00 Сб - Вс: выходные
      Заказать звонок
      OOOGZG@YA.RU
      г. Красноярск, ул. Партизана Железняка, 46А
      © 2026 Жизнь за городом
      Политика конфиденциальности
      Версия для слабовидящих
      Карта сайта
      0 Корзина
      Главная 0 Сравнение Акции
